1.编制范围和编制依据
-
2. 项目概要
-
2.1、隧道设计概况
-
2.2、施工过程中初期支护侵限情况
-
3.换拱施工方案
-
3.1、换拱方案总体说明
-
3.2、切槽换拱施工方案
-
3.3、换拱施工
-
3.4拆除侵限初期支护施工注意事项
-
4.换拱的具体
施工工艺
-
4.1、换拱前的垫方
-
4.2、钢管支架的搭设
-
4.3更换侵限钢拱架
-
4.4换钢架施工方法
-
4.5换钢架
施工工艺
要求
-
4.6钢筋网施工
-
5、套拱的拆除
-
6、施工注意事项
-
6.1工程材料控制措施
-
6.2施工质量及工期保证
-
7、施工安全注意事项
-
8.换拱所需要机械设备、人员、施工材料情况
-
8.1、机械设备的配备
-
8.2、施工现场人员的配备
-
8.3、工程数量计算
附件详情
双洞单向分离式隧道,左线全长740.634米。右线全长680米,两线间距28.4m~31.9m,隧道埋深为4.2m~102.98m,最大开挖宽度为12.54m,最大开挖高度为9.86m。隧道穿越地层围岩级别划分为Ⅳ~Ⅴ级,围岩由薄层状页岩、中~厚层状白云岩及断层破碎带内构造角砾岩等组成。
施工方案:初期支护侵限造成二衬厚度小于设计厚度,局部二衬厚度已成为负值,进行局部换拱处理。初期支护开始出现侵限后,及时采取了增设锁脚小导管、小导管引流、临时仰拱、附拱及横向工字钢支架、停止掌子面掘进,洞顶地表施作抗滑桩、集水井等措施进行了加固,确保了隧道施工安全。
……共计20页,

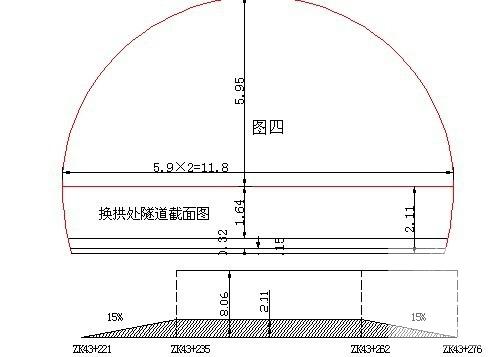

换拱前的垫方

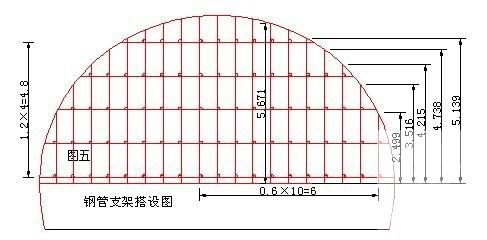

钢管支架的搭设

喷射混凝土凿除范围示意图
第 1 张图
第 2 张图
第 3 张图
第 4 张图 以上是部分图纸截图,有些图框没有放大后再截图,可能截图里不清晰或者看不到内容,您可以在下载后查看具体内容
