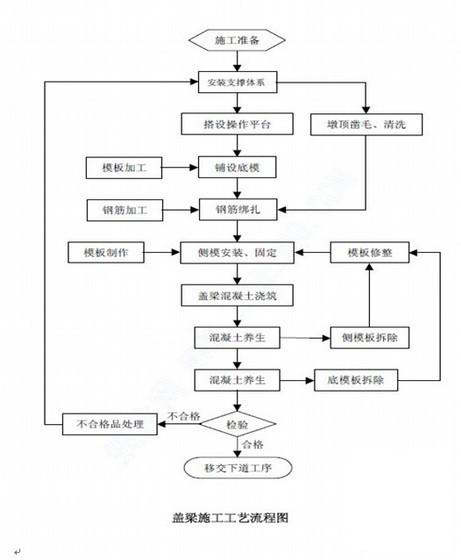

九、总体施工方案
二)、支架施工

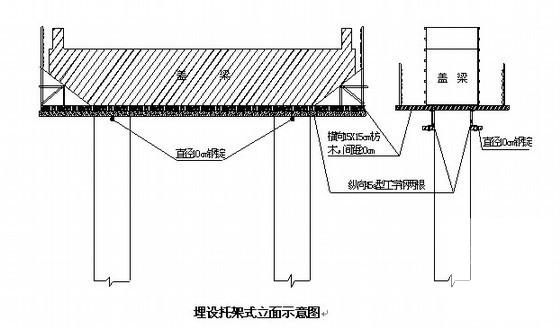

墩柱顶盖梁现浇施工的支架型式,主要有自落地支架式、抱箍挑架式和埋设托架式…………
我部根据现有周材及多年施工经验,结合施工现场实际情况,决定云川沟大桥和纸湾大桥分别采用埋设托架式、自落地支架式施工…………
柱施工时,根据盖梁底标高以及底模厚度、托架高度确定圆钢锭位置,并在立柱模板上划出标高线,用Φ11cm的PVC管水平顺桥向预埋于墩柱中,并在预埋前,在PVC管其中灌满砂子,两端用透明胶布缠绕堵塞(防混凝土堵塞PVC管,便于圆钢棒顺利穿装)…………
每条圆钢锭由工厂定型加工完成。圆钢锭在立柱上的安装完成后,在圆钢锭上采用吊车安放两根450A型工字钢,并用插销固定,后在工字钢上顺桥向安放15cm×15cm×400cm木枋,间距20cm。最后在盖梁两侧搭设人工操作平台,平台满铺竹跳板和木板,四周设置安全护栏及安全网…………

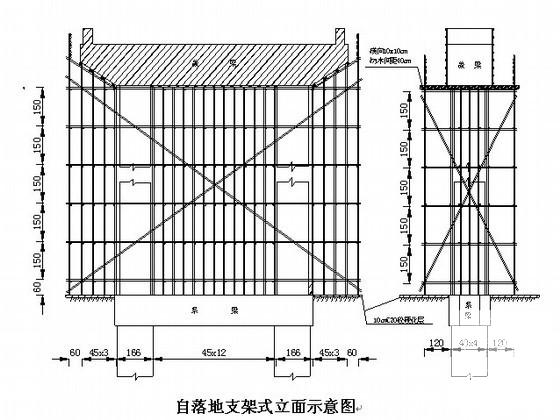

(Ⅱ)自落地支架式
1、地基处理及支架搭设
搭设支架前先进行基础的封水及硬化处理。首先将原地面土石用强力式打夯机夯实,再用不低于C20的砼将搭设支架处的地面浇筑一层10cm厚砼,作为封水及地面硬化处理,以确保支架基础承载要求…………
支架采用φ48的普通钢管搭设,以盖梁纵、横轴线为中心线搭设支架,立杆纵距 la=0.45m,立杆横距lb=0.4m,横杆步距h=1.5m,支架搭设时,应把墩柱抱死,其纵横向应加以斜撑,特别是在盖梁底板(系梁承重)位置更需加密设置。钢管在搭设时应尽量做到横平竖直,且在纵、横、竖向相邻的钢管均应错头;立杆上端与盖梁底模板下口齐平,并和纵向横杆连接,上铺枋木,间距0.4m,最后铺盖梁定型钢底模,两侧人工操作平台处满铺竹跳板或木板并设置安全网…………
三)、安装底模
作业平台搭好后底模安装前,凿除墩柱多余部分或与盖梁接口处浮浆(5~10cm),使墩柱上口与盖梁底部齐平或略高于盖梁底1cm左右。盖梁模板采用厂家加工的定型整体组合钢模,为保证模板的使用性能和吊装时不变形,模板必须有足够的强度、刚度和稳定性。底模安装采用汽车吊辅助作业,全部底模安装就位后,由测量人员放出盖梁纵、横轴线,调整盖梁底模,要求模板中线与放样轴线相吻合,并测出模板标高,盖梁跨中位置应设置2cm左右的预拱度,逐渐向两端按二次抛物线分配;盖梁底模接缝紧密,在模板接缝位置贴以双面胶或采用泡沫剂填塞,避免浇筑砼时发生漏浆现象…………
四)、钢筋加工及安装
钢筋骨架加工在钢筋加工场统一制作,在钢筋加工场地内硬化一块地皮作盖梁钢筋骨架放样场地,在其上按照钢筋构造图放出盖梁钢筋骨架各种型号钢筋的大样图,依图进行钢筋加工制作,成形钢筋上、下层焊成闭合骨架,再与其它主筋及斜筋焊成成片骨架,焊缝均采用双面焊,将成片骨架运至施工现场,采用吊车吊至盖梁底模上,进行绑扎施工。在安装钢筋骨架过程中严格按照施工图所示控制各种型号钢筋的位置,在骨架顶上预埋垫石的钢筋网和预留筋,其位置参照垫石设计图,在盖梁钢筋骨架底板和前后两侧绑扎垫块,其间距在纵、横向不大于1.0m,成菱形布置。骨架成型后经自检合格并填写钢筋安装检查表和留影像资料,申请监理工程师检查验收…………
五)、安装侧模
用吊车将模板吊到相应高度,人工辅助进行安装,用槽钢或钢管作肋,底部、中部、上部均用φ14对拉螺杆,螺杆竖向间距0.8m,横向间距0.6m,在模板接头位置前后两侧采用两根竖向钢管、φ14对拉螺杆和蝴蝶卡进行加固处理,模板板面之间应平整,接缝严密,保证盖梁外露面美观,线条流畅。模板拼装时严格按设计图纸尺寸进行作业,其垂直度、轴线偏位、标高、内部尺寸等必须满足施工技术规范要求,模板内应无污物、砂浆及其他杂物…………
