跨江大桥桩基溶洞处理专项施工方案41页(钻孔灌注桩)

[复制链接]

0

主题

0

帖子

1464

积分

超级版主

Rank: 8Rank: 8

积分
1464
发表于 2020-4-5 15:17:39 | 显示全部楼层 |阅读模式

该帖子包含附件可供参考学习和下载,您可以 搜索 更多您想要的资源

附件详情

  • 第一章 项目概要1
  • 1.1工程简介1
  • 1.2工程建设条件1
  • 1.2.1地形地貌1
  • 1.2.2地质条件2
  • 1.3 桩基施工难点2
  • 第二章 45#主墩桩基施工组织总体部署3
  • 2.1、总体施工组织安排3
  • 第三章 45#主墩桩基溶洞处理施工方案及工艺3
  • 3.1技术方案概述3
  • 3.2溶洞的具体情况4
  • 3.3溶洞区第二次补勘15
  • 3.4溶洞分析26
  • 3.4.1、裂隙溶洞普遍存在27
  • 3.4.2、一般溶洞27
  • 3.4.3、14#桩位漏浆分析28
  • 3.4.4、9#、14#、27#桩位漏浆综合分析29
  • 3.4.5 2#、8#桩位溶洞分析30
  • 3.5桩基溶洞处理方案30
  • 3.5.1片石、粘土填充复钻30
  • 3.5.2灌注水下混凝土复钻31
  • 3.5.3钢护筒跟进33
  • 3.5.4 溶洞桩基灌孔注意事项33
  • 3.6溶洞底岩面上钻孔施工方法及技术措施34
  • 3.7溶洞处理方案及工程数量汇总34
  • 3.8 45#主墩桩基已探明溶洞处理预计工程数量汇总35
  • 3.9 45#主墩桩基溶洞处理预计工期35
  • 第四章 溶洞处理应急预案35
  • 4.1卡钻35
  • 4.2 斜孔36
  • 4.3 漏浆36
  • 第五章 质量控制 要点与具体要求36
  • 第六章 安全控制要点与具体要求37
  • 6.1安全因素及要求37
  • 6.2安全控制措施37

附件详情

大桥索塔基础采用32根Φ3.0m的钻孔灌注桩,桩基呈梅花型布置,顺桥向桩距5.0m,横桥向桩距7.0m,桩长26m,按嵌岩桩设计,采用C30混凝土水下灌注。
桩基施工难点:中风化灰岩岩质坚硬,饱和单轴抗压强度达56MPa,且河床表面凹凸不平,不仅进尺缓慢,且在开孔时容易造成偏孔。由于岩溶发育程度不同,形成灰岩岩面呈斜坡状或穿过溶腔时会再次进入斜坡状岩面,钻孔进尺至斜坡面时极易造成偏斜孔。有些孔位在补勘结果中未揭示有溶洞存在,但在桩基钻进过程中,发现有溶洞存在。桥址区溶洞发育情况复杂多变,桩基础施工难度极大。
施工方案:对于溶腔较大的溶洞,即针对8#溶洞,采用回旋钻将溶洞钻穿并钻进溶洞底,灌注水下C30混凝土将溶洞填充,再重新钻进至终孔标高成孔;针对2#溶洞,回旋钻将溶洞一次性钻穿至第二层溶洞底,灌注水下C30混凝土将溶洞填充,再重新钻进至终孔标高成孔……对于一般的溶洞,施工过程中遇溶洞采用抛填片石、粘土挤压填充处理,拟对除2#、8#以外的其它孔采用该方法进行处理……护筒跟进 施工工艺
……共计41页,

索塔基础结构布置图

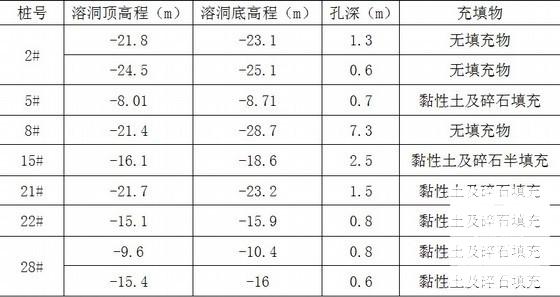

逐桩钻探揭示溶洞情况一览表

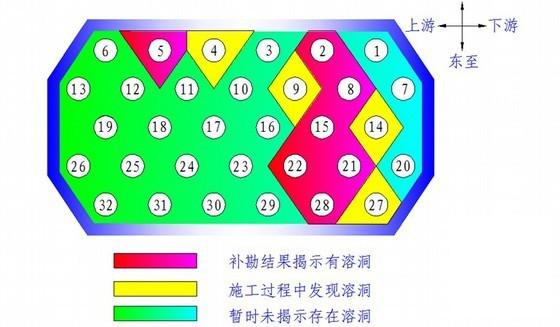

溶洞区域示意图

灌注桩专项施工方案 - 1
第 1 张图
灌注桩专项施工方案 - 2
第 2 张图
灌注桩专项施工方案 - 3
第 3 张图
灌注桩专项施工方案 - 4
第 4 张图
以上是部分图纸截图,有些图框没有放大后再截图,可能截图里不清晰或者看不到内容,您可以在下载后查看具体内容

温馨提示:该资料由网友于2020-4-5 15:17:39上传分享,您可以下载该资料进行学习和参考,如有侵权内容或者违法行为,请及时联系站长删除,如有疑问,您可以在方案设计专区发帖交流相关知识。

附件2099v11ecwffsws02wd1c1d.rar

2.52 MB

下载  售价: 100 积分    赚积分

灌注桩专项施工方案相关帖子

回复

使用道具 举报

您需要登录后才可以回帖 登录 | 立即注册

本版积分规则

QQ|联系我们|豆豆网 ( 苏ICP备20004746号-1 )

GMT+8, 2024-12-22 13:57 , Processed in 0.061502 second(s), 27 queries .

本站所有内容均由网友自主分享,如有侵权内容或者违法行为,请及时联系站长删除,本站将根据实际情况进行积分奖励!请查看:免责声明

快速回复 返回顶部 返回列表
