1、编制依据
-
2、编制范围
-
3、项目概要
-
3.1、地形地貌
-
3.2、工程地质
-
3.3、水文特征
-
3.4、气象特征
-
3.5、主要工程数量
-
4、工期计划
-
5、施工组织及主要技术力量、施工机械设备的配置
-
5.1、施工管理机构组织
-
5.2、现场管理人员配置
-
5.3、现场劳动力安排
-
5.4、主要机械设备配置
-
5.5、施工用水用电计划
-
6、主要材料供应方案
-
6.1、材料运输
-
6.2、材料的供应原则
-
6.3、特殊季节材料保证措施
-
6.4、材料供应的紧急预案
-
7、施工前的准备
-
7.1、技术准备
-
7.2、拆迁工作
-
8、钻孔工艺流程及施工方案
-

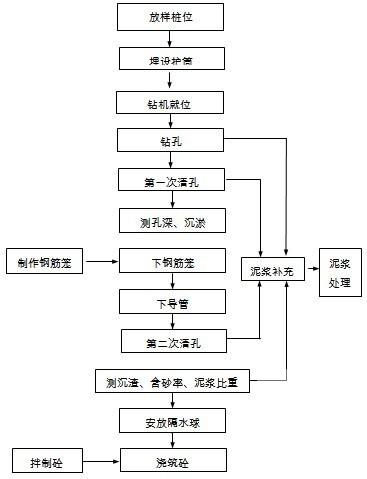

8.1、工艺流程
-
8.2、施工方案
-
9、施工过程中异常情况的处理
-
9.1、坍孔
-
9.2、钻孔桩倾斜,钢筋笼不能顺利入孔
-
9.3、钢筋笼上浮
-
10、质量要求及验收标准
-
11、质量保证措施
-
11.1、创优规划及质量目标
-
11.2、确保工程质量的措施
-
12、安全目标和安全保证体系及措施
-
12.1、安全目标与安全承诺
-
12.2、安全保证体系
-
12.3、安全组织机构及保证体系
-
13、工期保证的措施
-
13.1、工期保证体系
-
13.2、保证工期的主要措施
-
14、环境保护
-
14.1、管理、组织措施
-
14.2、水污染的防治措施
-
14.3、空气污染的防治措施
-
14.4、噪声污染的防治措施
-
14.5、固体废弃物污染的防治措施
-
15、施工应急方案
-
15.1、触电事故应急预案
附件详情
本桥采用(48+80+48)m连续梁跨越绕城高速公路,桩基采用钢筋混凝土灌注桩,其中145#、146#主墩桩径为1.5m,桩长分别为55m、53.5m;144#、146#边墩桩径为1.25m。
……
本段全长177.6m,桩径为1.5m钻孔灌注桩24根 ,1.25m钻孔灌注桩11根(除147#墩正在设计),共1940延米。设计C35砼3082.2m3。
……
在浇筑混凝土过程中,随时探测泥浆面以下的孔深所灌注的砼面高度,以控制沉淀层厚度,导管埋深及桩顶高度。测深用重锤法,重锤的形状是锥形,底面直径不小于10cm,重量不小于5kg。用提前标定好的专用测绳(采用较验过的钢尺进行比长,校定)系锤吊入孔内,使之通过泥浆沉淀层而停留在砼表面(或表面下10-20厘米)根据测绳所示锤的沉入深度来推算混凝土灌注深度和导管埋深。探测时必须仔细,并以灌注砼的数量校对以防误测。
……
