一、编制依据
-
二、项目概要
-
三、施工准备及计划安排
-
四、人员机械安排
-
五、钻孔灌注桩施工方案
-

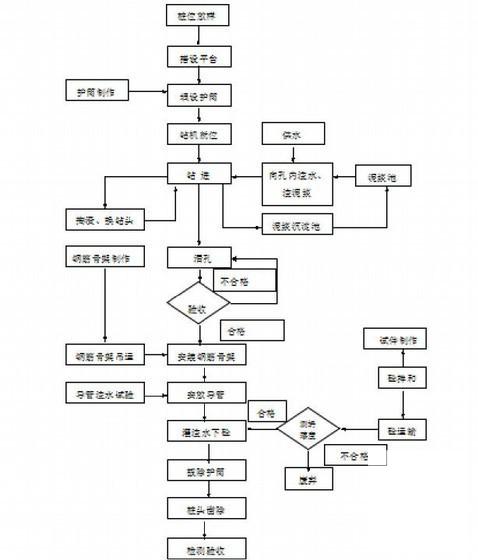

5.1 钻孔灌注桩施工工艺流程
-
(一)桩位放样
-
(二)护筒埋设
-
(三)钻机就位
-
(四)钻孔
-

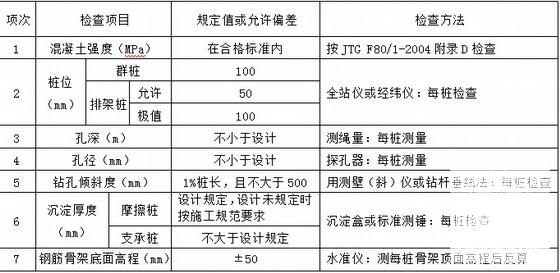

(五)成孔检查与清孔
-
(六)钢筋笼制作及安放
-
(七)灌注水下混凝土
-
(八)钻孔常见故障及处理方法
-
六、工期质量保证措施
-
七、雨季施工措施
-
八、工程质量保证措施
-

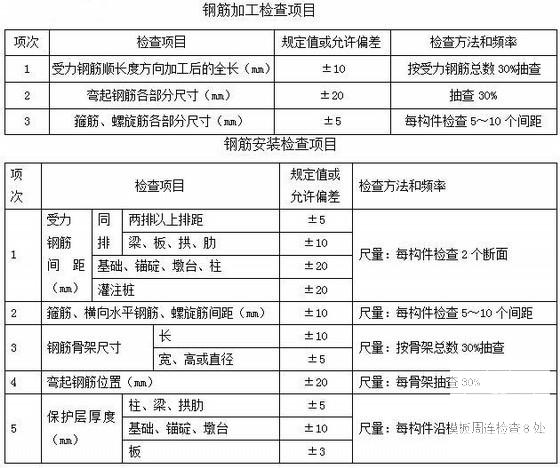

九、安全保证措施
-
十、环境保护措施
附件详情
编制依据:《公路桥涵施工技术规范》(JTG/TF50-近代)
桥梁桥跨布置为5×25m,全长132.08m,下部结构采用柱式墩、桩基础(摩擦桩),桥台采用肋板台。全桥分为1#、2#、3#、4#桥墩,0#、5#台。共有桩基:φ1.5m桩基221米/16根,φ1.2m桩基334米/24根。C25水下混凝土:789.6m3,钢筋74038kg。
开工日期为10月15日 完工日期11月12日
……
施工方法:钢筋笼采用数控钢筋滚焊机集中加工。桩基受力主筋接头位置错开35d(875mm)。钢筋接长时避开钢筋应力较大处,并严格按施工技术规范接头错开布置。灌注水下混凝土采用提升导管法,导管用Φ300mm无缝钢管制作,每节长3.0m,配1~2节长0.5~1.5m短管,丝扣连接。水下混凝土灌注前认真检查孔底沉渣厚度,沉渣厚度不大于2cm,如果过大采取二次清孔,二次清孔检查合格后立即灌注首批混凝土,首批混凝土的大料斗满足导管首次埋置深度不小于1.0m。
……
