豆豆网

 找回密码
 立即注册

QQ登录

只需一步,快速开始

查看: 2551|回复: 0

城市辅道工程钻孔灌注桩施工方案

[复制链接]

0

主题

0

帖子

1049

积分

超级版主

Rank: 8Rank: 8

积分
1049
发表于 2020-4-3 23:44:07 | 显示全部楼层 |阅读模式

该帖子包含附件可供参考学习和下载,您可以 搜索 更多您想要的资源


附件详情

四、钻孔桩 施工工艺 与技术
(1)准备工作
首先清除表土,整平并压实,接着测量放样,埋设护筒。在护筒四周铺设碎石层,安放枕木,安装钻机。钻成孔前先进行泥浆制备,拟在场地内挖泥浆池制备泥浆,泥浆池由沉淀池和循环池组成,以泥浆沟与护筒的开口连接,泥浆沟长度要合适,以便让泥浆有足够的时间沉淀钻渣。对不同的土层调整不同的钻进速度和合适的泥浆稠度…………
(2)制作和埋设护筒:
①护筒的作用及要求:护筒有固定桩位、导向钻头、隔离地面水并保证泥浆在孔内高出地面一定高度,形成静水压力,以保护孔壁不致坍塌等作用。因此,对护筒作如下安排:桩的护筒内径应比桩径大20-40cm,护筒顶端至少应高出地面0.3m或水面1.5m。在局部淤泥质粘土层、细砂层较厚的位置,适当地将钢护筒加长(或嵌入钢护筒作护壁),进而防止塌孔、流砂等影响桩基质量…………
②护筒材料及制作:本标段采用钢护筒,每节护筒高度为1.2~2m,如两节或多节护筒相接时,要求焊缝密实,不漏水…………
③护筒的埋设:桩的护筒埋设,采用人工开挖坑,坑的直径应比护筒大1米左右,坑壁与护筒面回填粘土夯实。对水中桩的护筒埋设时,护筒中心轴线应对正测定好的桩位中心,并严格保持护筒的竖直位置,埋设宜以压重、振动、锤击或辅以筒内除土等方法沉入,并有一定入土深度以保证不坍孔。护筒平面位置的偏差不得大于5cm,护筒倾斜度的偏差不得大于1%。如果地质条件十分不良时,除采取套外筒,并在、内外护筒之间抽干水并回填粘土夯实,以确保护筒的稳定及防渗漏水等…………
(4)钻孔施工:
桩孔采用冲击钻机钻进。钻孔将由有经验的施工人员主持,钻机就位前,根据地质资料,每座墩台应绘制钻孔地质剖面图以便对每个钻孔的不同土层选用适当的钻头、调整钻进速度和合适的泥浆,并对钻孔前的各项准备工作进行检查,包括机具设备的检修。钻机就位后认真调平对中,要求冲击锤钢绞线中心同设计桩中心在同一点上…………
开始钻进时适当控制进尺,采用小冲程开孔并控制冲程,使初成孔坚实、竖直、圆顺,能起导向作用,并防止孔中坍塌,钻进深度超过标准冲程后,方可施行正常冲击。钻进过程中, 要严格控制和保持孔内水头稳定,始终保持泥浆液面高出地下水位至少1.0米。钻孔应连续操作,不得中途停止,并经常检查垂直度,保证成孔后的垂直度不超过1/100。随时补充因损耗、漏失的泥浆,并随时检查泥浆各项指标,遇土层变化时增加检查次数,并适当调整泥浆指标…………
桩孔钻至岩面,即报工程师进行签认,钻桩工作人员应经常捞取岩样,技术人员会同监理工程师就岩样的变化情况,结合设计要求的嵌岩深度和终孔标高决定是否可以终孔。监理工程师同意终孔后,应捞取终孔岩样,连同钻孔记录报监理工程师检查存档,在监理工程师发出同意下一道工序指令后方可进行下一道工序…………
共21页

城市辅道工程钻孔灌注桩施工方案

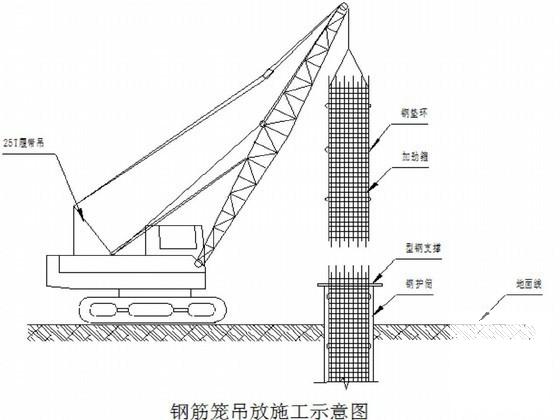

第 1 张图
以上是部分图纸截图,有些图框没有放大后再截图,可能截图里不清晰或者看不到内容,您可以在下载后查看具体内容

温馨提示:该资料由网友于2020-4-3 23:44:07上传分享,您可以下载该资料进行学习和参考,如有侵权内容或者违法行为,请及时联系站长删除,如有疑问,您可以在方案设计专区发帖交流相关知识。

附件2099v11ecwfff11c01fefee.zip

74.75 KB

下载  售价: 100 积分    赚积分

相关帖子

回复

使用道具 举报

您需要登录后才可以回帖 登录 | 立即注册

本版积分规则

QQ|联系我们|豆豆网 ( 苏ICP备20004746号-1 )

GMT+8, 2024-12-18 09:49 , Processed in 0.018930 second(s), 27 queries .

本站所有内容均由网友自主分享,如有侵权内容或者违法行为,请及时联系站长删除,本站将根据实际情况进行积分奖励!请查看:免责声明

快速回复 返回顶部 返回列表
