豆豆网

 找回密码
 立即注册

QQ登录

只需一步,快速开始

查看: 2489|回复: 0

大桥工程桩基专项施工方案

[复制链接]

0

主题

0

帖子

1304

积分

超级版主

Rank: 8Rank: 8

积分
1304
发表于 2020-4-4 15:28:57 | 显示全部楼层 |阅读模式

该帖子包含附件可供参考学习和下载,您可以 搜索 更多您想要的资源

附件详情

四、工程施工方案概述
鉴于本桥工程地质情况,采用冲击钻和旋挖钻共同施工方案,根据地质资料,桩位卵石层大于10m采用冲击钻,钻机钻钻进时护壁泥浆相对密度较大,护壁强,不易塌孔。旋挖钻钻进速度快,对周围土层扰动较小,钻进淤泥层和卵石层时采用比重1.20g/cm3以上泥浆,防止流塑性淤泥层和卵石层塌孔。Z1~Z19、A0~A25 、C0~C24、B0~B3、D0~D2以及环岛路交叉口中小桥均为陆地常规钻孔桩施工…………
五、旋挖钻钻孔桩施工工艺
(二)钻机就位
为确保孔位正确,减少偏差,钻机就位之前应详细复核桩位,埋设护筒,钻机就位之后保证钻架的平稳和牢固,应在钻机下垫置25mm钢板,其大小与钻机底座一致,钻机下如有薄弱土层应采取加固措施,确保施工中钻架不发生移位和倾斜,就位完成之后由技术人员检验钻机垂直度就位照中情况,垂直度控制在0.3%以内,就位误差控制在20mm以内…………
(三)成孔方法
⑴泥浆制备
泥浆采用膨润土、纯碱以及羧甲基纤维素(CMC)混合而制,在泥浆池中用搅浆机将泥浆搅拌好后,泵入孔内,旋挖钻均匀缓慢钻进,这样既钻进又起到泥浆护壁的作用。钻进时掌握好进尺速度,随时注意观察孔内情况,及时补加泥浆保持液面高度。泥浆制备应注意两个方面:一是泥浆的指标问题,其比重一般应控制在1.05~1.2之间,粘度控制在17~20Pa.s。砂率控制在2%以内。在淤泥层以及卵石层应把泥浆浓度提高至1.2~1.25之间…………
⑵钻进施工
①旋挖钻机采用筒式钻斗。钻机就位后,调整钻杆垂直度,注入调制好的泥浆,然后进行钻孔。当钻头下降到预定深度后,旋转钻斗并施加压力,将土挤入钻斗内,仪表自动显示筒满时,钻斗底部关闭,提升钻斗将土卸于堆放地点。钻机施工过程中保证泥浆面始终不得低于护筒底部,保证孔壁稳定性。通过钻斗的旋转、削土、提升、卸土和泥浆撑护孔壁,反复循环直至成孔…………
②在钻进过程中,对于覆盖层、砂性土层及砂层,直接用旋挖筒钻进、取渣,遇到砾石层及卵砾层时,先用螺旋钻头将其搅松,再用旋挖筒取渣。钻机提钻甩渣后的复位情况,在操作室中有仪表显示,该仪表对钻头复位对中的判断是根据桅杆的竖直度与机身的水平达到最佳时确定为中心。旋挖钻机操作室中有深度显示仪,达到图纸设计深度后,用测绳复测,以控制超挖深度…………
⑶控制钻斗钻进、提升速度
①旋挖钻机钻机过程中应严格控制钻进速度,避免钻进尺度较大,造成埋钻事故…………
②若钻机升降钻斗时速度过快,钻斗外壁和孔壁之间的泥浆冲刷孔壁,再加上钻斗下部产生较大负压作用,造成孔壁颈缩、坍塌现象。所以钻斗提升时应严格控制其速度,经现场实践得知,钻斗升降速度保持在0.5-0.8m/s。当钻斗粉砂层或亚砂土层时,其升降速度应更加缓慢…………
共50页

钢筋笼

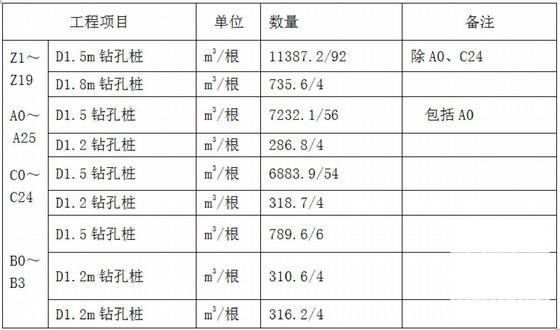

互通区桩基主要工程数量表

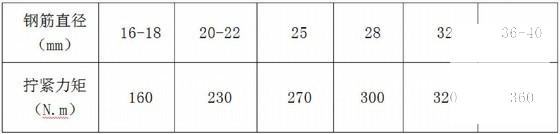

接头拧紧力矩

钻孔灌注桩施工工艺标准

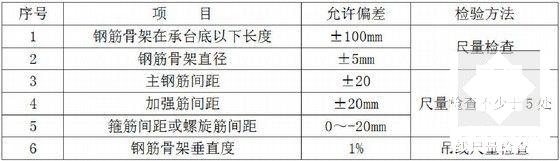

钻孔桩钢筋骨架的允许偏差和检验方法

工程桩施工 - 1
第 1 张图
工程桩施工 - 2
第 2 张图
工程桩施工 - 3
第 3 张图
工程桩施工 - 4
第 4 张图
工程桩施工 - 5
第 5 张图
工程桩施工 - 6
第 6 张图
以上是部分图纸截图,有些图框没有放大后再截图,可能截图里不清晰或者看不到内容,您可以在下载后查看具体内容

温馨提示:该资料由网友于2020-4-4 15:28:57上传分享,您可以下载该资料进行学习和参考,如有侵权内容或者违法行为,请及时联系站长删除,如有疑问,您可以在方案设计专区发帖交流相关知识。

附件2099v11ecwfff1wc2ec2ss1.zip

99.67 KB

下载  售价: 100 积分    赚积分

工程桩施工相关帖子

回复

使用道具 举报

您需要登录后才可以回帖 登录 | 立即注册

本版积分规则

QQ|联系我们|豆豆网 ( 苏ICP备20004746号-1 )

GMT+8, 2024-12-22 14:22 , Processed in 0.021277 second(s), 27 queries .

本站所有内容均由网友自主分享,如有侵权内容或者违法行为,请及时联系站长删除,本站将根据实际情况进行积分奖励!请查看:免责声明

快速回复 返回顶部 返回列表
