该帖子包含附件可供参考学习和下载,您可以 搜索 更多您想要的资源
附件详情
-
1 项目概要
-
2 气象情况
-
3 冬期施工判定
-
4 冬季施工准备
-
5 组织机构
-
6 设备及材料配备
-
7 施工方案
-
7.1 桥梁下部结构
-
7.2 预制梁
-
7.3 小型预制块
-
7.4 砌体工程
-
7.5
现浇箱梁
-
7.6 隧道施工
-
7.7 拌和站拌和用水加热
-
7.8
钢筋工程
-
7.9 预应力工程
-
8 施工要求
-
8.1 路基工程
-
8.2 钢筋及预应力工程
-
8.3
混凝土工程
-
8.4 隧道工程
-
8.5 砌体工程
-
8.6 试件要求
-
9 测温制度
-
9.1 混凝土工程
-
9.2 砌体工程
-
10
质量控制
-
11 安全措施
-
11.1 防火措施
-
11.2 机械设备、行车安全措施
-
11.3 安全措施其它要求
-
12 其它要求
-
附件一 混凝土拌和用水加热计算
-
附录二 混凝土拌和、浇筑测温记录表
-
附录三 箱梁养生测温记录
附件详情
本文全面、详细介绍了现浇箱梁及下部结构的冬季施工设备、措施和质量要求,附温湿度记录表。
标段主要施工内容为路基工程、桥梁涵洞工程及隧道工程。
【项目概要】
路基宽度24.5m,设计行车速度80km/h,全长6079m,其中大桥2183m/8座、匝道桥517m/4座、隧道467m/1座、分离式路基1485m、整体式路基1956m。标段内设有互通式立体交叉一处,采用A型单喇叭;设有服务设施一处。
桥梁工程上部构造有预制T梁、预制小箱梁及现浇箱梁。
预制梁以先简支后结构连续做为桥梁上部构造。共有7座桥有现浇箱梁
涵洞工程共有17道。
……
【内容节选】
冬期施工判定
3.1 桥梁涵洞工程:根据当地多年气温资料,室外昼夜日平均气温连续5d稳定低于5℃时,钢筋、预应力、混凝土及砌体等工程采取冬期施工的措施,此时按《公路桥涵施工技术规范》(JTG/T F50-2011)中关于“冬期施工”相关要求执行。
3.2 路基工程:在反复冻融地区,昼夜平均温度在-3℃以下,且连续10d以上,或者昼夜平均温度虽在-3℃以上,但冻土没有完全融化时,均按冬期施工执行。
……
施工方案
本项目涉及冬期施工的项目有钢筋、预应力、混凝土、砌体工程和路基工程。其中混凝土和砌体工程均在白天正温情况下进行施工。混凝土工程浇筑后根据气温情况首先采取蓄热法养护,先覆盖一层塑料布保湿,再覆盖一层棉被进行保温。当蓄热法不能适应强度增长速度要求时可根据结构物情况分别采取蒸汽加热法、暖棚加热法和电热毯加热法进行养护。
……
共计18页(20)

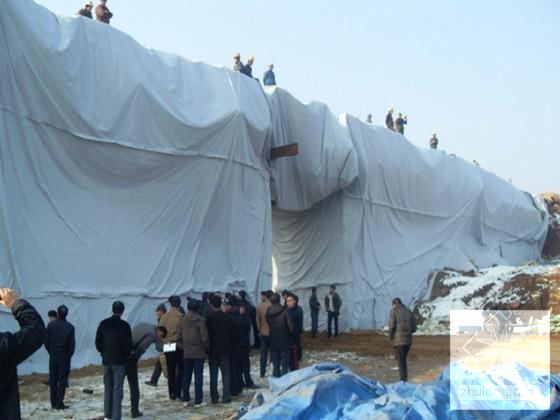

现浇箱梁暖棚加热参考照片

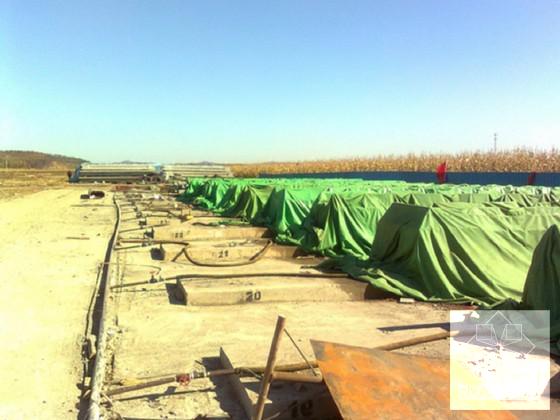

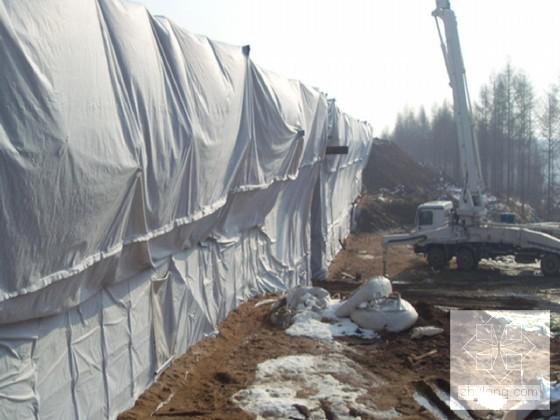

预制梁蒸汽加热养护参考照片
第 1 张图
第 2 张图
第 3 张图 以上是部分图纸截图,有些图框没有放大后再截图,可能截图里不清晰或者看不到内容,您可以在下载后查看具体内容
温馨提示:该资料由网友于2020-4-4 14:01:47上传分享,您可以下载该资料进行学习和参考,如有侵权内容或者违法行为,请及时联系站长删除,如有疑问,您可以在方案设计专区发帖交流相关知识。
|
