项目所在地:吉林
-
施工组织设计
类型:实施
-
车道数:四车道
-
设计时速:100km/h
-
主体工程内容:涵洞
-
路线长度:16.87km
-
路基宽度:25.5m
-
路面面层 :沥青混凝土路面
-
编制时间:近代
附件详情
项目概要:
本段利用现有一级公路进行修建。有分离式立交1座、人行及汽车天桥9座、天桥改道小桥1座、旧桥加固1座、涵洞9道,主要工作内容有:路基工程、路面工程、桥梁工程、涵洞工程、排水与防护工程、绿化工程等。
本标段主线长16.874337 km,主要工作量有:路基挖方33045m3,路基填方918367m3,水泥混凝土路面17391.74m3,路面垫层、底基层、基层共25800m3,沥青混凝土及碎石混合料共32271.7m3,桥梁12座总长837.94m,涵洞9道总长147.68m,绿化植草、植树392226m2,植乔木、灌木树28536棵。设服务区一处。
......
主要技术标准:
公路等级:高速公路。
设计速度(km/h):100。
路基宽度(m):25.50。
......

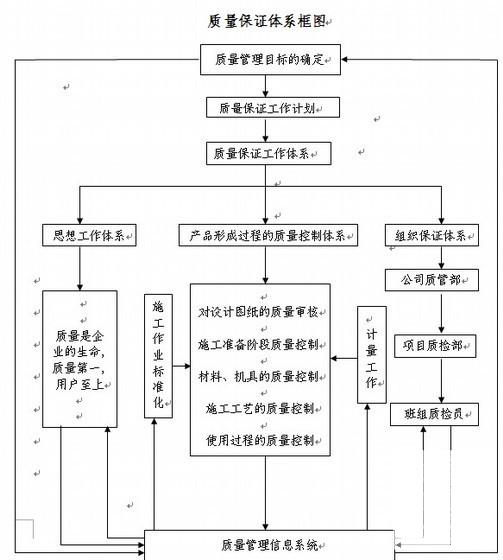

施工顺序:
进场后,主线利用段与路基及桥涵施工同步进行,利用路段按分段封闭施工,进行旧路面的清理、路面垫层和路面底基层的铺筑、路面基层铺筑和中央分隔带的施工与路缘石的安砌及沥青砼路面的摊铺;而道保服务区及改道施工,按桥梁施工、路基填筑、路面垫层、路面底基层、基层和面层的施工;
绿化施工
在路基成型,边排水沟施工完成后即可进行。
......
,共128页。
