项目所在地:国外
-
隧道用途:铁路隧道
-
隧道埋深类型:浅埋隧道
-
超前地质预报:TSP,超前钻探,其他方法
-
超前支护:超前小导管预注浆支护
-
初期支护类型:喷射混凝土
-
隧道衬砌类型:复合式衬砌
-
隧道开挖方法:全断面法,台阶法,环形开挖预留核心土法,其它特殊方法
-
计划工期:24月
-
质量目标:合格
-
附图及附表:组织机构图,主要工程数量表,劳动力计划表,主要施工机具配置表
-
编制时间:近代
附件详情
【项目概要】
隧道全长3835m,为单线隧道。
全隧Ⅲ级围岩段采用全断面法施工,Ⅳ级围岩段采用上、下台阶法施工,Ⅴ级围岩采用三台阶七部作业法或弧形导坑预留核心土法施工,明洞采用明挖法施工。
……
【主要技术标准】
铁路等级:Ⅱ级。
正线数目:单线。
速度目标值:120km/h。
最小曲线半径:一般1200m,困难地段800m。
限制坡度:单机9‰,双机18.5‰
……
【工程重、难点】
1.隧道工程穿越多条富水断层破碎带,采用先进的综合地质预报技术,避免坍塌、突水突泥的发生,做好隧道施工安全风险管理与控制是重点所在。
2.隧道单工作面掘进距离长,施工通风难度较大。
……
计划共计28个月。
……
【内容节选】
⑴隧道开挖指标
采用三台阶七步法、预留核心土法、台阶法等方法进行施工,隧道施工中根据不同地质情况拟采用TSP203超前预报、超前水平钻探、全断面地质素描等不同手段进行检测,将超前地质预报所用的时间纳入到隧道各级围岩开挖循环中。
……
隧道开挖施工工艺
隧道开挖按照新奥法原理施工,根据不同的围岩选择不同的开挖方法,对于软弱围岩及断层破碎带地段……
……
台阶法:
Ⅳ级采用台阶法开挖,即将设计断面分两次或三次开挖,其中上台阶超前一定距离后,上下台阶同时并进。
施工要点:
根据围岩条件,合理确定台阶长度,一般不超过1倍孔径,以确保开挖、支护质量及施工安全。
台阶高度应根据地质情况、开挖方法确定。
……
共计159页

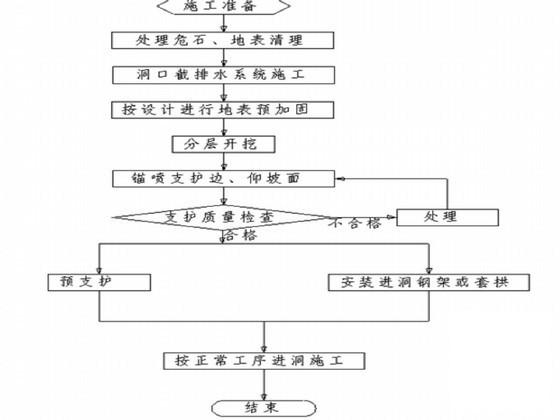

洞口段施工工艺流程

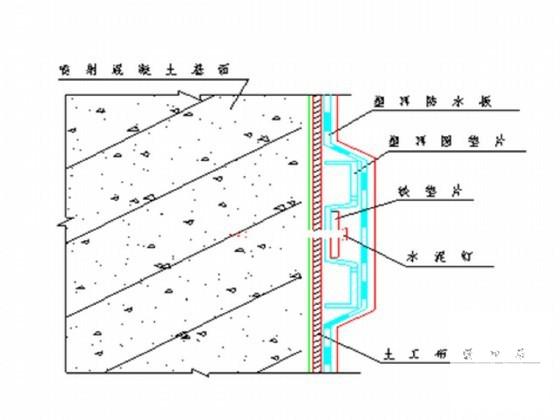

无钉铺设防水板施工方法示意图

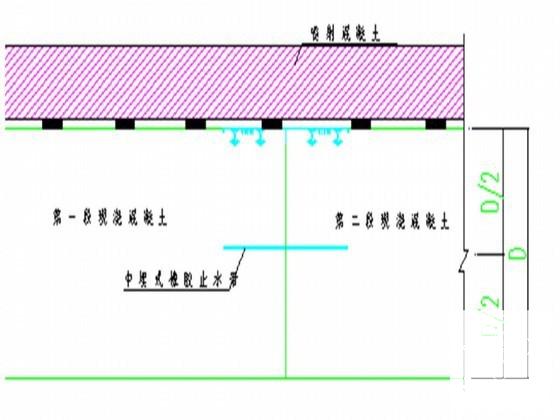

止水条施工方法示意图
