豆豆网

 找回密码
 立即注册

QQ登录

只需一步,快速开始

查看: 1751|回复: 0

国道道路工程改移施工方案2012

[复制链接]

0

主题

0

帖子

1067

积分

超级版主

Rank: 8Rank: 8

积分
1067
发表于 2020-2-8 11:00:34 | 显示全部楼层 |阅读模式

该帖子包含附件可供参考学习和下载,您可以 搜索 更多您想要的资源


附件详情

3、G316国道改移
3.2、施工准备
3.2.1、施工前进行现场调查,由于改移后国道下面有两处光缆,一个是中国电信光缆,另一个是国防光缆。施工前请湖北城际铁路有限公司有关部门到现场进行三线交底,交付电缆埋设图,调查清楚各种管线的规格、型号和具体埋设位置,做出醒目标志,使施工人员能清楚的看出管线的走向和位置,以便施工前及时对受到施工影响的管线采取改移和保护措施,确保施工安全顺利进行…………
3.2.2、与地方公路有关部门分别签订施工相关手续…………
3.2.3、与富升锻压厂、指挥部协调,对征地范围内的地上附着物进行拆迁,征用施工用地…………
3.2.4、修通从316至施工工点的临时施工便道,确保施工机具、材料进场道路畅通…………
3.3、道路改移
申报G316国道改移施工方案→安全防护→挖除换填→垫层铺设(15cm中粗砂)→54cm水泥稳定碎石→12cm沥青混凝土→附属工程…………
3.3.1、施工前,对原有316国道改移前后500米范围内进行安全防护,设置安全警示牌…………
3.3.3、根据附近的地形及征地拆迁情况,为保证改道后路基满足行车要求,改移道路所属地段要进行地基处理,先对水田内的淤泥进行清除,然后挖除换填夯土…………

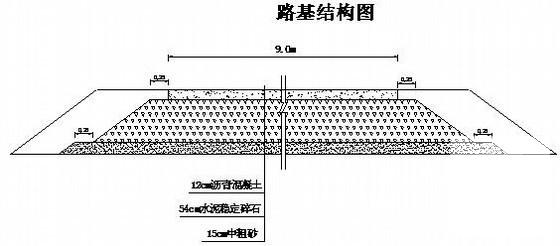

3.3.4、基底换填及夯实后,先做15cm中粗砂垫层,然后铺设54cm水泥稳定碎石,路面层采用12cm沥青混凝土,沥青混凝土由原拌和站供应(详见路基结构图3-1)…………
3.3.5、xxx处园涵基坑开挖后采用级配碎石回填至原地面并夯实,涵洞完成后两侧路基部分应对称填筑路基并夯实…………
3.3.6、路基主体结构填筑完成,进行边沟、截水沟及排水沟等路基附属结构施工。(后附316国道改移示意图)…………
3.4、施工方案
由于G316国道车流量大,施工时需半幅施工,以免影响道路正常交通。G316国道道路改移先进行公路线外降坡施工,降坡时需先对国道两侧管线进行改迁,对两侧边坡树木进行清除,挖机按设计坡度下挖G316国道至设计高程,浆砌两侧边沟,填筑15cm厚砂砾作为底基层,经检测合格后填筑54cm水稳碎石基层,检测合格后摊铺12cm沥青混凝土面层,进行路基坡脚墙及植草施工…………
共11页

国道道路工程改移施工方案2012
第 1 张图
以上是部分图纸截图,有些图框没有放大后再截图,可能截图里不清晰或者看不到内容,您可以在下载后查看具体内容

温馨提示:该资料由网友于2020-2-8 11:00:34上传分享,您可以下载该资料进行学习和参考,如有侵权内容或者违法行为,请及时联系站长删除,如有疑问,您可以在方案设计专区发帖交流相关知识。

附件2099v11ecwfff1110dcwccs.zip

699.96 KB

下载  售价: 100 积分    赚积分

相关帖子

回复

使用道具 举报

您需要登录后才可以回帖 登录 | 立即注册

本版积分规则

QQ|联系我们|豆豆网 ( 苏ICP备20004746号-1 )

GMT+8, 2024-12-25 03:01 , Processed in 0.018770 second(s), 27 queries .

本站所有内容均由网友自主分享,如有侵权内容或者违法行为,请及时联系站长删除,本站将根据实际情况进行积分奖励!请查看:免责声明

快速回复 返回顶部 返回列表
