豆豆网

 找回密码
 立即注册

QQ登录

只需一步,快速开始

查看: 2098|回复: 0

[工程施工方案]高速公路工程实施性施工组织设计

[复制链接]

0

主题

0

帖子

1599

积分

超级版主

Rank: 8Rank: 8

积分
1599
发表于 2020-2-7 23:21:54 | 显示全部楼层 |阅读模式

该帖子包含附件可供参考学习和下载,您可以 搜索 更多您想要的资源


  • 项目所在地:浙江
  • 施工组织设计 类型:实施
  • 车道数:四车道
  • 设计时速:100km/h
  • 主体工程内容:大桥, 中小桥, 立体交叉, 通道
  • 路线长度:8.756km
  • 路基宽度:26m
  • 路基地基处理:其他路基处理
  • 路基支挡:混凝土挡土墙
  • 路面面层 :沥青混凝土路面
  • 安全设施及构筑物:护栏
  • 计划工期:23月
  • 质量目标:地市级优质
  • 附图及附表:组织机构图, 工艺流程图, 主要工程数量表, 劳动力计划表, 材料计划表
  • 编制时间:

附件详情

八、主要工程项目的 施工方案 、施工方法及 施工工艺
(二)、路基工程 施工方案 、施工方法
1、施工原则
本标段路基工程主要有路基土石方工程、小型构造物、防护排水砌石工程,具体有:路基土石方挖方46.102万m3,填方28.85万m3,其中02省道恢复工程第一段挖土石方8.86万m3,填2.85万m3;第二段挖0.359万 m3,填方1.264万m3,借方0.905万m3;第三段挖土石方0.161万 m3,填方0.125万m3,借360m3;第四段挖土石方2.00万m3,填4.78万m3,借2.78万m3;第五段挖土石方31.58万m3,填0.288万 m3,外运31.292万m3…………
路基填筑严格按照“四区段”、“八流程”路基填筑工艺分层分段填筑,每段长300m~500m,并以桥涵两侧为界…………
针对本标段工程特点,我们将采用如下 施工方案
1、根据工期和质量要求,结合现场施工条件,我们采有机械化施工,准备成立一支设备配备充足的道路工程队,采用平行与流水作业结合的施工方法,确保本标段的路基土石方顺利完成…………
2、路基土石方工程主要为路基挖方和路基填筑,道路工程队对路线分段分作业组,主要负责路基土石方工程的施工。进场后,先清理现场,伐树挖根,拆除结构物,沿线路段一般为低山丘陵、河谷山麓涧河谷地貌,植被发育、村落密集,对施工中发现地表根植土层厚度过厚时,我们将清理干净,直至监理工程师认为合格为止。场地清理结束后,对于填方路段,即可进行基底碾压处理。同时,在路基两侧开挖临时排水沟,形成良好有效的排水系统,排除施工工期内的地表水(如雨水)和降低地下水位。上述工程结束后,立即展开路基填筑的施工…………
3、本标段的小型结构物较多,主要圆管涵及信道箱涵,我们拟成立一支专业小型结构物施工班组,负责圆管涵的施工,隶属于相应的路基土方施工队管理,用平行作业与流水作业相结合的方法施工,在保证内在质量的同时,注意提高外观质量,在必要的位置先用大块的塑胶板制作成贴面模板,使结构砼外露面具有镜面效应(如箱通外露面)。进度严格控制在6个月内完成,尽快拉长路基土石方填筑施工段落,并及时满足地方排水需要…………
4、设计为填方路段的桥涵构造物要提前施工,桥涵两侧填土应特别注意回填压实质量,填筑材料保证符合设计及规范要求,台背填方最好与路堤填方同步协调进行,桥台附近配合小型压实机械压实,台背回填和路堤填方结合部应分层挖台阶,保证搭接段长度和压实度合格。雨季防止地面水流入,如有积水则及时排除,确保台背压实质量,严防因桥头填土沉降而造车现象。严格执行技术规范提出的台背回填的施工要求和质量标准…………
5、防护排水砌石和埴草工程量较大,成立一支专业施工队,隶属于相应的道路工程队管理,将在保证工期的前提下,严抓质量管理,以外观质量与内在质量并量为原则,使路基防护、排水砌石和绿化工程在满足路基防护、排水和绿化的这些设计功能下,又能给人以视觉上的美感…………
6、路基的填筑
⑴、河塘段路基填筑
河、塘路基必须将淤泥清除干净彻底,将河(塘)堤岸挖成宽≥1.0m,高20cm向内倾斜3%的台阶(如受地形限制可按自然坡度开挖),分层压实,压实度逐渐过渡,回填料粗颗料应分布均匀,避免出现粗粒堆积,松铺厚度一般为30cm~40cm或经试验确定。当石块含水量较多时,共间隙应以土或石屑铺撒填充。台阶处可用人工或机夯压,以保证拼填部位密实稳固,必要时铺设土工格栅进行加强处理,以后每隔40cm左右铺一层土工格栅…………
⑵、原地面处理:
对一般填方路段路基施工前,应按照技术规范第200章第202节的有关规定以及设计要求地行原地面清理和压实。根据测设的路基边线,首先在路基两侧开挖临时排水沟,以降低地睛水位,排除施工期间的积水,再组织推土机清除地表的耢植土,并运至路基以外指定地点堆放。清表时若遇有树根等杂物应掘除并运至指定地点存放。开挖的临时水沟不得与农田排、灌沟渠合用,且施工期间不能长期积水…………
对于一般地基,地面表土清除完毕后,在路基范围内采用平地机进行整平,然后以压路机进行碾压,对地表水含水量较大的地段,经监理工程师同意后采取晾晒与掺灰相结合的方法,使其含水量降至最佳含水量附近方可开始碾压,确保其压实度达到技术规范规定的要求…………
⑶、挖石路基的施工
石方路堑开挖根据不同地质、不同开挖深度、不同部位,选择不同的开挖方式。对较浅路堑一次性全断面开挖。路堑较深时采取分段分层拉槽台阶式横向扩挖方式。爆破方式根据路堑深度、地形条件分别采取浅孔松动爆破及深孔松动爆破,边坡采用光面爆破以控制坡率。石方开挖前,应进行爆破试验,以便选择爆破最佳参数。爆破后,挖掘机装碴,自卸汽车运输,人工配合机械刷坡,修整路面…………

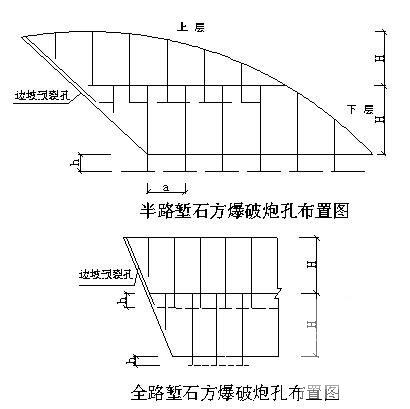

1、路堑开挖方法
路堑中心高度小于

实施性施工组织方案 - 1
第 1 张图
以上是部分图纸截图,有些图框没有放大后再截图,可能截图里不清晰或者看不到内容,您可以在下载后查看具体内容

温馨提示:该资料由网友于2020-2-7 23:21:54上传分享,您可以下载该资料进行学习和参考,如有侵权内容或者违法行为,请及时联系站长删除,如有疑问,您可以在方案设计专区发帖交流相关知识。

附件2099v11ecwfff022211cs1s.zip

182.97 KB

下载  售价: 100 积分    赚积分

实施性施工组织方案相关帖子

回复

使用道具 举报

您需要登录后才可以回帖 登录 | 立即注册

本版积分规则

QQ|联系我们|豆豆网 ( 苏ICP备20004746号-1 )

GMT+8, 2024-12-22 16:07 , Processed in 0.018800 second(s), 27 queries .

本站所有内容均由网友自主分享,如有侵权内容或者违法行为,请及时联系站长删除,本站将根据实际情况进行积分奖励!请查看:免责声明

快速回复 返回顶部 返回列表
