一、编制依据及原则1
-
1.1编制依据1
-
二、项目概要1
-
三、工程气候水文及工程地质条件3
-
3.1 气候水文3
-
3.2 工程地质3
-
四、施工计划3
-
五、总体施工部署3
-
六、0#块施工方案7
-
6.1 钢管支架施工7
-
6.2 钢管支架预压11
-
6.3 0#块
施工工艺
流程图12
-
6.4 永久支座安装13
-
6.5 主桥墩梁固结构造15
-
6.6 阻尼器预埋件施工16
-
6.7 桥梁专用安全爬梯17
-
6.8 第一次0#块施工18
-
6.9 第二次0#块施工25
-
6.10 预应力工程26
-
6.11 支架及模板拆除32
-
七、中间节段梁体现浇
施工工艺
流程32
-
八、边跨边块现浇段施工43
-
九、合拢段施工及结构体系转换47
-
十、质量保证体系及措施52
-
10.1质量保证体系52
-
10.2 施工控制要点和措施53
-
10.3 质量检验标准56
-
10.4质量保证措施57
-
十一、安全保证措施59
-
11.1安全目标59
-
11.2安全教育59
-
11.3 成立安全领导小组加强安全教育59
-
11.4施工现场安全措施60
-
11.5 高处作业61
-
11.6施工用电安全保证措施62
-
11.7 支架施工安全措施63
-
11.8起重机吊装安全措施64
-
11.9 预应力工程中的安全措施65
-
11.10 防火安全技术措施65
-
11.11防洪安全技术措施66
-
11.12挂篮安全技术措施67
-
十二、文明施工71
-
12.1 环境保护措施71
-
11.2 文明施工72
-
附件一73特大桥0#块支架设计及验算73
-
附件二86特大桥模板设计及验算86
-
附件三93主桥(100+160+100m)现浇段模板、支架计算书93
-
附件四113菱形挂篮计算书113
附件详情
编制依据:《公路桥涵施工技术规范》(JTG F50-近代)
大桥全长2850m。其中主桥为三跨连续梁结构,跨径组合为(100+160+100)m。主桥上部采用预应力混凝土连续箱梁,采用直腹板单箱单室截面,主跨支点处梁高9.5m,跨中梁高3.5m,梁高按1.8次抛物线变化。单幅箱梁顶宽13.25m,底板宽6.25m,箱梁翼缘宽度每侧为3.5m。箱梁顶板厚度一般为35cm,中支点处取70cm,边墩支点附近由35cm线性变化为100cm;箱梁腹板厚度一般为50cm,中墩支点和边墩支点附近线性变化为110cm;箱梁底板厚度按1.8次抛物线由30cm变化为110cm;翼缘板端厚度20cm,根部厚度80cm(与翼缘板悬臂长度比值为1/5)。箱梁采用三向预应力混凝土结构
开工日期:4月 完工日期:013年11月17日
……
总体施工部署:连续梁施工包括0#块施工、悬臂浇筑块段(1#-18#)施工、边跨现浇段施工、合拢段(边跨合拢、中跨合拢)施工。0#块长18m,梁高9.5m,混凝土方量858.5m3 ,重量为2232.1t。采用搭设钢管支架作为支撑体系,分两次浇筑。中间块段采用菱形挂篮悬臂浇筑,单个挂篮重量为55t,连同模板、桁架等共计88t。边跨现浇段采用碗扣支架施工,地基采用换填处理。合拢段的施工顺序为先边跨合拢,在中跨合拢。边跨合拢采用挂篮合拢;中跨合拢采用挂篮合拢。永久支座设计采用FPQZ摩擦摆球形支座。
……
共计132页,
箱梁断面图

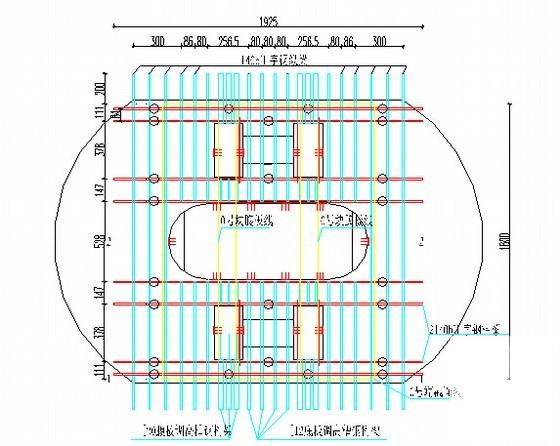

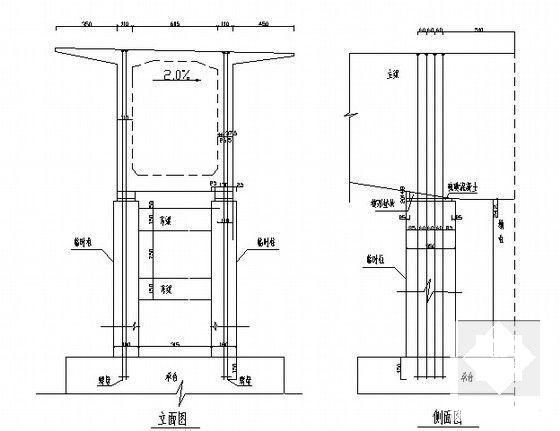

0号块支架

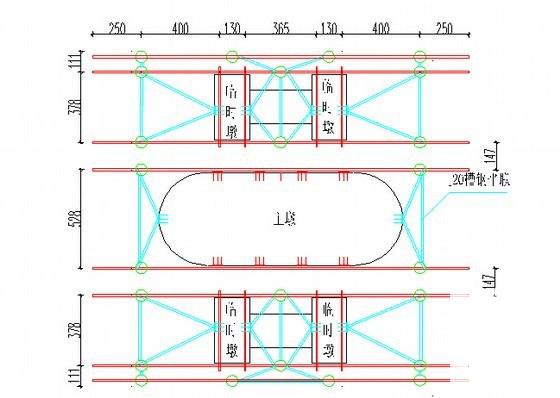

平面布置图

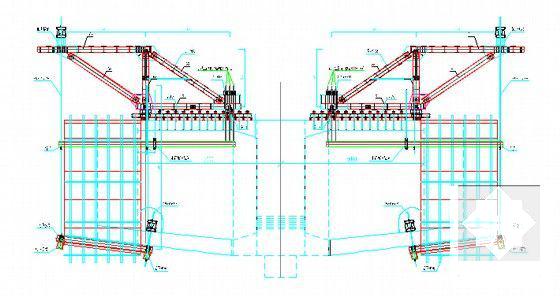

槽钢桁架平联布置图
临时固结设计图
挂篮构造
边跨现浇段断面图
合拢段锁定设计图
挂篮内外模板荷载计算
第 1 张图
第 2 张图
第 3 张图
第 4 张图
第 5 张图
第 6 张图
第 7 张图 以上是部分图纸截图,有些图框没有放大后再截图,可能截图里不清晰或者看不到内容,您可以在下载后查看具体内容
温馨提示:该资料由网友于2020-4-7 20:56:42上传分享,您可以下载该资料进行学习和参考,如有侵权内容或者违法行为,请及时联系站长删除,如有疑问,您可以在方案设计专区发帖交流相关知识。
|
