铁路隧道高风险工程施工方案(中铁)(测量)

[复制链接]

0

主题

0

帖子

1085

积分

超级版主

Rank: 8Rank: 8

积分
1085
发表于 2020-4-7 20:32:53 | 显示全部楼层 |阅读模式

该帖子包含附件可供参考学习和下载,您可以 搜索 更多您想要的资源

附件详情

  • 一、总则 2
  • 二、编制依据 2
  • 三、项目概要 3
  • (一)项目概要 3
  • (二)工程地质及水文地质 3
  • 四、风险处理规定 7
  • (一)风险处理规定 7
  • (二)风险监测规定 7
  • 五、风险等级评定结果 9
  • (一)古子山隧道 9
  • (二)纸坊隧道 10
  • 六、专项施工方案 10
  • (一)塌方处理方案 10
  • (二)变形处理方案 15
  • (三)突水突泥处理方案 18
  • (四)水平旋喷桩施工方法 21
  • (五)超前小导管 施工工艺 26
  • (六)大管棚 施工工艺 30
  • (七)监控量测 34
  • 七、施工保障措施 36
  • (一)质量保证措施 36
  • (二)安全保障措施 38
  • (三)冬季施工措施 43
  • (四)雨季施工措施 45
  • (五)夜间施工措施 47
  • (六)文明施工措施 47
  • (七)环境保护措施 48
  • 八、应急预案 48
  • (一)应急预案组织结构 48
  • (二)应急救援小组主要任务 49
  • (三)应急救援领导小组职责 50
  • (四)应急物资、设备及救援器材储备 51

附件详情

(一)塌方处理方案
1、前期工作
(1)塌方的的塌碴方量、腔体边界估计
经过现场测量做了塌碴堆积体的的方量计算,以及结合围岩的产状对塌腔边界进行了初步估计……
(二)变形处理方案
1、处理原则
⑴搭设支撑减弱围岩变形。在变形段处搭设扇形支撑,稳固围堰,减小变形……
(三)突水突泥处理方案
按照“先进行抽水清淤、施做下部堵头墙、施做水平旋喷加固塌体、施做二次衬砌(已施做仰拱段)、按工序开挖、支护塌方段、施做塌方段二次衬砌、地表加固及回填处理、洞内正常施工”的顺序进行……

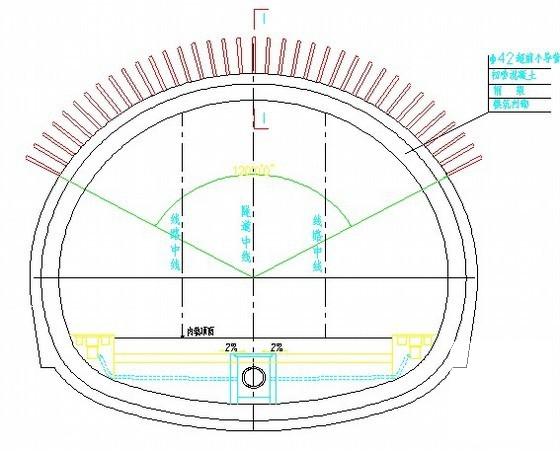

2、水平旋喷桩 施工工艺
根据工程地质条件以及目前洞内情况,隧道内突泥体以及塌方口拱顶松散体需进行加固。加固地层主要处于粉砂土状……
(五)超前小导管施工工艺
超前小导管配合型钢钢架使用,应用于隧道Ⅳ、Ⅴ级围岩拱部超前注浆预支护。超前小导管周壁预注浆是沿隧道开挖轮廓线……

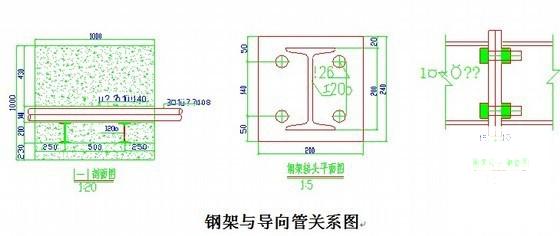

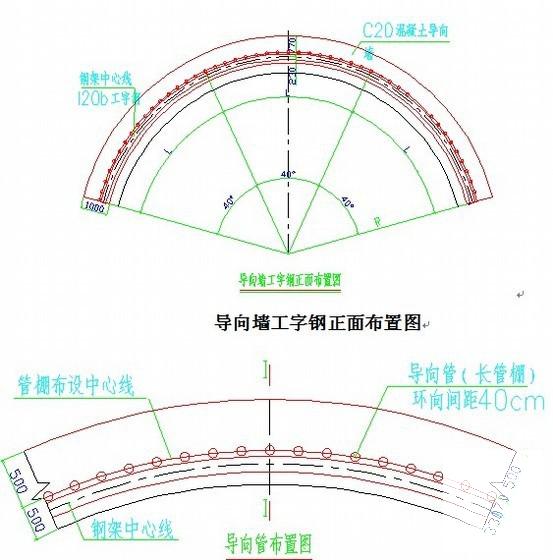

(六)大管棚施工工艺
管棚长18m,环向间距为0.4m,管棚外插角13°;DK193+803~+818段拱部设置两环大管棚,管棚长18m,环向间距为0.4m,管棚外插角3~5°……
共55页

隧道测量施工方案 - 1
第 1 张图
隧道测量施工方案 - 2
第 2 张图
隧道测量施工方案 - 3
第 3 张图
隧道测量施工方案 - 4
第 4 张图
以上是部分图纸截图,有些图框没有放大后再截图,可能截图里不清晰或者看不到内容,您可以在下载后查看具体内容

温馨提示:该资料由网友于2020-4-7 20:32:53上传分享,您可以下载该资料进行学习和参考,如有侵权内容或者违法行为,请及时联系站长删除,如有疑问,您可以在方案设计专区发帖交流相关知识。

附件2099v11ecwffsc20fwwds10.rar

1.03 MB

下载  售价: 100 积分    赚积分

隧道测量施工方案相关帖子

回复

使用道具 举报

您需要登录后才可以回帖 登录 | 立即注册

本版积分规则

QQ|联系我们|豆豆网 ( 苏ICP备20004746号-1 )

GMT+8, 2024-12-22 09:44 , Processed in 0.019724 second(s), 27 queries .

本站所有内容均由网友自主分享,如有侵权内容或者违法行为,请及时联系站长删除,本站将根据实际情况进行积分奖励!请查看:免责声明

快速回复 返回顶部 返回列表
