附件详情
-
一、编制依据
-
二、项目概要
-
三、首件工程目的
-
四、施工准备
-
五、施工
进度计划
安排及人员、设备情况
-
六、施工工艺
-

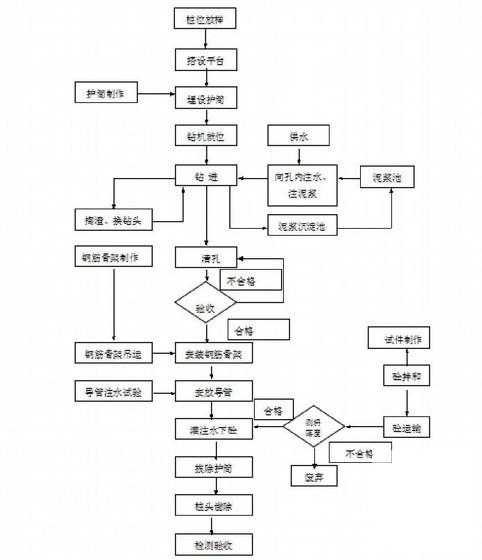

6.1钻孔灌注桩施工工艺流程
-
6.2场地平整及放样
-
6.3埋置护筒
-
6.4钻机安置、就位和钻孔
-
6.5成孔检查及清孔
-

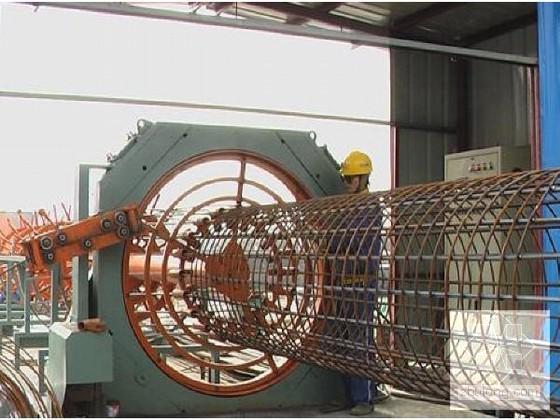

6.6钢筋的制作与安装
-
6.7灌注水下混凝土
-

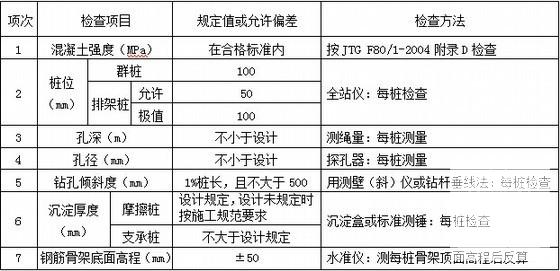

6.8桩身的质量检测
-
6.9 钻孔常见故障及处理方法
-
七、冬季施工保证措施
-
八、雨季施工措施
-
九、工程质量保证措施
-
十、安全保证措施
-
十一、工期质量保证措施
-
十二、环境保护措施
附件详情
编制依据:《公路桥涵施工技术规范》(JTG/T F50-近代)
大桥桥跨布置为9×25m,全长232.08m。全桥分为1#至8#桥墩,0#、9#台。其中2#、3#桥墩桩基类型为端承桩,嵌入中风化片麻状黑云花岗闪长岩不少于4.5m,桩径1.5m,每墩2根,共4根,单桩容许承载力为7000KN;1,4,5,6,7,8号桥墩桩基类型为摩擦桩,桩径1.5m,每墩2根,共12根,单桩容许承载力为4400KN。0#台为摩擦桩,单桩承载力为2700KN,桩径1.2m,共12根。9#台桩基为摩擦桩,单桩承载力为2950KN,桩径1.5m,共6根。钻孔灌注桩首件工程为0#台左幅0B-3桩基,摩擦桩,桩长14m,桩径1.2m。
施工方法:采用冲击钻机成孔、泥浆护壁。护筒因考虑多次周转,护筒采用0.8cm厚的钢板制做,护筒内径应大于桩径20cm。钢筋笼制作采用数控钢筋滚焊机集中加工。桩基受力主筋接头位置错开35d(875mm)。钢筋接长时避开钢筋应力较大处,并严格按施工技术规范接头错开布置。为了保证钢筋骨架起吊时不变形,采用两点吊装。混凝土灌注采用提升导管法,导管用Φ300mm无缝钢管制作,每节长2.7m,配1~2节长0.5~1.5m短管,丝扣连接。
……
