1、项目概要 1
-
2、 编制依据 1
-
3、监理工作目标 1
-
4、
现浇箱梁

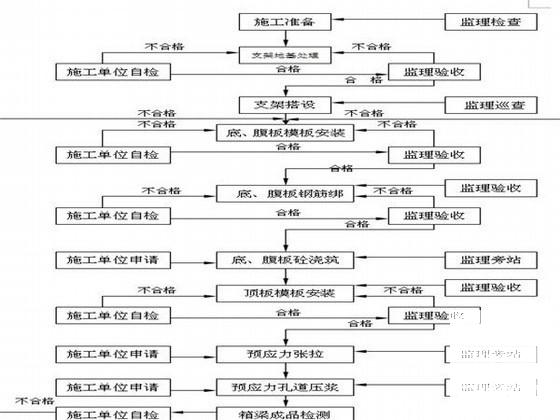

工作流程 2
-

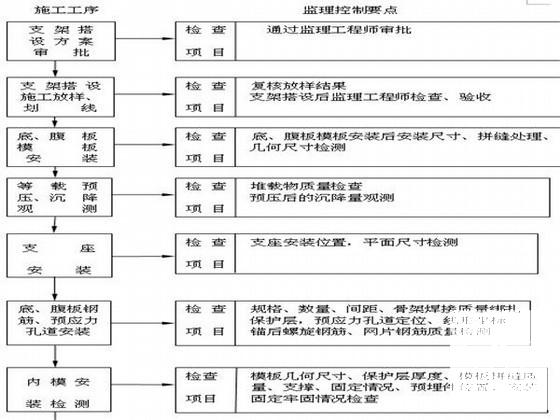

5、现浇箱梁施工工序及监理控制要点 3
-
6、施工监理工作内容 5
-
6.1、施工准备阶段 5
-
6.2、施工阶段 7
-
7、安全、环保、文明施工监理控制要点 27
-
8、信息监理工作要点 27
-
9、本项目控制重点、难点 28
-
10、旁站及质量控制一览表 30
-
11、规定使用的表格(附表) 30
附件详情
【项目概要】
本标段桥梁共设计25联,人行天桥一座,地面桥梁一座。桥梁工程共四种标准桥宽:主线25.5m、主线分离式A、B匝道14.5m、E、F立交匝道9.5m、主辅路跨×××运河15.0m。除跨×××运河主辅路采取挂篮施工,包含边跨合拢段均采取满堂支架现浇施工。
……
【现浇箱梁施工控制要点】
1.钢筋:进场后的钢筋每批(同品种、同等级、同一截面尺寸、同炉号同厂家生产的每60t为一批)内任选两根钢筋,各截取一组试样,每组2个试件,一个试件用于拉伸试验(屈服强度、抗拉强度及延伸率),一个之间用于冷弯试验。
2.混凝土:该项目采用自拌砼,试验室主要对施工单位申报的混凝土配合比设计(应满足规范中配制混凝土的特殊要求)进行验证,按有关规程计算和通过试验确定。
3.粗集料:对于进场的同样料源,同级配的料每200m3~500m3为一批验收,每批至少取一次,做筛分试验、视密度试验、容重试验、含泥量试验和针片状含量试验、压碎指标值试验。
……
【现浇箱梁地基处理】
1、支架的地基处理,施工方案施工前须经监理工程师批准,在实施过程中现场监理随时检查,其工程质量是否符合规范和技术方案。地基处理质量直接涉及支架稳定甚至整个现浇箱梁的变形、移位及安全问题,必须引起监理人员特别重视。
2、施工前应对原地面进行清理,将杂草、有机土、难以晾干压实的土清理干净,运出现场。地基清理完成并整平后,换土回填。按技术规范要求的要求分层回填,回填土虚铺厚度为30cm,分层压实。压实度≥93﹪〔重型击实标准〕平整度符合规范要求。
……
共32页 编制时间(资料详细 参考价值高)
