第一章 项目概要、施工准备及施工方案
-
一、项目概要
-
二、准备工作
-
三、主要试验程序、方法
-
四、主要施工方法
-
第二章 质量保证体系
-
一、质检体系
-
二、试验体系
-
三、测量体系
-
四、管理体系
-
第三章 水土保持及环境保护措施
-
1.建立环保体系
-
2.环保影响的控制措施
-
3.环保工作内容
-
4.工期环境管理程序
-
第四章 文明施工措施
-
第五章 安全施工的措施
-
第六章 安全施工注意事项
-
附件一、施工人员名单
-
附件二、设备配置表
附件详情

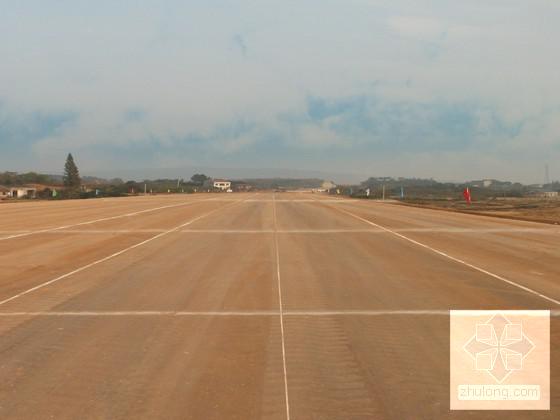

本合同段全长3.3km;互通匝道总长:3.038Km。其中,路基工程96区精加工层厚拟定为0.3m,采用材料为石粉:级配碎石=1:4的混合料,标段内预计需精加工材料29687m3。
……
路基精加工前,试验室对填料进行含水量试验。含水量不够的情况应在碾压前控制含水量达到设计要求,实验室安排专项人员对施工现场石粉与碎石土的配比拌和与压实度的控制实验,按石粉:级配碎石=1:4的比例控制。
……
精平达到要求后,采用21T振动式压路机进行终压,压路机按从两边往中间的顺序纵向碾压,碾压的方法为:先弱振后强振,先慢后快,先两边后中间,碾压过程中,压路机前进时应静压,后退时再开振动,相邻两侧碾压的搭接宽度在0.4m~0.5m,反复碾压,直至符合要求。
……
