四、主要工序施工方案
(二)挖方路堑施工方法
施工时,按照编制方案进行组织安排;集中力量连续快速施工,分段完成…………
路基
土方开挖

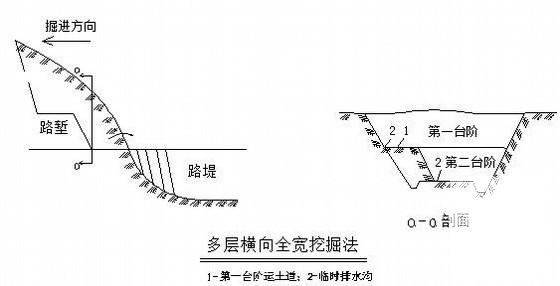

采用挖掘机分段、逐层、顺坡,自上而下台阶法开挖,自卸汽车外运至填筑区或弃碴场…………
挖方路堑边坡坡度根据地形、岩土性质、构造发育情况、水文地质条件、边坡高度等因素综合确定。挖方地段边坡坡率根据开挖面地质情况,在边坡稳定性验算的基础上确定。设计中考虑了环保、景观要求和利于坡面植被存活及生长需要,在条件许可的情况下尽量放缓边坡。根据设计文件,挖方土质边坡和全风化、强风化的岩质边坡分级高度按8.0~10.0米控制,当边坡高度大于10米时,多级边坡,每级边坡设2米宽平台。弱风化、微风化石质边坡分级高度按10.0~15.0米控制。土石二元边坡在土石分界线处设置分级平台,强风化和弱风化结合面处根据岩石的地质情况设置分级平台…………
1、土方开挖
(1)施工前按图恢复中线,复测断面、测设出开挖边线,并鉴定既有边坡是否稳定,如不稳定,采取必要的加固防护措施…………
(2)做好堑顶截排水,避免坡面冲刷,造成环境污染,并随时注意检查。临时排水设施与永久性排水设施相结合…………

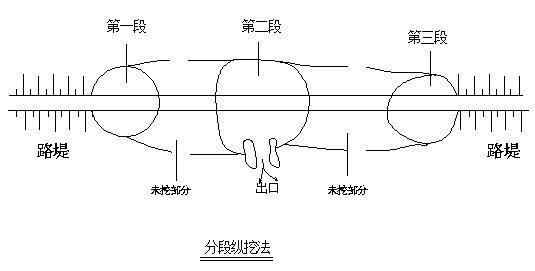

(3)土方开挖以机械为主,分段进行。每段自上而下分层开挖,并及时用人工配合挖掘机整刷边坡,对不便机械施工的地段采用人工开挖…………
(4)开挖过程中,派专人仔细调查开挖坡面稳定情况,发现问题及时加固处理,同时做好地下设备的调查和勘察工作…………
(5)加强测量控制,边坡随开挖随成型,保持边坡平顺…………
(6)土方开挖时,对地下管线、缆线、文物古迹等其他构造物做好妥善保护…………
(7)在居民区附近开挖土方时,采取设置防护网、安全标志标牌、隔离带等有效措施保证居民及施工人员的安全,并为附近居民的生活提供有效的临时便道…………
(8)机械开挖时坡面上预留一定厚度的保护层,采用人工刷坡完成…………
2、石方开挖
根据本标段围岩情况,有部分地段岩层产状良好,最高开挖高度达39.04m,需采用爆破施工…………

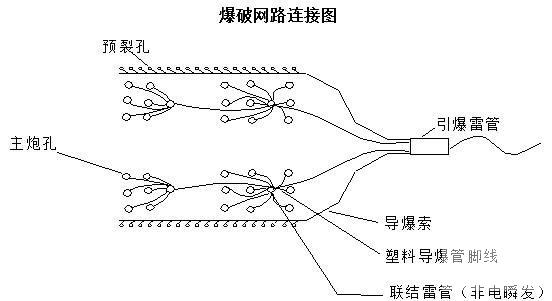

(1)爆破方案总体叙述
中风化岩及微风化岩采用控制爆破,爆破按照开挖顺序采取分区、分部分爆破,爆破周边采用预裂爆破,中间孔采用微差爆破。炸药采用RJ-2#乳化炸药或2#岩石硝铵炸药,前者在雨天孔内有水时使用;后者在晴天孔内无水时的使用。雷管采用“第二系列”非电毫秒雷管…………
