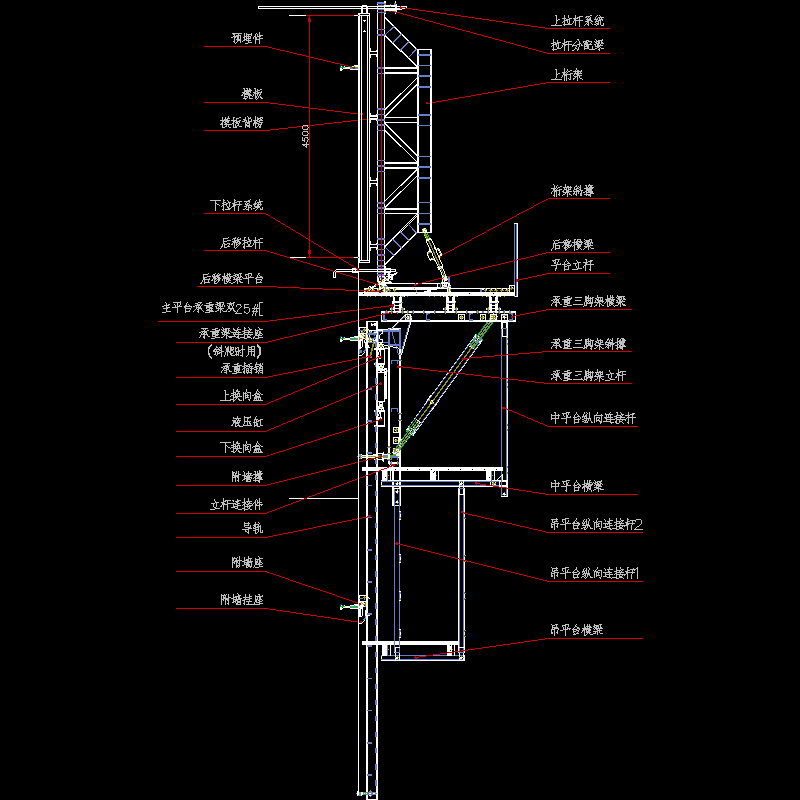

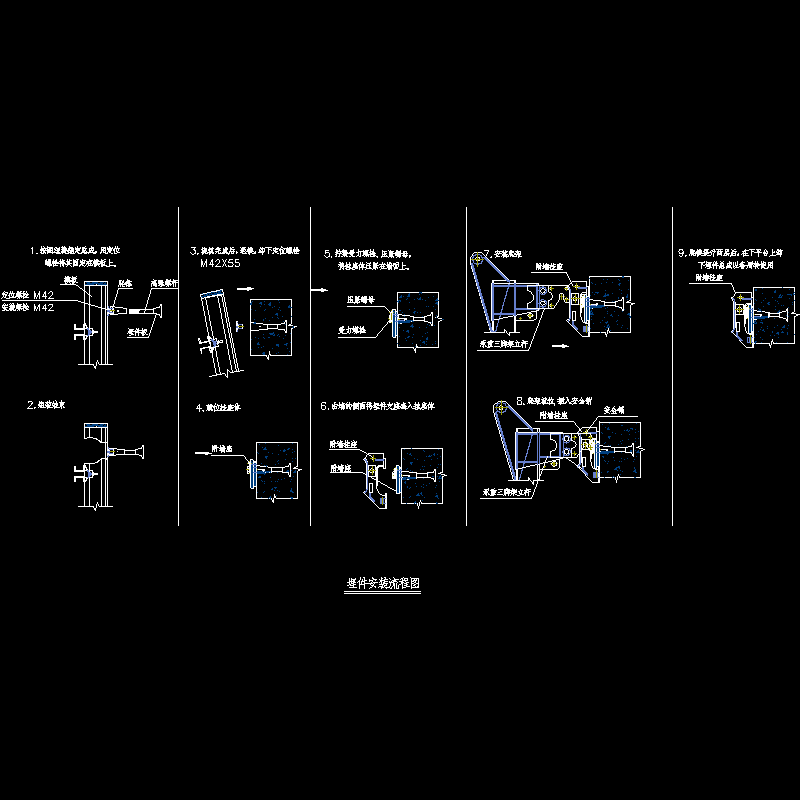

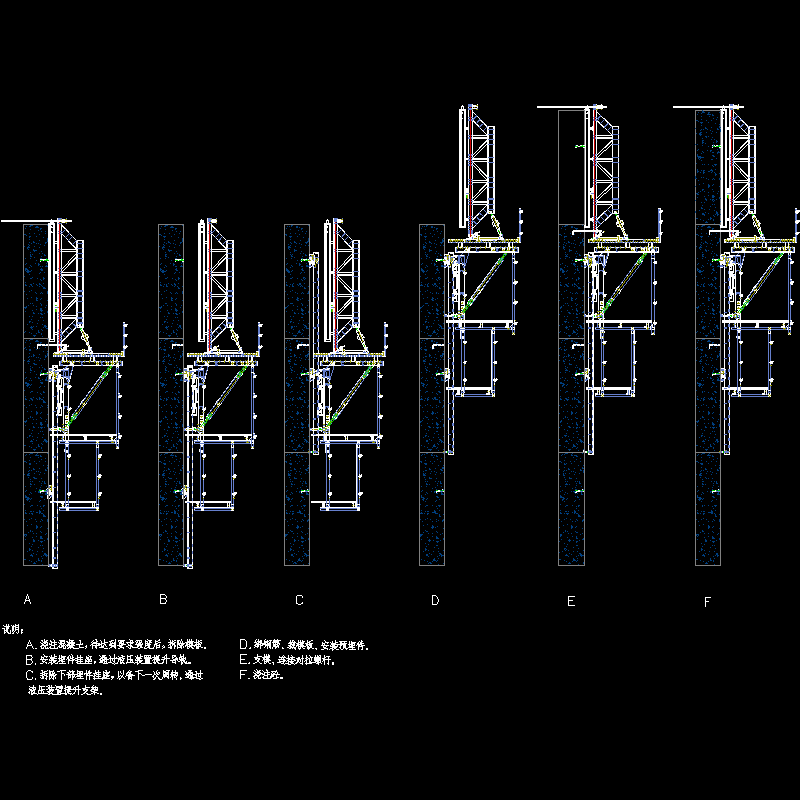

大桥索塔采用双柱门形框架塔,包括下、中、上塔柱、下横梁和上“结形撑”。下横梁与塔柱一起浇筑,结形撑与塔柱的连接通过预埋钢锚箱,在塔柱浇筑完成后分节段吊装安装到位。塔柱高163米,其中,上塔柱高56.35米,中塔柱高66.65米,下塔柱高40米。塔柱截面为矩形圆弧倒角空心单箱单室断面。仅下塔柱需四面收坡,中上塔柱外模无收坡,内筒有两次突变尺寸。标准浇注高度4.5米,模板高度4.65米。模板下包砼100mm,上挑50mm。内外模标准节段均采用H20木模体系,除上塔柱钢锚箱区域外,标准节段的内外模支架均采用液压自爬模。模板无拉杆体系,采用上桁架承担砼侧压力。 下塔柱四个直面均需收坡(圆弧钢角模无收坡),斜爬面爬升轨迹沿塔柱横桥向外侧斜率爬升,因此斜爬面模板每次只需裁切横桥向内侧模板,顺桥向为直爬面,每次浇筑前需沿顺桥向塔柱斜率裁切直面模板两侧,即可合模浇筑。每次裁切后注意木模与钢模的压缝企口处理。中上塔柱截面不变,模板不需裁切。 爬升流程:混凝土浇筑完后→ 拆模后移→ 安装附装置→ 提升导轨→ 爬升架体→ 绑扎钢筋→ 模板清理刷脱模剂→ 埋件固定模板上→ 合模→浇筑混凝土。 ……共计36页,附12张CAD图
