四、施工方法、工艺及要求
4.2、关键工序
施工工艺
及
质量控制
4.2.1 洞口与明洞工程
洞口开工前应先完成各项准备工作,施工时不得大开挖而破坏山体稳定。洞口施工要在雨期前完成,边仰坡防护应与明洞开挖同步进行。洞门施工前,先做好边坡、仰坡外的截水沟或排水沟,并保持畅通…………
4.2.1.1、洞口及明洞土石方
洞口及明洞土石方开挖采取全部明挖法,采用自上而下水平分层开挖,施工机械以挖掘机为主;洞口场地用装载机辅以推土机整平压实;遇坚硬石质地层人工钻眼爆破,采用自卸车运输,弃往指定的弃土场。为防止仰坡坍塌,施工部分洞身护拱,以确保仰坡稳定,同时为隧道进洞创造条件…………
4.2.1.2、边仰坡施工
边仰坡施工同洞口段土石方施工同时进行,按设计坡度一次整修到位,并分层进行边仰坡防护,以防围岩风化,雨水渗透而坍塌。边仰坡防护采用喷锚挂网,以稳定边仰坡。刷坡防护到路基面标高…………
4.2.1.3、明洞施工
根据地形、地质条件、边坡及仰坡的稳定程度,采用明挖法,然后就地全断面模筑整体式钢筋混凝土衬砌。明洞开挖前,先做好洞顶排水、防水设施,防止地面水冲刷而导致边坡、仰坡落石、塌方…………
土石方开挖自上而下的进行,不得超挖。边坡开挖需要爆破时,严格控制爆破药量,开挖后立即进行边坡、仰坡防护…………
明洞衬砌施工时,拱圈按断面要求制作定型挡头板、外模、骨架、支柱,并采用在模板缝填塞腻子和在挡头板加设斜撑等措施,防止渗漏浆和跑模…………
拆除拱架,人工填筑时,需待拱顶回填高度达到0.7m以上方可拆除…………
4.2.2、隧道洞口及浅埋段施工
隧道进出口及浅埋段岩体完整性差,整体强度较低,在开挖时强调围岩变形的控制,根据围岩状况选择合适的开挖方法,适度缩短开挖进尺,支护采用强度较高和刚度较大的初期支护,限制土体变形,同时二次衬砌和仰拱紧跟,形成封闭结构,保证施工安全。局部破碎地段进行预注浆加固围岩,提高围岩自稳能力。施工过程中加强监控量测,并根据监控量测结果及时调整支护参数和施工方法…………
浅埋段按照“先护顶、后开挖”的要求组织施工,采用超前预注浆加固围岩,施工过程中严格遵循“管超前、严注浆、短开挖、强支护、快封闭、勤测量”施工原则…………

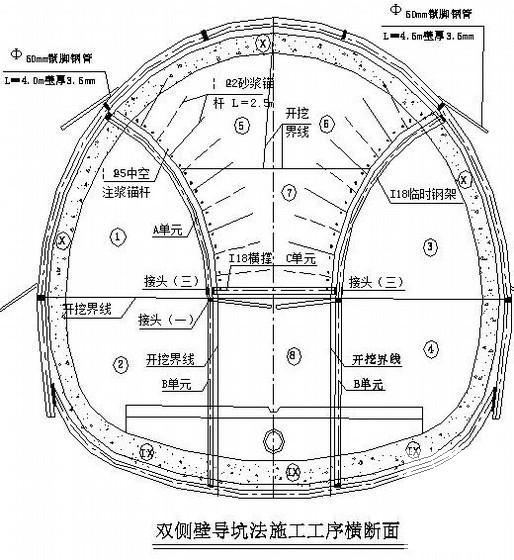

A、在浅埋隧道施工中要尽量少刷或不刷坡,超前支护进洞,采用分部开挖,尽量减小开挖断面,主要施工方法:
①洞口段加固:洞口段覆盖层加固主要采用超前大管棚注浆预支护。洞内采用超前小导管和锚杆注浆相结合的加固手段,洞口段管棚采用φ108mm×5mm,一次打入长度一般为20~30m;在强有力的超前支护下安全进洞…………
②洞身超前支护:Ⅳ、Ⅴ级围岩采用I22a和I18型型钢钢架支撑或钢格栅拱架,打设超前小导管,并注浆;确保施工安全,防止塌方…………

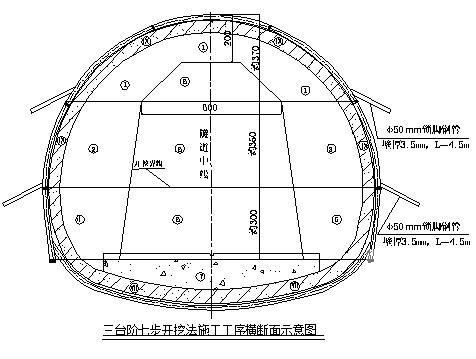

③短开挖:采用预留核心土台阶法开挖,开挖进尺控制在0.6m~1.2m…………
④加强初期支护:采用钢拱架、注浆锚杆、挂网、喷射砼联合支护,必要时上台阶底部和中部设I18工字钢临时钢架,防止围岩坍塌…………
⑤掌子面加固:采取喷射砼封闭掌子面和掌子面注浆加固措施…………
⑥快衬砌,早成环:除及时加强初期支护外,也可提高二次衬砌参数,并适时施作二次衬砌,而不要等变形基本稳定后再施作…………
⑦监控量测:在洞口至少设两个断面,加强地表沉降监测,发现异情,及时处理…………
共54页
