豆豆网

 找回密码
 立即注册

QQ登录

只需一步,快速开始

查看: 2365|回复: 0

[施工方案]高速公路工程实施性施工组织设计

[复制链接]

0

主题

0

帖子

1599

积分

超级版主

Rank: 8Rank: 8

积分
1599
发表于 2020-2-7 23:21:33 | 显示全部楼层 |阅读模式

该帖子包含附件可供参考学习和下载,您可以 搜索 更多您想要的资源

  • 项目所在地:江西
  • 施工组织设计 类型:实施
  • 主体工程内容:大桥, 隧道, 涵洞, 通道
  • 路基支挡:混凝土挡土墙
  • 路面面层 :水泥混凝土路面
  • 安全设施及构筑物:隔离栅, 排水沟或截水沟
  • 计划工期:18月
  • 编制时间:近代

附件详情

第四章、路基土石方 施工方案
一、路基项目概要
1、某合同段全长4KM,图纸工程数量:路基挖土方50.87万m3,路基挖石方35.97万m3,利用土方28.89万m3,利用石方34.43万m3,利用隧道洞渣18.07万m3。本合同段最大挖方高度为30.96m,最大填方高度为30.71m…………
2、施工便道:顺路基坡脚修筑一条贯通全合同段的施工便道。便道路基宽度6m,路面宽度为5m,每隔200m设置1处错车道。便道路面结构为厚0.25m的泥结碎石…………
3、弃土(渣)场:按照设计图纸共设3个弃土场,弃土场采用干砌片石分台阶防护,分层弃渣,分层设置泄水盲沟,表层覆盖种植土,进行种草绿化…………
二、路基施工工序流程
1、挖方路堑施工
路线中线复测→放中桩→测原地面高程→放边坡桩→坡顶开挖排水沟→开挖覆盖层→弃土至指定地点→爆破开挖石质路堑→边沟、截水沟、排水沟开挖→路基面突石凿平→超挖部分填平、碾压→压实度检测→排水沟工程施工→边坡防护工程施工→检查验收及交工…………
2、填方路堤施工
路线中线复测→放中桩→计算后放边坡线→清除表土、草皮、树根→弃至指定地点→填土前碾压→运土、分层、摊铺→检测压实度→分层填筑、分层摊铺碾压、分层检测至设计标高→修整边坡→施工边坡防护→施工坡脚排水沟→检查验收及交工…………
三、挖方的 施工方案
(一) 土方开挖
开挖前,做好排水系统,包括坡顶截水沟及路堑两端的排水设施,防止施工过程中地表水对边坡的冲刷。路堑开挖采用“横向分层、纵向分段,两端同步、阶梯掘进”的方式施工,做至运土、排水、挖掘互不干扰,以确保开挖顺利进行…………
对于较长的路堑开挖采用沿路堑全宽以深度不大的纵向分层厚度进行开挖。地面坡度较陡时,宜优先采用推土机作业。路堑长度较长时,采用挖掘机配合自卸车作业…………
当挖到接近设计标高时,对路基面以下路床部分的土基强度和密实度强度进行检测。如密度不足,土质不适用,挖除换填,分层碾压以达到设计要求…………
(二)石方开挖:
1、爆破总体方案
普通开挖采用潜孔钻机打眼,边坡采用光面爆破,对风化破碎的岩体,采用预裂爆破或光面爆破。基本上采用梯段微差挤压爆破,按减弱松动爆破或控制爆破计算孔网参数及单位耗药量…………
2、爆破施工方法
对于较缓的山体,先用推土机盘山打道至山顶,从上至下揭出盖山土形成较大的工作面,紧接着,潜孔钻机上至平台,进行钻孔作业…………
对于较陡的山体,大型机械无法上去,采用小型钻机打眼爆破,人工清理2~3个梯段高度后,修筑临时便道…………
路基石方主体爆破后,边坡及基底部分会出现凹凸不平超欠挖,对于凸出欠挖部分,辅以手持风钻清除。此外,孤石爆破尽量随主爆破进行,以减少爆破次数…………
3、爆破参数及装药量
该项目采用RJ-2乳化及×岩石硝胺炸药,雷管采用1~15段非电毫秒梯段爆破实施毫秒微差起爆。
①一般爆破的孔网参数及单位耗药量
q=abhk
式中: q—单孔用药量(kg)
a—间距(视不同梯段高度取2.5~3.0m)
b—排距(视不同梯段高度取2.0~2.5m)
h—梯段高度(m)
k—炸药单耗(取0.5~0.55kg/m3)
钻孔直径75mm,药卷70mm(底部)、40mm(柱部),堵塞长度≥b…………
第七章、桥梁工程 施工方案
本合同段内桥梁工程为竹村大桥。×××桥6-40m预制箱梁、×××桥左幅18-40m预制箱梁、右幅17-40m预制箱梁。基础和下部构造为挖孔桩、钻孔桩、承台以及方形墩柱、圆柱墩柱、空心薄壁墩…………
一、 桩基础施工
1、挖孔桩施工
×××大桥、××大桥桩基础大部分位于不平坦的山坡上,因此根据地层结构和地下水情况可采用挖孔桩施工…………
① 挖孔桩施工前,由测量人员进行精确定位,在孔口设十字护桩,以方便施工人员随时对中。孔口设砼护壁,壁厚30cm以上。高出地面0.5m;孔位四周做好防排水措施…………
② 挖孔桩采用小型电动卷扬机提升土石方,人工开挖和辅以小炮松动,每挖深度1~1.5m必须用砼进行护壁,护壁后的孔径必须满足桩身直径。护壁厚度根据地层变化进行调整,为保证安全最小厚度不得少于20cm…………
③ 挖孔施工中随时量测桩身中心和垂直度,确保桩身符合设计要求…………
④ 挖孔施工中若有水,应及时抽干再继续开挖…………
⑤ 挖孔桩开挖到设计标高,钢筋笼到位后,若无水可以按墩桩的施工方法进行干灌。若有水或水量虽不大但抽不干,就要按水下砼的灌注方法进行灌注,若孔内

实施性施工组织方案 - 1
第 1 张图

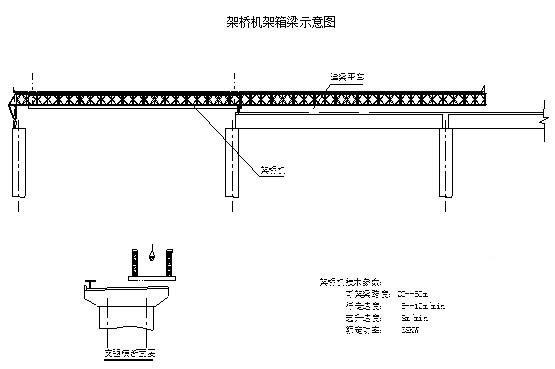

实施性施工组织方案 - 2
第 2 张图

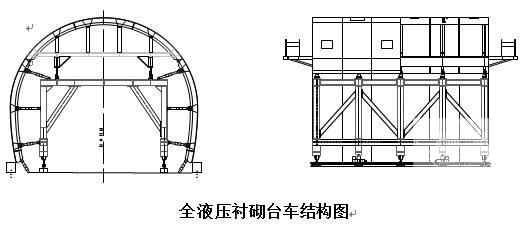

实施性施工组织方案 - 3
第 3 张图
以上是部分图纸截图,有些图框没有放大后再截图,可能截图里不清晰或者看不到内容,您可以在下载后查看具体内容

温馨提示:该资料由网友于2020-2-7 23:21:33上传分享,您可以下载该资料进行学习和参考,如有侵权内容或者违法行为,请及时联系站长删除,如有疑问,您可以在方案设计专区发帖交流相关知识。

附件2099v11ecwfff02cfcdcwed.zip

1.05 MB

下载  售价: 100 积分    赚积分

实施性施工组织方案相关帖子

回复

使用道具 举报

您需要登录后才可以回帖 登录 | 立即注册

本版积分规则

QQ|联系我们|豆豆网 ( 苏ICP备20004746号-1 )

GMT+8, 2024-12-22 11:02 , Processed in 0.039563 second(s), 27 queries .

本站所有内容均由网友自主分享,如有侵权内容或者违法行为,请及时联系站长删除,本站将根据实际情况进行积分奖励!请查看:免责声明

快速回复 返回顶部 返回列表
