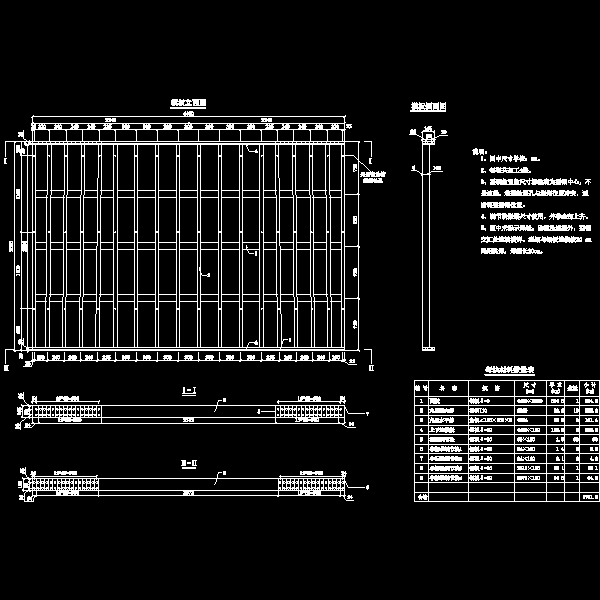

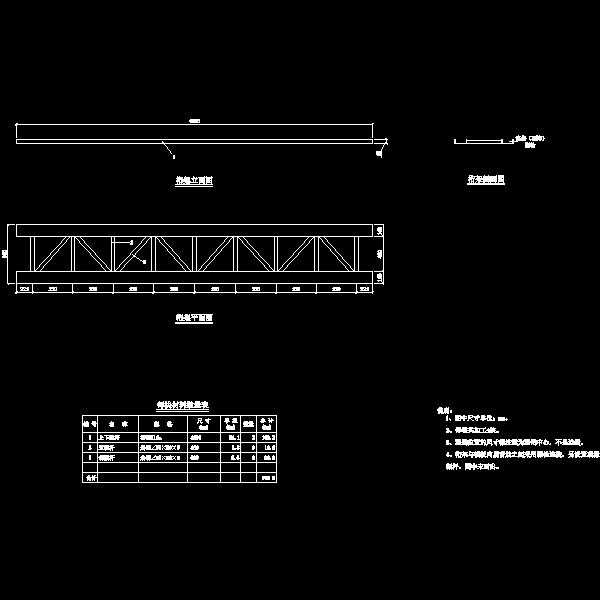

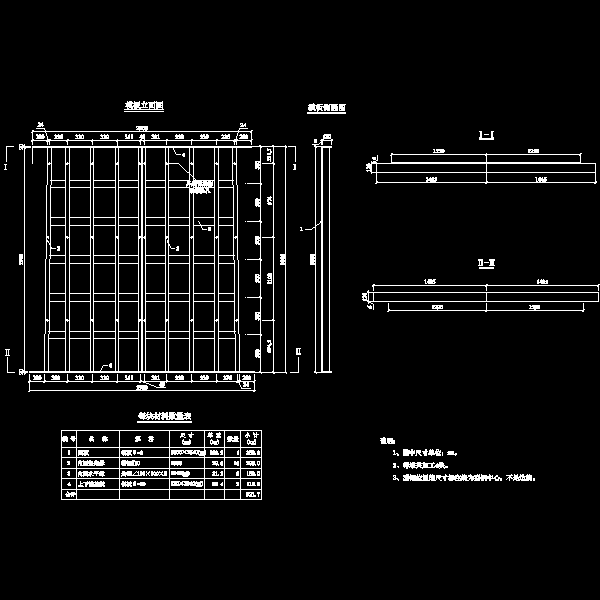

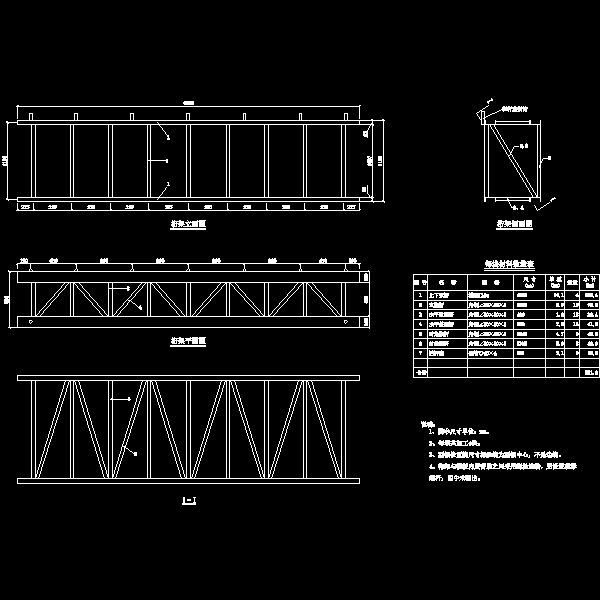

模板按施工节段高度3.0m设计,按翻模法施工,加起步段共30次浇筑完成。每柱按至上向下单数和双数节段分别设计1套模板,每墩两柱同时施工,每套模板由4块大钢模组成,纵横向各2块,横桥向模板设计成整块,顺桥向模板分块设计组拼而成。1#板背肋上桁架图,1#板背肋下桁架图,2#、3#拼装图,2#板背肋上桁架图,单数节段1#板,单数节段2#板,单双数节段通用3#板,拉杆构造图,双数节段1#板,双数节段2#板,系梁内顶模,引桥墩身模板安装示意图,引桥墩身施工安全防护设计图,外模工程数量表,引桥墩身翻模设计说明。
