本标段为大西客运专线11标
-晋陕黄河特大桥,起讫里程DK701+923.61~DK711+903.51,全长9.9799km,其中,东引桥35#~52#墩之间17孔,西引桥86#~149#墩之间63孔48m节段拼装简支梁,共计80孔48m节段拼装简支梁。
设计概况:

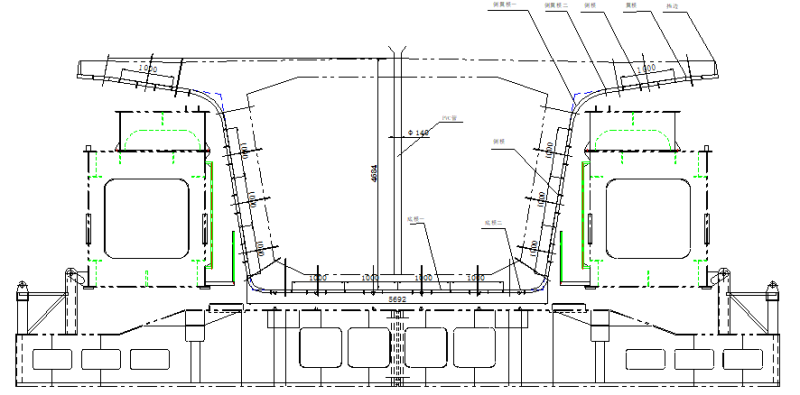

48m节段拼装简支梁每孔分11个节段,其中,端部节段2节,每节3.2m,其余节段长度3.9m,桥面宽度12m,梁高4.628m,节段拼装采用湿接法,湿接缝宽0.8m。
总结国内其它大型龙门吊安装的成功经验和教训,参考国外同行优秀的施工方法,考虑施工时占用场地、施工周期、尤其是施工安全等因素,该项目安装采用中间搭建临时赝架的安装工艺和方法。在两跨正中间搭建一个9.5x2.4m,高度为46m的临时赝架。临时赝架搭设完成后,拉好缆风绳。采取主梁现场地面分组拼接,利用履带吊吊装上桥,中间对接的安装方法;通过该工艺完成整台架桥机的安装,相比过去国内传统的利用双塔架施工的吊装方法,具有场地占用小、施工周期短和安全性高等优点;临时赝架见图5.1.6-1 TP48节段拼装架桥机安装膺架图。
节段梁架设拼装
施工方案
:
1、架桥机拼装
2、节段梁架设拼装总体方案概述
3、节段梁的运输、吊装
4、首孔节段梁拼装架设
5、架桥机过孔
6、提升站安装
……
附件一:TP48架桥机计算书
湿接缝模板横断面图
节段梁的运输、吊装
