1.特大桥施工方案、方法及其措施
-
1.1.项目概要
-
1.2.施工组织方案
-
1.3.施工平面布置
-
1.4.施工技术方案和方法
-
2.大桥施工方案、方法及其措施
-
2.1.项目概要
-
2.2.施工组织方案
-
2.3.施工平面布置
-
2.4.施工技术方案和方法
-
2.5.跨既有道路的施工防护措施
附件详情
特大桥全长728.45 m。桥梁孔跨布置为2(1-24m梁+21-32 m梁)。桥梁采用T型桥台,圆端形实体桥墩、空心墩(最大墩高56.5m),全桥基础采用1.0m、1.5m钻孔桩基、明挖基础、挖井基础。
下部结构施工方案
桩基:桥梁桩基采用钻机成孔,浅水地段基础采用筑岛、草袋围堰或改河施工,吊车吊装钢筋笼,导管灌注水下混凝土,人工风镐凿除桩头,按要求对桩基进行检测。
承台:基坑采用钢板桩进行防护,人工配合挖掘机开挖,大块模板支立,滑槽浇筑混凝土。
……
上部结构施工方案
连续梁:连续梁采用悬臂法施工,0号块采用托架预压法现浇施工,悬臂段采用菱形挂篮对称悬灌浇筑施工,边跨直线段用托架预压浇筑,合龙段采用菱形挂篮悬灌浇筑施工。混凝土采用泵送施工,张拉采用千斤顶对称张拉。
……
共计43页(20)

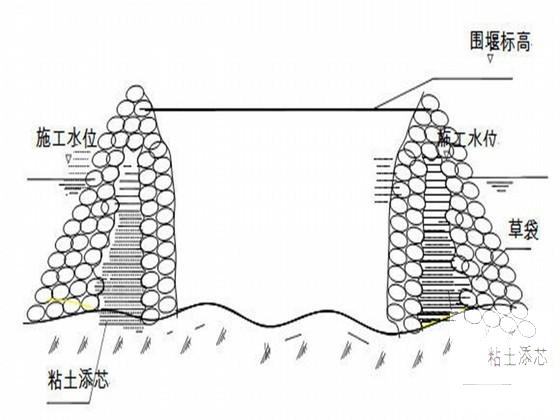

草袋围堰示意图

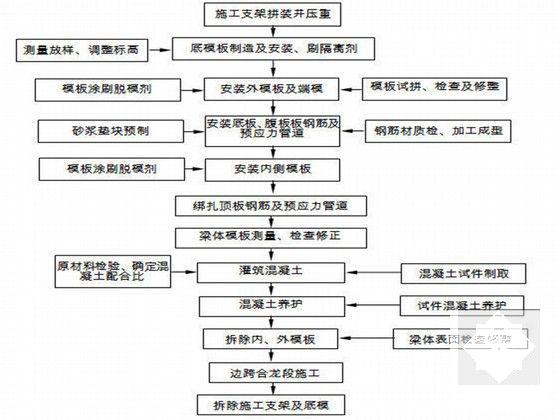

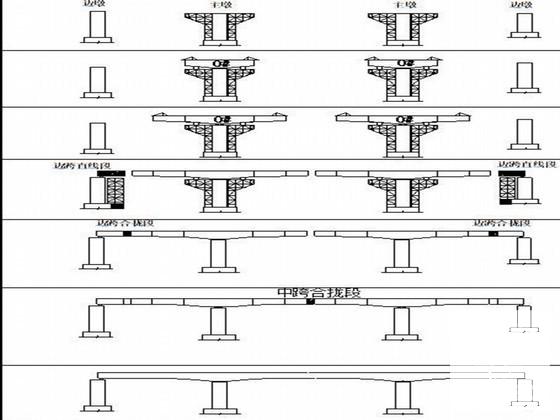

连续梁施工步骤图

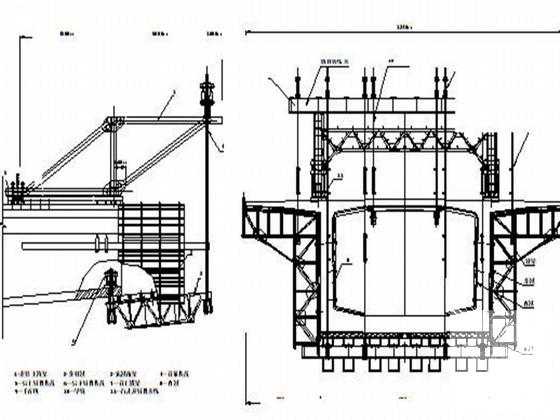

挂篮结构示意图
边跨现浇段施工工艺流程图

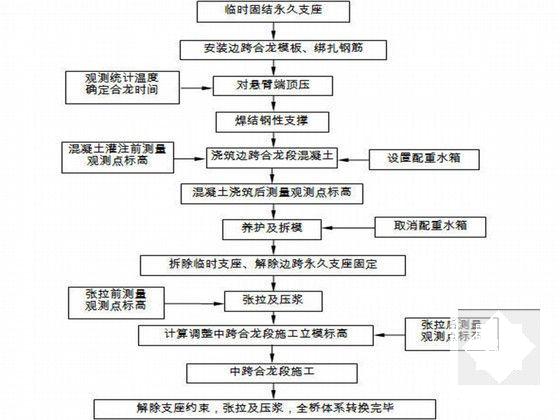

合龙体系转换工艺框图
