第一章 项目概要
-
1.1工程简介
-
第二章 编制说明
-
2.1编制依据
-
2.2编制范围
-
第三章 分项工程施工计划
-
第四章 施工准备
-
4.1单项工程数量表
-
4.2主要材料
-
4.3投入施工机械设备
-
4.4投入劳动力计划
-
第五章 改移沟、河、渠及防冲刷的浆砌施工技术方案
-
5.1施工准备
-
5.2施工放样
-
5.3基槽开挖
-

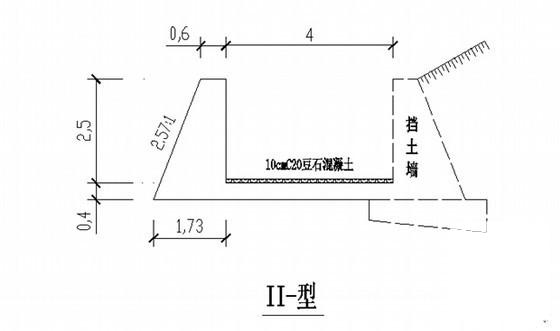

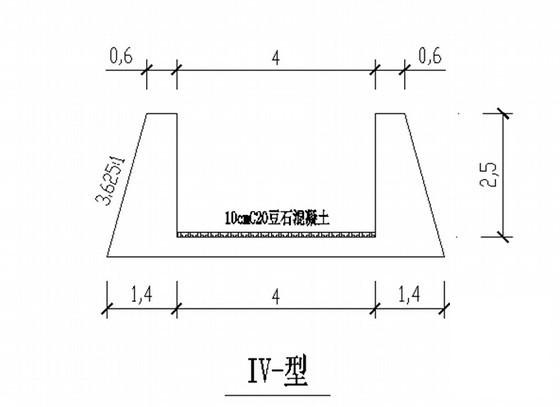

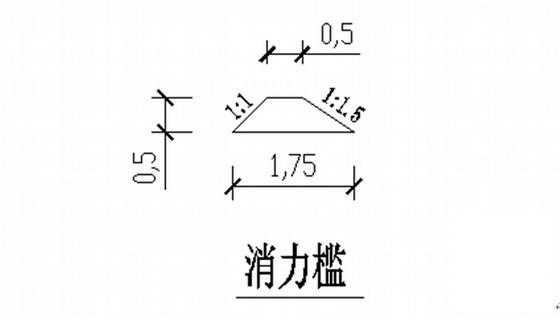

5.4基础M7.5浆砌片石施工
-
5.5墙身M7.5浆砌片石
-
5.6墙背回填
-
第六章 质量保证措施
-

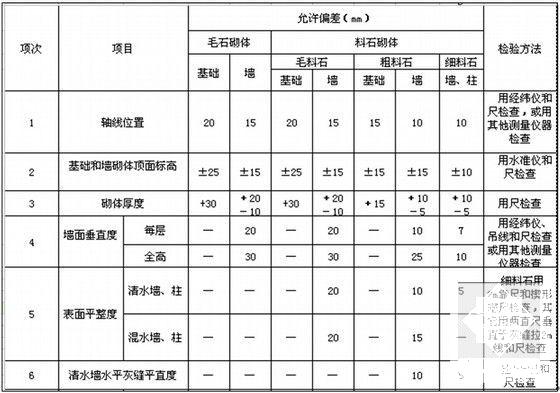

6.1测量、试验检测保证措施
-
6.2材料、机械设备保证措施
-
6.3人员质量保证措施
-
6.4质量检查、控制程序
-
第七章 安全生产保证措施
-
第八章 环境保护措施及文明施工
-
8.1环境保护措施
-
8.2文明施工
附件详情
项目概要:

本合同路线全长5.01Km。路线总体走向由北向南。A3工区起点里程为K19+740、终点里程为K24+750;综合里程5.01km,其主要施工项目为路基、隧道。其中:路基长度为1.87km,填方900172m3、挖方349494m3、利用土石方370698m3、浆砌片石防护25519m3。
改河(沟渠)设计以维持原有沟渠的流量、流向等排灌功能,尽量和原有沟渠相配合,方便当地居民的生产生活为原则,对原河道进行改弯取直,并按原河道断面进行设计,不破坏原河道的过水形态。本合同段共计改移沟4处,共计1820米。
......
