一、编制依据与原则
-
二、项目概要
-
三、不良地质专项安全施工方案
-
四、安全施工保证措施
-
五、应急预案
-
六、文明施工管理措施
附件详情
本隧道主要存在的不良地质现象为突水涌泥、瓦斯、断层和高地应力等。针对不良地质制定的专项安全施工方案主要有突水涌泥专项施工方案、隧道坍塌安全专项施工方案、煤层瓦斯安全专项施工方案、隧道洞口失稳安全专项施工方案等。
……

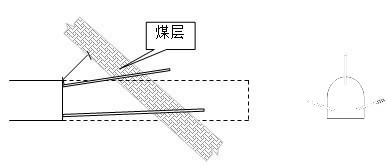

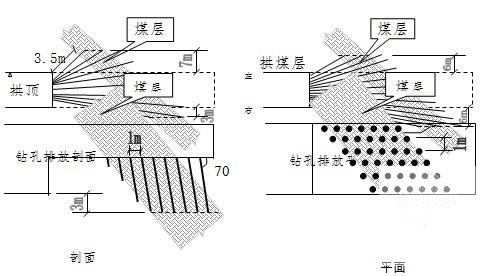

施工现场安全技术措施:
a.施工现场的布置符合防火、防爆、防洪、防雷电等安全及文明施工的要求。
b.施工现场设立安全标志。危险地区必须悬挂“危险”或“禁止通行”、“严禁烟火”
等标志,夜间设红灯警示。
c.加强爆破器材领用、运输、使用、退库管理,严禁爆破器材流失。
d.施工场地的油库、料库、变电站、通风设施及其他所有临时设施均设置防雷设施,定期检查接地电阻,防止雷击。
……
岩溶地段在开挖前必须先进行超前地质预测预报、超前探水、超前预注浆堵水,开挖后及时进行径向注浆、溶腔封堵、及时支护和二次衬砌;
隧道深埋段施工要加强超前地质预测预报、加强监控量测、硬岩段加强围岩应力监测、软岩段加强隧道变形监测,如发现岩暴或隧道变形过速过量,及时采取措施进行处理。
断层、软质岩地段施工,加强超前地质预测预报、加强监控量测、先采用大管棚或小导管注浆对围岩进行超前支护,然后采取三台阶台阶法分步开挖、控制开挖进尺、及时支护并封闭成环、仰拱二衬及时紧跟,防止坍方,确保安全。
……
