缆索吊装系统总体设计
-
-设计指标
-
-总体设计
-
--缆索跨径布置
-
--吊机数量
-
--索道初始安装位置
-
--索道布置间距
-
-主索道承载索
-
-主索道起重系统
-
-走行小车
-
-主索道牵引系统
-
-卷扬机布置
-
-卷扬机电控系统
-
-电控系统布置示意
-
-塔架结构
-
-拱节段安装索鞍位置
-
-梁节段安装索鞍位置
-
-塔顶横移系统
-
-塔架抗风系统
-
-锚固体系
-
--主索道地锚
-
--扣索地锚
-
钢箱拱吊装
-
-总体方案
-
-节段运输
-
-吊装顺序
-
-节段吊具设计
-
-扁担梁设计
-
-起吊吊索设计
-
-节段翻身
-
-节段起吊、就位
-
-节段对位措施
-
-节段对接
-
-横向对拉索
-
-侧向缆风索
-
-节段防扭措施
-
-扣挂体系
-
-扣索体系结构
-
-扣索施工
-
-扣索调索
-
-合拢段吊装
-
-临时系杆安装
-
钢箱梁吊装
-
-总体方案
-
-施工顺序
-
-节段辅助吊具
-
--增设临时吊杆
-
--扁担梁设计
-
-节段吊装、就位
-
-节段对接
-
-吊杆安装
-
--吊杆在拱上安装
-
--吊杆下锚具的安装
-
--吊杆的张拉调整
-
-水平系杆安装
-
-水平系杆张拉
附件详情
大桥为大跨径曲线梁非对称外倾拱桥,路线设计总长1314.773米,桥梁总长734.502米,设置双向六车道,设计行车速度为50公里/时。
【内容节选】塔顶索鞍采用横向移动式,在油缸的作用下沿塔顶轨道横桥向移动,到位后安装锁定螺栓固定。横移极限位置时的钢丝绳横向最大偏角……钢箱拱吊装采用 “无支架缆索吊机、四点抬吊拱肋纵移、正吊正落位安装、斜拉扣挂”悬拼拼装施工方案……钢箱梁采用拆分加工、运输,起吊后空中组拼焊接成型方案。标准节段长度由18m拆分为9m,全桥共30个节段。节段全部安装到位后张拉永久系杆,逐步解除临时系杆,完成系杆转换;拆除肋间临时横向联接系;解除临时吊杆,安装永久吊杆,完成吊杆内力的调整和转换……共计54页

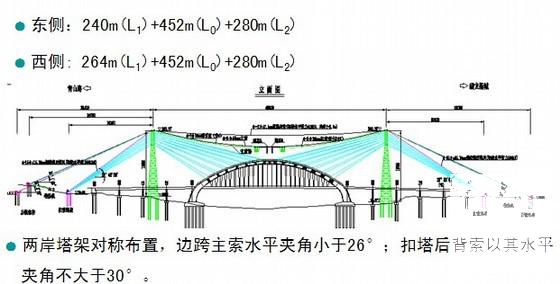

缆索跨径布置

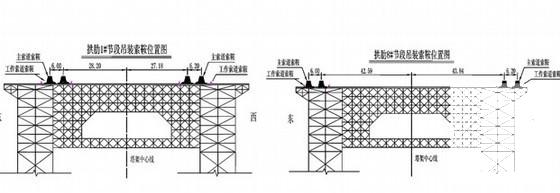

拱节段安装索鞍位置
塔顶横移系统

主索道地锚

侧向缆风索
拱肋出现非预期扭转调整图
整体张拉工艺示意图
扁担梁设计
吊杆安装
第 1 张图
第 2 张图
第 3 张图
第 4 张图
第 5 张图
第 6 张图 以上是部分图纸截图,有些图框没有放大后再截图,可能截图里不清晰或者看不到内容,您可以在下载后查看具体内容
