豆豆网

 找回密码
 立即注册

QQ登录

只需一步,快速开始

查看: 1595|回复: 0

公路主干线工程大桥桥面系专项施工方案(中交)

[复制链接]

0

主题

0

帖子

1217

积分

超级版主

Rank: 8Rank: 8

积分
1217
发表于 2020-4-7 20:30:20 | 显示全部楼层 |阅读模式

该帖子包含附件可供参考学习和下载,您可以 搜索 更多您想要的资源


附件详情

四、施工方案
4.1、中横梁、湿接缝施工技术方案
1、该项目 装配式 连续梁桥 共有二种联跨分布,分别为四跨联、五跨联;各不同联跨分布时箱梁形成连续的步骤施工顺序必须严格按照设计施工图施工;采用先箱梁预制,简支安装,现浇连续接头的先简支后连续的结构体系;墩顶现浇横隔梁作为装配式连续梁最重要的一道工序,承受着最大负弯矩及最大剪力,为连续梁的危险截面,施工中必须引起足够的重视;施工中严格按照设计和工序要点精心操作,加强检查控制。其体系转换的施工流程为…………
(1)预制主梁,张拉正弯距区预应力钢束并压注水泥浆…………
(2)设置临时支座(我部采用砂筒作为临时支座)并安装好永久支座逐孔安装主梁,置于临时支座上成为简支状态,及时连接桥面板钢筋及端横梁钢筋…………
(3)连接连续接头段钢筋,绑扎横梁钢筋,设置接头板束波纹管并穿束。在日温最低时,浇筑连续接头、中横梁及其两侧顶板负弯距束同长度范围内的桥面板,达到设计强度的95%后,张拉顶板负弯预应力钢束,并压注水泥浆…………
(4)接头施工完成后,浇筑剩余部分桥面板湿接缝混凝土,浇筑完成后拆除一联内临时支座,完成体系转换…………
2、根据全桥体系转换的要求,湿接头、湿接缝施工流程如下:
准备工作→制作加工钢筋→连接波纹管并穿钢束→搭设模板→浇筑连续接头、中横梁及其两侧与顶板负弯距束同长度范围内的湿接缝→养护→张拉负弯距钢束并压浆→浇筑剩余部分湿接缝混凝土→拆除一联内临时支座,完成体系转换。任意一道湿接头、湿接缝开始浇筑混凝土之前都必须报现场监理批准并得到监理工程师书面通知后,方可进行下道工序施工…………
3、准备工作
(1)凿毛
在预制箱梁拆模以后,立即组织人员对梁头及翼板进行凿毛,凿除处理层混凝土表面的水泥砂浆和松散层,并用水冲洗干净…………
(2)测量高程
为保证箱梁顶面高程符合设计要求,湿接头施工之前,测量人员必须复核顶面高程,如安装误差较大,对桥面铺装层厚度有影响时应及时书面通知湿接头施工负责人及箱梁安装负责人,暂停该湿接头施工,调整箱梁顶高程,直至合格后方可继续施工…………
(3)湿接头采用支座垫石部分铺以砂垫层、在其余部分使用竹胶板作为底模的方式。铺设底模时,在底模与方木之间加垫5cm 厚的三角木楔,一是为了调整底板的标高,另一方面是为了在落架时将木楔敲掉,上面的底板靠自重作用下降,方便拆卸底模。铺设砂垫层时,应围绕支座铺满整个支座垫石,填放密实,其高度应高于支座顶面,拟抵消砂垫层受压后的下沉。湿接缝底板采用竹胶板制成,用10×5的方木做骨架钉在竹胶板中心,以加强竹胶板的承载能力,并用12#的拉杆将底板悬吊在顶面方木上。拆模时松开螺栓,底板就自然下落,拆卸都十分方便…………
共23页

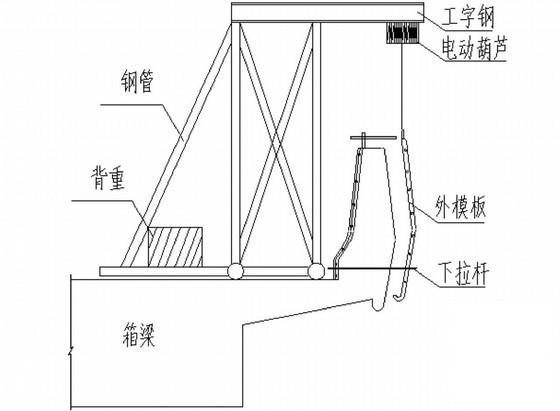

模板拆装示意图

公路桥面系施工 - 1
第 1 张图
公路桥面系施工 - 2
第 2 张图
以上是部分图纸截图,有些图框没有放大后再截图,可能截图里不清晰或者看不到内容,您可以在下载后查看具体内容

温馨提示:该资料由网友于2020-4-7 20:30:20上传分享,您可以下载该资料进行学习和参考,如有侵权内容或者违法行为,请及时联系站长删除,如有疑问,您可以在方案设计专区发帖交流相关知识。

附件2099v11ecwffs20wf22fc2f.rar

1.43 MB

下载  售价: 100 积分    赚积分

公路桥面系施工相关帖子

回复

使用道具 举报

您需要登录后才可以回帖 登录 | 立即注册

本版积分规则

QQ|联系我们|豆豆网 ( 苏ICP备20004746号-1 )

GMT+8, 2024-12-25 08:53 , Processed in 0.018658 second(s), 27 queries .

本站所有内容均由网友自主分享,如有侵权内容或者违法行为,请及时联系站长删除,本站将根据实际情况进行积分奖励!请查看:免责声明

快速回复 返回顶部 返回列表
