二、主要施工方法
(1)施工准备:
桥墩在立柱施工完成后,根据系梁设计标高返算出抱箍钢带下缘在墩柱的确切位置,并做好标记,以便抱箍准确就位…………
为方便系梁底模的安装,在浇注混凝土时,墩柱顶混凝土标高按比设计标高高5cm控制…………
(2)墩柱顶凿毛
待墩柱混凝土达到设计强度的75%以上后,对墩柱顶进行凿毛处理,凿除顶部的水泥砂浆和松弱层,凿毛至新鲜混凝土,并用空压机吹干净。标高控制在比设计标高高3cm左右,以便于安装系梁底模…………
(3)测量放样
在施工前,对墩柱进行施工测量,作为安装系梁底模的依据。墩柱施工测量与控制的内容包括:墩柱中心位置测量、立柱顶高程测量。墩柱中心测量采用全站仪进行测量;高程测量是根据施工中设立的临时水准点,用水准仪直接进行,也可以三维坐标控制测量…………
(4)模板支架、底模的制作与安装

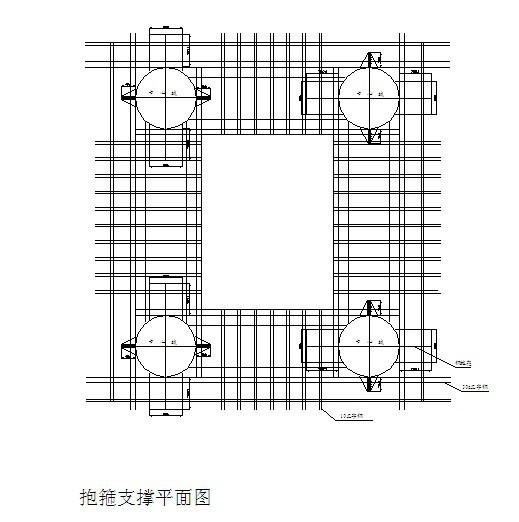

系梁模板支架采用30a工字钢纵、横梁,内外两侧各1根工字钢,外侧四根工字钢总长36m,内侧顺桥向工字钢总长16m,内侧垂直桥向工字钢总长7.2m,系梁底模下用10#工字钢间距0.4m铺设作支撑,
脚手架
铺脚手板作操作平台…………
系梁模板采用刚模,在立柱顶凿毛处理、测量验收合格后,开始安装模板支架。在模板支架安装时,严格按由下而上的顺序进行,即先安放抱箍,再吊装纵梁,为纵梁侧倾,用拉杆在间距1.5m将2根工字钢固定在一起,待纵梁稳定后方可布置横梁枕木…………
