一、编制依据
-
二、工程简介
-
三、施工部署
-
四、主要工序施工方法
-
(一)桩基施工
-
(二)承台施工
-

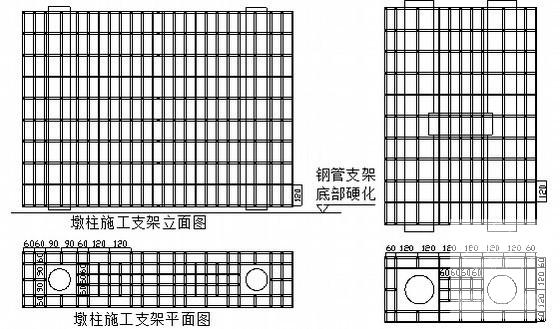

(三)墩柱及系梁施工
-

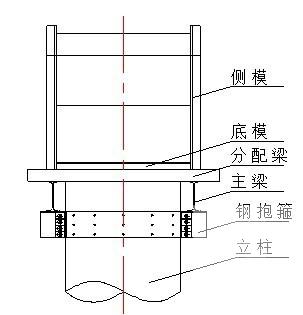

(四)盖梁施工
-
(五)上部箱梁施工
-
五、安全注意事项
-
六、交通疏解方案
附件详情

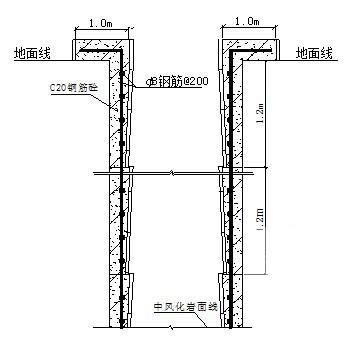

该项目桩基设计为人工挖孔,共36根,桩深25米。贵黄高速路进出城方向每边各18根,均按嵌岩桩设计,为C30砼。
……
施工工序:
施工准备工作→测量定位放线→承台土石方开挖和桩基定位→桩基
土方开挖
→钢筋砼护壁浇筑→石方开挖→基底标高复测→基坑验收→桩基钢筋笼制作、安装→桩基砼浇筑→混凝土养护→桩基检测
……
系梁施工施工方法:
1、凿除柱顶浮浆:
将柱顶砼浮浆全部凿除,裸露新鲜砼。并冲刷干净,以保证墩柱与盖梁砼联接牢固。
2、空系梁的施工考虑到桥位处原地面地基承载力不高,需要经过硬化后(30cn厚C20混凝土垫层)而采用满堂
脚手架
施工。纵横向60*60cm,顶托上采用10*10cm的方木作为底模支撑。
……
