一、编制说明及依据、原则
-
二、项目概要
-
三、施工准备及计划安排
-
四、挖孔桩施工方法
-
五、挖孔桩施工工艺
-
六、工期保证措施
-
七、质量保证措施
-
八、安全保证措施
-
九、环境保护措施
-
十、应急预案
附件详情
编制依据:《公路桥涵施工技术规范》(JTG/TF50-近代)
桥跨布置为5×25m,全长132.08m,下部结构采用柱式墩、桩基础(端承桩),桥台采用肋板台。全桥分为1#、2#、3#、4#桥墩,0#、5#台。共有桩基:φ1.5m桩基221米/16根,φ1.2m桩基334米/24根。C25水下混凝土:789.6m3,钢筋74038kg。
施工方案:人工挖孔桩桩顶地质较差部分采用钢筋混凝土护壁,主筋保护层厚50mm,地质较好部分可采用素混凝土护壁;根据规定护壁厚10-15cm;设计桩芯砼等级为C25,护壁也采用同桩身相同标号的C25砼现浇。水泥混凝土由混凝土拌和站集中拌制,水泥混凝土罐车运送;钢筋笼在拌和站内钢筋加工区加工绑扎成型,钢筋笼由专用运输车经施工便道运送至桩位,25t汽车吊吊笼安放;内径30cm钢导管下料灌注水下混凝土。
……
开挖顺序:
人工挖孔桩的主要作业流程是:测量定位→砼锁口施工(H≥300mm)→开孔挖取→抽排水(如需)修整护壁→钢筋绑扎→支模→校正中心→浇护壁砼→养护→拆模→循环往复→到达图纸设计深度→终孔验孔→钢筋笼制作→钢筋笼验收→钢筋笼安装→浇桩身砼。
……
共计33页,

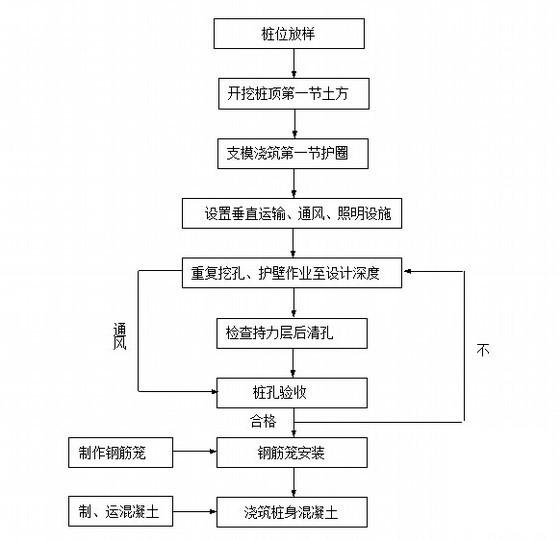

挖孔桩施工工艺流程图

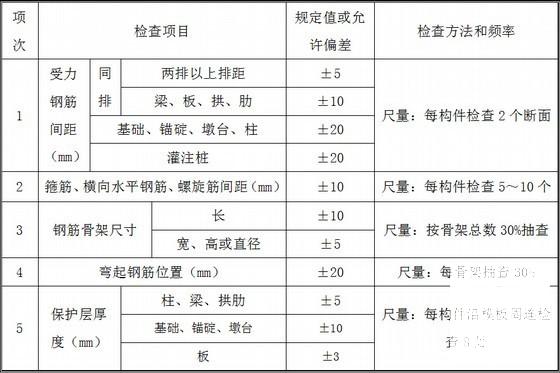

钢筋安装检查项目

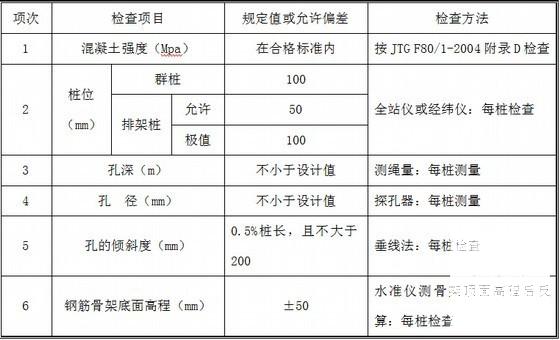

挖孔桩检查项目
第 1 张图
第 2 张图
第 3 张图
第 4 张图 以上是部分图纸截图,有些图框没有放大后再截图,可能截图里不清晰或者看不到内容,您可以在下载后查看具体内容
