第三节、前导段施工
一、前导段施工目的
1、前导段就是采用与将来正式施工同等条件下提前试验施工的工程段…………
2、前导段可采用在路段外的场地进行,也可以在施工路段上试验,具体与甲方监理工程师协商确定…………
3、实验先导段的意义和目的…………
前导试验段的意义在于通过试验性的施工进行观察,根据检测数据分析总结,给正式施工提供经验和施工程序…………
实施前导段的目的在于:
(1)根据沥青路面各种施工机械相匹配的原则,确定合理的施工机械、数量及组合方式…………
(2)通过试拌确定拌和机的上料速度、拌和数量与时间、拌和温度等操作工艺…………
(3)通过试铺确定以下各项:
a、透层沥青的标号与用量、喷洒方式、喷洒温度…………
b、摊铺机的摊铺温度、摊铺速度、摊铺宽度、自动找平方式等操作工艺…………
c、压路机的压实顺序、碾压速度及碾压遍数等压实工艺…………
d、确定松铺系数、接缝方法等…………
(4)验证沥青混合料配合比设计结果,提出生产用的矿料配比和沥青用量…………
(5)建立用钻孔法及核子密度仪法测定密实度的对比关系。确定粗粒式沥青混凝土或沥青碎石面层的压实标准密度…………
二、前导段的实施
1、在铺筑试验段前,应安装好与该项目有关的全部试验仪器和设备,配备足够数量熟练技术人员,并经监理工程师审查,上报业主批准…………
2、在路段上选择100-200m长,作为试验段,通过试验段的

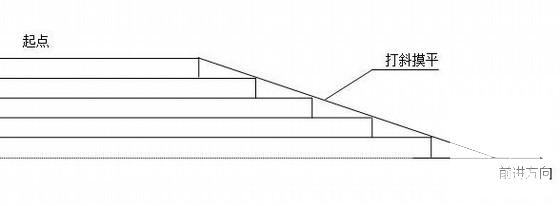

施工工艺
,确定施工机具、松铺系数等…………
3、松铺系数的确定:在铺筑沥青混和料前,每10m一个断面测定三点结构层标高,然后按等厚(5cm)放铺筑标高线,铺装并测定各点松铺标高,控制好摊铺方法、压实方法、压实温度达到压实标准,成型后,重新测定各个点位,根据结构层标高,松铺标高、压实后标高,得出成型前、后的厚度值,便可总结出松铺系数,一般为1.15-1.25之间…………
