豆豆网

 找回密码
 立即注册

QQ登录

只需一步,快速开始

查看: 1548|回复: 0

[光面爆破]隧道工程洞身开挖施工方案

[复制链接]

0

主题

0

帖子

1538

积分

超级版主

Rank: 8Rank: 8

积分
1538
发表于 2020-2-7 23:36:20 | 显示全部楼层 |阅读模式

该帖子包含附件可供参考学习和下载,您可以 搜索 更多您想要的资源


附件详情

4、施工方案
4.1、施工方法
采用光面爆破技术,减少对围岩的扰动,同时加强地质预报和围岩监控量测,针对具体的围岩变化情况,及时调整爆破参数。Ⅴ级围岩用进洞时采用大管棚,和小导管预注浆超前支护,采用短台阶预留核心土法开挖(根据具体情况选择施工方法),宜采用人工挖掘或弱爆破开挖,出碴采用无轨运输…………
4.2、工艺流程
测量放样→台车就位→超前支护→钻孔→装药起爆→通风、排险→初喷砼→出碴→拱架、锚、网、喷支护→下一循环…………
4.3、超前支护
1)超前小导管
导管设计参数为:导管长4.5m,环向间距有40cm,纵向间距有400cm,导管外插角度为、5°—10°,布置方式呈梅花形…………
施工前,对掌子面的岩层喷射混凝土封闭后,按设计孔位用YT-28风枪钻孔(围岩松软时用风枪或游锤直接将小导管打入)。钻孔时要控制好外插角和导管环、纵向间距,纵向相邻两排小导管水平搭接长度为1m。导管安装后采用注浆泵由下向上压注水泥浆…………
2)大管棚
大管棚用于右洞洞口浅埋地段,施工前,先在拱部施作混凝土导向墙,然后按设计孔位准确安放钢导管,钻孔机械选用管棚钻机,钻孔时要确保孔径比棚管外径大30~40mm,钻孔完成后,安装钢管并向管内注入水泥砂浆。开挖过程中,如发现压浆效果不好时,采用小导管补注浆…………
大管棚施工中,应精心施工,每一孔从钻孔到注浆完成都要作好详细的记录,如发现问题,必须找出原因并采取有效措施…………
4.4、洞身Ⅴ级围岩开挖
1、短台阶预留核心法开挖
1)短台阶法施工

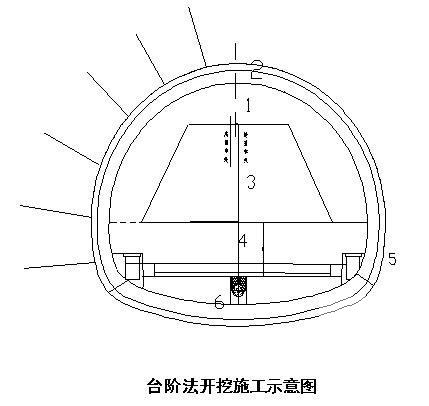

短台阶均采用短进尺弱爆破开挖,采用自制简易钻孔台车风动凿岩机钻孔。在保证安全的前提下,可以适当拉长台阶的长度,减少施工干扰,加快施工进度。在下半部分开挖前,做好上台阶支护的锁脚施工。其开挖示意图见下图…………
共17页

[光面爆破]隧道工程洞身开挖施工方案
第 1 张图
以上是部分图纸截图,有些图框没有放大后再截图,可能截图里不清晰或者看不到内容,您可以在下载后查看具体内容

温馨提示:该资料由网友于2020-2-7 23:36:20上传分享,您可以下载该资料进行学习和参考,如有侵权内容或者违法行为,请及时联系站长删除,如有疑问,您可以在方案设计专区发帖交流相关知识。

附件2099v11ecwfff10cewswecs.zip

118.7 KB

下载  售价: 100 积分    赚积分

相关帖子

回复

使用道具 举报

您需要登录后才可以回帖 登录 | 立即注册

本版积分规则

QQ|联系我们|豆豆网 ( 苏ICP备20004746号-1 )

GMT+8, 2024-12-21 09:47 , Processed in 0.017431 second(s), 27 queries .

本站所有内容均由网友自主分享,如有侵权内容或者违法行为,请及时联系站长删除,本站将根据实际情况进行积分奖励!请查看:免责声明

快速回复 返回顶部 返回列表
