该帖子包含附件可供参考学习和下载,您可以 搜索 更多您想要的资源
-
项目所在地:江西
-
隧道用途:铁路隧道
-
隧道总长度:181m
-
隧道埋深类型:浅埋隧道
-
超前支护:超前锚杆支护
-
初期支护类型:喷射混凝土,锚杆
-
隧道衬砌类型:复合式衬砌
-
隧道施工方法:其他施工方法
-
隧道开挖方法:中隔壁法(CD法)
-
附图及附表:施工总平面布置示意图,施工进度计划横道图,施工
进度计划
网络图,组织机构图,工艺流程图,主要工程数量表,主要施工机具配置表
-
编制时间:近代
附件详情
本隧道难点主要为洞口浅埋偏压段施工和在施工过程中有可能遇到的不良地质状况,主要有:岩溶涌水或涌泥。
质量控制
重点为初期支护、防排水、二次衬砌等关键工序。
【项目概要】
设计概况
(1)隧道净空面积:轨面以上净空横断面面积100m2;
(2)暗挖隧道均采用复合式衬砌,明挖段隧道采用明洞式衬砌结构;隧道浅埋、偏压地段采用加强复合式衬砌。Ⅲ~Ⅴ级围岩的衬砌结构采用曲墙带仰拱形式。起拱线以上的系统锚杆宜采用普通中空锚杆或组合中空锚杆,其他可采用药包式锚杆或普通砂浆锚杆。
(3)开挖工法根据初步设计考虑洞口、浅埋、偏压、深埋等不同情况采用六部CD法、三台阶临时仰拱法、台阶法、明挖法。
……
从路基引入,隧道全长181m,出口为路基段。本隧道处于左偏的缓和曲线上、左线曲线半径7000米,隧道内纵坡为单面上坡、坡率为9.5‰。
……
主要技术标准
铁路等级:客运专线;
正线数目:双线;
设计时速:350Km/h;
线间距:5.0m;
最小曲线半径:7000m;
最大设计坡度:20‰;
到发线有效长度:650m;
轨道结构:CTRSⅡ型板式无砟轨道结构型式。
……
主要工程内容和数量
主要工作内容:初期支护、二次衬砌、明洞开挖衬砌、水沟电缆槽、防排水、预埋过轨钢管、电缆沟槽、贯通综合接地铜缆及引入等;大临设施及过渡工程。
主要工作量为:隧道181m/1座。
工期目标:开工日期计划安排在8月5日,计划竣工日期4月15日,总工期253日历天。
【内容节选】
隧道隧道采用“单头掘进、分部开挖、及时支护、封闭成环、仰拱超前、衬砌完善配合”的总体施工方案。总体实施掘进(钻爆、无轨运输出碴)、支护(超前支护、锚、网、喷)、衬砌(拌、运、灌、振捣)三条机械化作业线,把“超前地质预报”纳入工序管理,把“加强支护、监控量测”作为施工管理重点。
……
六步CD法利用上一循环架立的钢架施做隧道主体结构超前支护,分台阶开挖1、2、3部,同时,逐步施作导坑周边的主体结构的初期支护和中隔壁临时支护,即初喷混凝土,架立隧道钢架和接长临时钢架,钻设径向系统锚杆后复喷混凝土至设计厚度。同时……
……
超前大管棚施工
洞口暗挖段埋深浅,易塌方,设计采用超前大管棚进行防护。管棚中心距开挖轮廓线40cm,外插角1~3°,采用φ108×6mm的无缝钢管制作,以确保支护质量。
……
共计131页(20)
洞身二次衬砌走行式液压模板台车模型图
自制防水板铺挂台架模型图

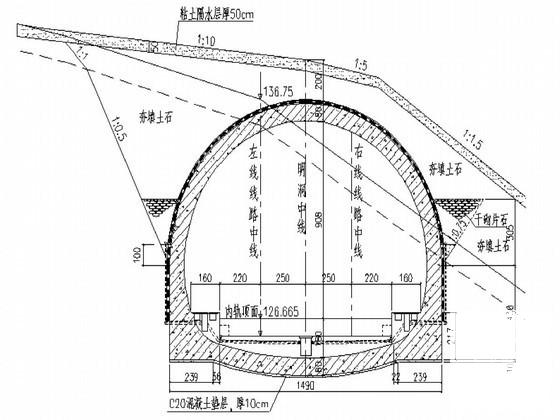

隧道出口明洞段断面示意图

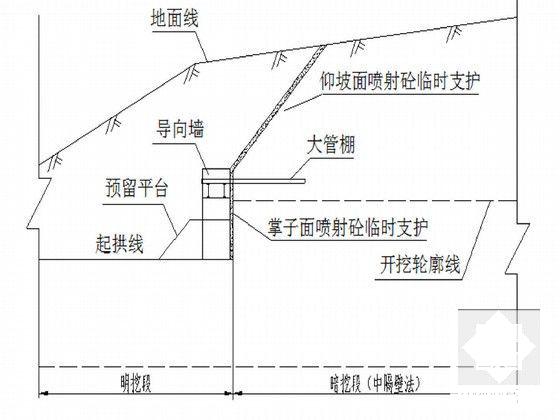

明暗交界处大管棚施工示意图

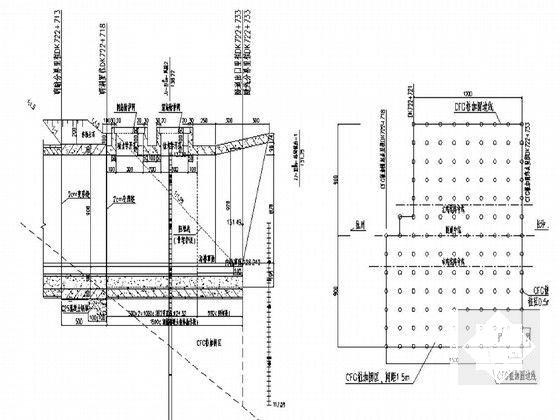

CFG桩加固、回填及换填示意图
导向墙结构示意图
隧道洞口浅埋段支护方法与参数示意图
三台阶临时仰拱法开挖施工步骤
三台阶临时仰拱开挖施工工艺框图
六部CD法工序断面示意图
中空注浆锚杆施工工艺流程图
第 1 张图
第 2 张图
第 3 张图
第 4 张图
第 5 张图
第 6 张图 以上是部分图纸截图,有些图框没有放大后再截图,可能截图里不清晰或者看不到内容,您可以在下载后查看具体内容
温馨提示:该资料由网友于2020-2-7 23:32:49上传分享,您可以下载该资料进行学习和参考,如有侵权内容或者违法行为,请及时联系站长删除,如有疑问,您可以在建筑施工专区发帖交流相关知识。
|
