该帖子包含附件可供参考学习和下载,您可以 搜索 更多您想要的资源
附件详情
第二章、主要工程项目的
施工方案
、方法、技术措施
二、 路基施工
(二)土方回填工程的作业条件:
1、基槽(坑)在回填土方前清除干净基底的垃圾、树根等杂物,排除坑内的积水、淤泥,并验收基底标高…………
2、基槽(坑)在回填土前,应按设计和勘察部门的要求处理完地基,办理验收手续后方可进行…………
3、基础外侧填方,必须对基础进行验收,发现损坏时应及时修理,办完隐蔽验收手续。对现浇的地基梁及砖基础墙等均应达到满足回填的强度要求,在回填过程中不得损伤和破坏原结构构件…………
4、新回填的土方在3小时内不得受水浸泡…………
5、施工前应根据工程特点,设计压实系数、土料种类、施工条件等,合理确定土料含水量的控制范围,同时,应做好回填位置水平标高的标志以及每层回填位置水平标高的标志等…………
(三)施工方法及工艺
1、一般填方路基施工方法:
(1)填方段:
当路基填土高度H<h+30时,机非混行道宽度范围内下挖至路面结构下63cm处,再往下基底翻松30cm后掺6%石灰…………
当路基填土高度H≥h+30时,行车道宽度内清表后向下翻松30cm掺6%石灰,路槽底上路床0-30cm采用8%灰土,下路床30-60cm采用6%灰土,路基中部填土采用6%灰土进行加固…………
2、原地面处理
对一般地基段的填方路基施工前,按照技术规范的有关规定对原地面进行清理、掺灰、翻晒及压实。所有填方作业均严格按照图纸或监理工程师的要求施工。清除耕植土,并运至路基以外的指定地点堆放。清表完成后即在路基边开挖临时排水沟,以降低地下水位和排除地面雨水。清表时若遇有树根等杂物将其掘除并运至指定地点存放。开挖临时排水沟尽可能与永久排水沟相结合,按设计图纸要求进行。清表后按设计要求翻松晾晒然后掺加石灰压实处理…………
3、路基土方填筑试验段
在路基正式填筑前,用路堤填料铺筑长度不小于100m 的试验路段,并将试验结果报监理工程师审批。现场试验进行到能有效地使该种填料到达规定的要求为止。试验时应将压实设备的类型,最佳组合方式,碾压遍数及碾压速度,工序,每层材料的松铺厚度,材料的含水率等记录下来,若试验结果达到技术规范的质量检验标准,即可将试验结果资料报监理工程师审批后,作为该种填料施工控制的依据,并可将该试验段作为路基的一部分,否则,予以挖除,重新进行试验…………
用于填方(包括回填)的每种类型材料,都进行现场压实试验。试验段所用的填料和机具与正式施工所用的材料和机具相同,其他如碾压遍数及碾压速度,工序,每层材料的松铺厚度,材料的含水率等也基本相同…………
4、路基土方填筑
(1)在路基土方填筑试验段取得成功经验,并将各项资料(试验时的记录等)及试验结果报经监理工程师批准后,即可正式进行路基土方填筑…………
(2)路基土方填筑
根据路床顶面设计高程、基底处理后的实测高程、相应地段的预计沉降值和路基边坡压实的超宽值进行施工放样,确定出路基的填筑边线,并用石灰线标明,每填筑1 层进行一次施工放样,以确保填筑宽度及中线位置的满足要求…………
路基大规模填筑前根据路堤高度与工艺参数,计算出分层层数,并绘出分层施工图,施工时认真控制好松铺厚度、粒径含水率及机械行进速度。根据路基备土情况及可利用土方数量,合理调配,减少运距,缩短作业时间,提高效率…………
分层填筑时,每一施工段落内,同一层采用同一种填料。当地形起伏、高低不平时,则由低处分层填筑,分层碾压密实。为保证路堤全断面的压实一致,边坡两侧各超填0.5m,竣工时刷坡整平…………

第 1 张图

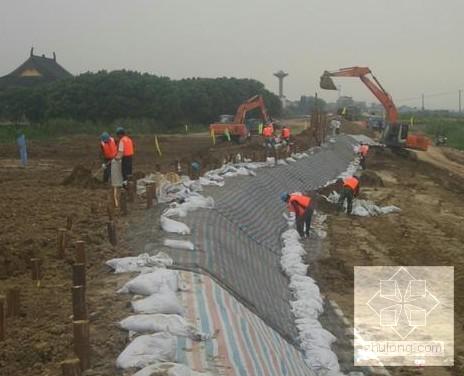

第 2 张图 以上是部分图纸截图,有些图框没有放大后再截图,可能截图里不清晰或者看不到内容,您可以在下载后查看具体内容
温馨提示:该资料由网友于2020-2-7 22:33:13上传分享,您可以下载该资料进行学习和参考,如有侵权内容或者违法行为,请及时联系站长删除,如有疑问,您可以在建筑施工专区发帖交流相关知识。
|
