豆豆网

 找回密码
 立即注册

QQ登录

只需一步,快速开始

查看: 1869|回复: 0

土石方开挖施工方案(爆破)

[复制链接]

0

主题

0

帖子

1065

积分

超级版主

Rank: 8Rank: 8

积分
1065
发表于 2020-2-7 22:02:13 | 显示全部楼层 |阅读模式

该帖子包含附件可供参考学习和下载,您可以 搜索 更多您想要的资源


附件详情

  • 一 项目概要
  • 1工程简介
  • 2工程地质
  • 3爆区环境
  • 4路基挖方设计
  • 二 施工部署与安排
  • 1计划工期
  • 2施工组织
  • 3施工准备
  • 三 土石方开挖方案
  • 1土方路基开挖
  • 2石方路基开挖
  • 3爆破技术措施
  • 4爆破粒径控制措施
  • 5对爆破公司的管理
  • 6爆炸物品管理措施
  • 四 质量保证体系及措施
  • 五 安全保证体系及保证措施
  • 六 文明施工目标及保证措施
  • 七 环保目标及环保措施
  • 八 安全事故应急预案
  • 九 雨季施工措施

附件详情

路线全长2.34km。土石方开挖主要集中在3处,挖方段累计全长600m,挖方约19.4万m,其中挖石方约17.1万m。
路基挖方设计
a、挖方边坡坡率根据岩土类型、岩层产状、风化程度、岩土破碎及松散程度等采用不同坡率:土质边坡坡率为1:1.0-1:1.5,强风化的岩质边坡坡率为1:0.75-1:1.25,岩质边坡坡率为1:0.5-1:0.75。
b、挖方边坡一般每10m一级,中间设置2.0m宽的边坡平台。在地形较陡峭的路段,若边坡稳定不存在问题,也可采用“一坡到顶”的形式。
……
具体施工方法如下:
(1)、恢复定线,放出边线桩。
(2)、对路堑土方,采用纵向分段、分层开挖与横向开挖相结合的方式。
(3)、路基 土方开挖 采用挖掘机配合自卸汽车施工,在标段内进行土方调配。
(4)开挖施工前,须在路堑边坡坡顶2m以外,开挖截水沟并接通出水口,保证雨季山坡自然径流雨水引流至施工区域之外。
……
钻爆作业 施工工艺
(1)清理作业面:用机械配合人工清理作业面上的覆盖层、松渣等,为测量布孔、钻孔做好准备。
(2)测量布孔:由测量技术人员按爆破设计准确标出炮孔位置,其孔位误不大于50mm,并绘制实际炮孔布置图。
(3)钻孔:由钻机司机按标出的炮孔位置及设计钻孔深度、方向钻孔,其开眼误差不大于50mm,钻孔角度误差不大于1о,炮孔深度误差不大于50mm。
(4)检查清孔:钻孔完成后,在装药前必须对所有炮孔钻孔质量进行检查,不合格或漏钻者应重钻补钻,并对实际钻孔参数进行记录,炮孔内有水或石屑杂物时,应用小于炮孔直径的高压风管向孔底输入高压风将水及石屑杂物吹净。
(5)核算药量……
……
共计35页(20)

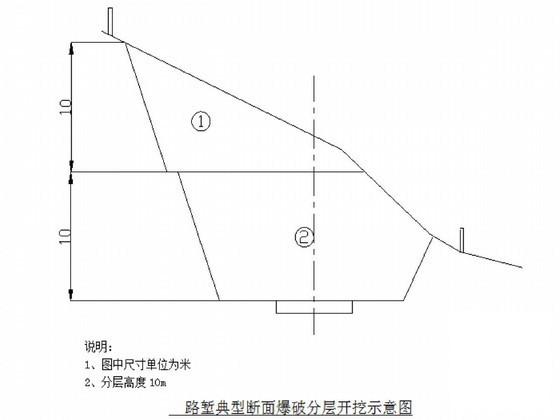

路堑典型断面爆破分层开挖示意图

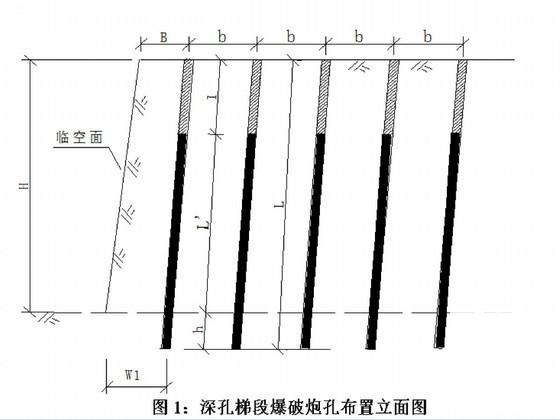

深孔梯段爆破炮孔布置立面图

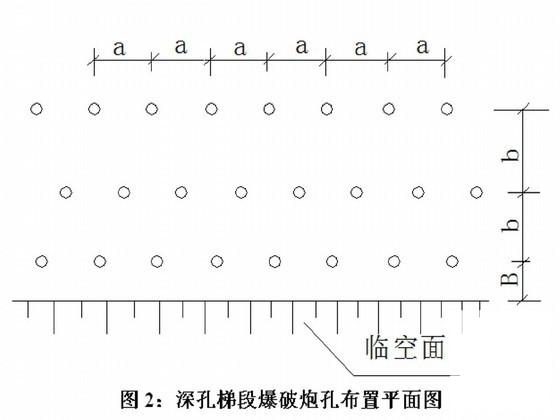

深孔梯段爆破炮孔布置平面图

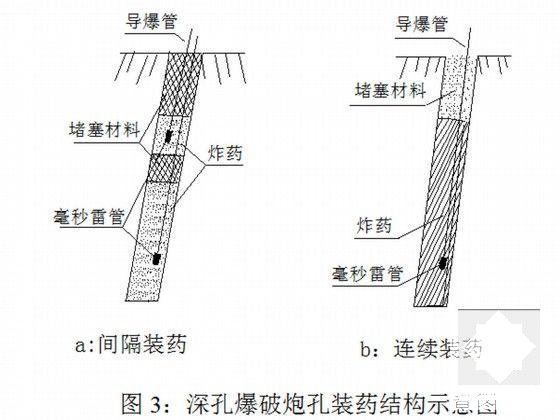

深孔爆破炮孔装药结构示意图

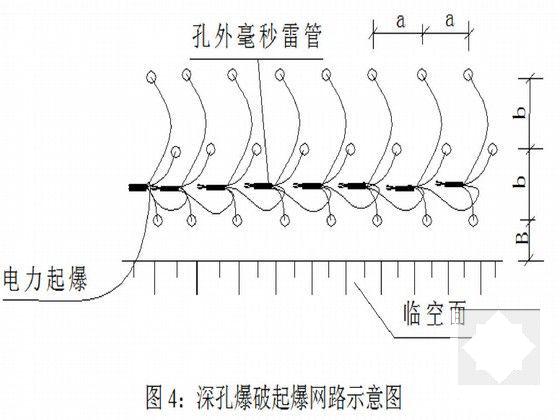

深孔爆破起爆网络示意图

风枪浅眼爆破炮眼布置平面图

土石方开挖施工方案 - 1
第 1 张图
土石方开挖施工方案 - 2
第 2 张图
土石方开挖施工方案 - 3
第 3 张图
土石方开挖施工方案 - 4
第 4 张图
土石方开挖施工方案 - 5
第 5 张图
土石方开挖施工方案 - 6
第 6 张图
以上是部分图纸截图,有些图框没有放大后再截图,可能截图里不清晰或者看不到内容,您可以在下载后查看具体内容

温馨提示:该资料由网友于2020-2-7 22:02:13上传分享,您可以下载该资料进行学习和参考,如有侵权内容或者违法行为,请及时联系站长删除,如有疑问,您可以在方案设计专区发帖交流相关知识。

附件2099v11ecwfff0cwec0cccc.zip

172.96 KB

下载  售价: 100 积分    赚积分

土石方开挖施工方案相关帖子

回复

使用道具 举报

您需要登录后才可以回帖 登录 | 立即注册

本版积分规则

QQ|联系我们|豆豆网 ( 苏ICP备20004746号-1 )

GMT+8, 2024-11-21 23:27 , Processed in 0.019747 second(s), 27 queries .

本站所有内容均由网友自主分享,如有侵权内容或者违法行为,请及时联系站长删除,本站将根据实际情况进行积分奖励!请查看:免责声明

快速回复 返回顶部 返回列表
