该帖子包含附件可供参考学习和下载,您可以 搜索 更多您想要的资源
附件详情
-
1项目概要
-
1.1工程范围
-
1.2 项目概要
-
1.3 工程周边环境
-
1.4 工程地质及水文地质特征
-
1.6 潜在风险单元描述
-
1.7 结构设计及
施工工艺
概况
-
2施工监测目的
-
3 施工监测
方案编制
依据
-
4 施工监测范围
-
5 施工监测对象
-
6 施工监测项目及监测精度
-
7 施工监测单位及人员资质
-
7.1 拟配备人员、仪器设备
-
7.2 鉴定证书执行情况
-
8监测时间
-
9预计完成的监测工程量
-
10 施工监测布点原则
-

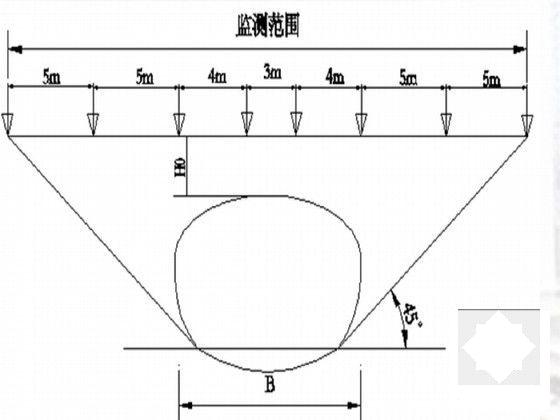

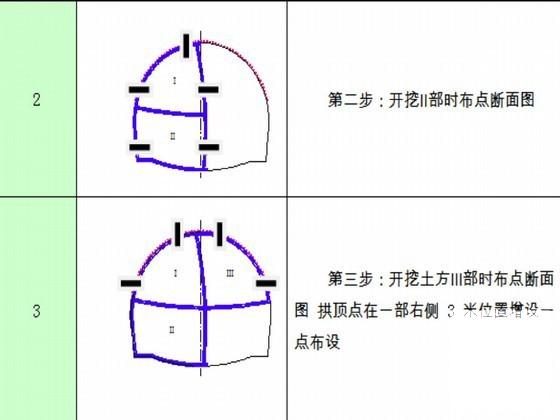

10.1拱顶下沉、净空收敛测点布点原则
-
10.2 地表沉降布点原则
-
10.2.1纵向布设原则
-
10.2.2 横向点布设原则
-
10.3 监测点大样
-

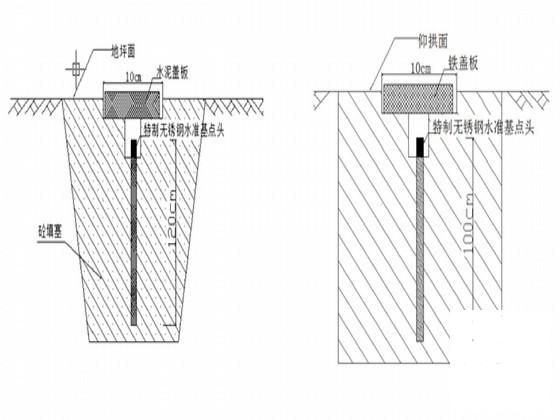

10.4水准工作基点设置说明
-
11 监测点编号
-
11.1 组测点编号规则
-
11.2 独立测点编号规则
-
12 监测点位的保护措施
-
13 施工监测方法
-
13.1 水准基点至水准工作基点的联测
-
13.1.1水准测量精度指标
-
13.1.2水准网施测
-
13.2 净空变化量测
-
13.3 拱顶下沉量测
-
13.4 地表沉降量测
-
13.5 拱底隆起量测
-
13.6 施工现场巡视
-
1)洞内观察
-
2)洞外观察
附件详情
本隧道设计为单洞双线隧道,隧道衬砌后左右净宽约10.7米,高约6.8米,整个隧道上部覆土层厚度为4.2米~25.03米,属潜埋隧道。
开挖方法采用新奥法施工,系统锚杆、喷射砼、钢筋网及钢支撑与混凝土相结合组成复合式衬砌结构。
……
共计42页(20)

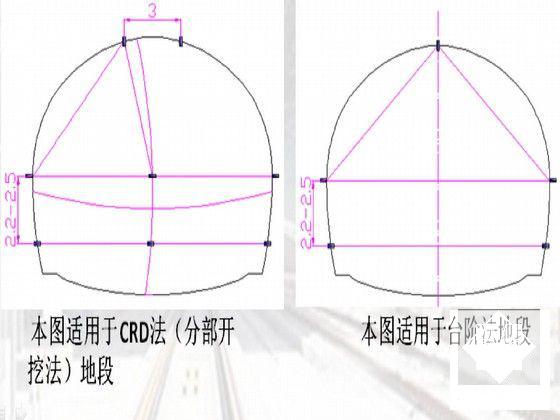

CRD法施工Ⅴ级围岩拱顶下沉、净空收敛监测点布设图
水准工作基点大样图

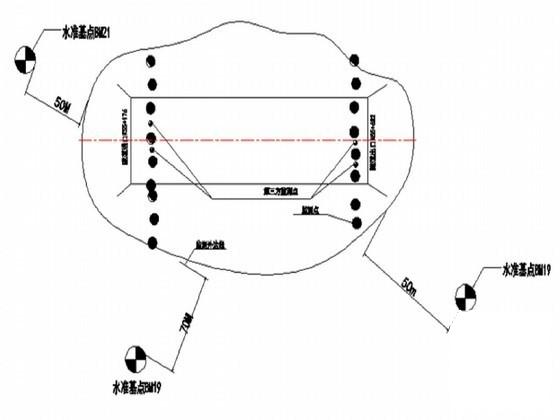

观测点空间位置
