厂房钢结构安装工程长15米,宽12米,高38米。由于该结构总高度高、构件型号多、结构复杂且每层都有大型设备。工期65天。
……
钢结构主要施工机械,该项目钢结构高度及钢结构绗架重量选用25吨吊车进行吊装。
屋面钢梁施工,屋面钢梁拼装在施工现场进行,采用卧式拼接法。吊装机具选用1台25T吊车。

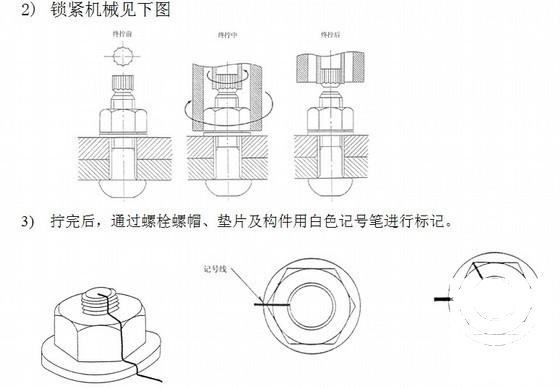

高强螺栓施工, 本次采用的高强螺栓为10.9 S 级大六角高强螺栓。
该项目钢结构要求所有一级焊缝按超声波b级进行100%检查。
……
钢结构质量保证计划:构件安装前对构件的质量检查 高强螺栓
质量控制
测量的
质量控制
焊接过程及
质量控制

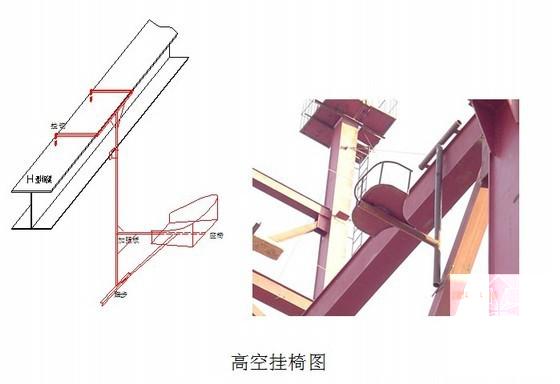

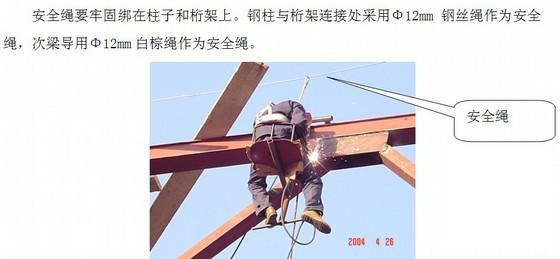

钢结构安全保证措施:柱—梁安装 安全绳 安全带挂钩卡子 防坠器 钢结构倒运安全措施 钢结构吊装安全措施
……
