一、编制依据
-
(一)编制依据
-
(二)编制原则
-
二、项目概要
-
三、人员、机械准备及
场地布置
-
(一)施工场地
-
(二)施工人员
-
(三)施工机具设备
-
(四)施工材料
-
(五)技术准备
-
四、T梁预制
施工工艺
-

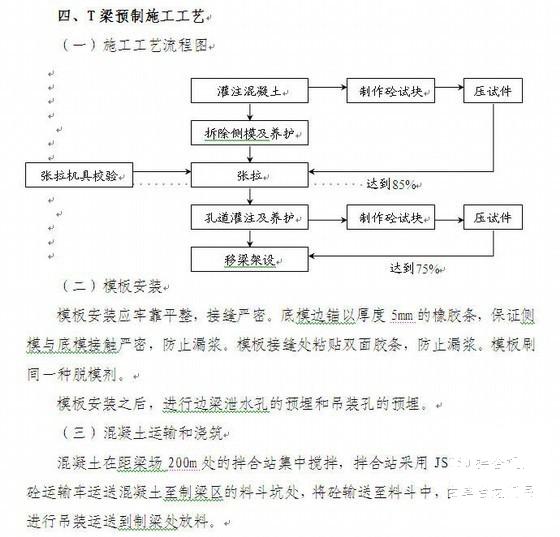

(一)
施工工艺
流程图
-
(二)钢筋骨架制作
-
(三)钢绞线及预应力管道
-
(四)模板安装
-
(五)混凝土运输和浇筑
-
(六)混凝土养护与拆模
-
(七)预应力施工
-
1、预应力穿束
-
2、张拉
-
3、压浆
-
(八)封锚
-
五、质量保证措施
-
(一)质量保证措施
-
(二)质量检查标准
-
1、T梁实测项目
-
2、钢筋加工及安装
-
3、预应力筋的加工和张拉
-
六、安全保证措施
-
(一)主要施工项目安全技术措施
-
(二)预应力张拉安全技术措施
-
(三)施工机械的安全控制措施
-
(四)施工用电安全技术措施
-
(五)
钢筋工程
的安全措施
-
(六)混凝土浇捣工程的安全措施
-
七、环保措施
-
(一)污染控制措施
-
(二)、水土保持措施
附件详情
混凝土运输和浇筑:
混凝土在距梁场200m处的拌合站集中搅拌,拌合站采用JS750拌合机。混凝土运输车运送混凝土至制梁区的料斗坑处,将砼输送至料斗中,由单台龙门吊进行吊装运送到制梁处放料。
混凝土的浇筑一般采用水平分层浇筑,由于T梁梁高跨长,也可采用斜层浇筑。具体方法如下:浇筑方向从梁的一端循序进展至另一端。在将近另一端时,为避免梁端混凝土产生蜂窝等不密实现象,应改从另一端向相反的方向投料,而在距该端4m—5m处合龙。分层下料、振捣,每层厚度不宜超过30cm,上下层浇筑时间相隔不宜超过1h(当气温在30℃以上时)或1.5h(当气温在30℃以下时)。砼捣固采用侧模高频与低频附着式振动器,配合梁肋插入式捣固器相结合的复合振动方式。在砼浇筑过程中,派有经验的砼工负责振捣,进料前首先开启低频附着式振动器振动,砼料进入梁肋腹部后停止振动,然后开启高频附着式振动器,振动时间为40秒左右。上层必须在下层振捣密实后方可浇筑,保证混凝土有良好的密实度。分段长度宜取4—6m。分层浇筑时必须在前一段混凝土初凝前开始浇筑下一段混凝土,保证浇筑连续性。段与段之间的接缝为斜向,上、下层混凝土接缝错开,以保证混凝土浇筑的整体性。密切注意混凝土的下料情况,防止石子卡在钢筋网和模板之间,造成大面积的蜂窝、麻面及空洞现象。
为避免腹、翼板交界处因腹板混凝土沉落而造成纵向裂纹,可在腹板混凝土浇完后略停一段时间,使腹板混凝土能充分沉落。然后再浇筑翼缘板。但必须保证在腹板混凝土初凝前将翼板混凝土浇筑完毕,并及时整平、收浆。顶面浇筑平整后用压条拉压顶板混凝土表面,使其形成0.5cm至1cm的齿缝,有助桥面铺装粘结效果。
混凝土浇筑时应密切注意张拉端头和波纹管位置。一般来说,第一盘料尽量不要投放在梁端,严格保证张拉端的混凝土坍落度和振捣质量,防止张拉时端头混凝土强度不够造成破坏。振动棒振捣时应避开波纹管,防止波纹管损坏漏浆影响张拉和压浆工序。
