第一章 项目概要
-
第二章 施工组织机构及机械设备
-
第三章 工程主要目标
-
第四章 施工方案和施工方法
-
一、施工工序
-
二、
施工工艺
和方法
-
1.施工放样
-
2.基坑开挖
-
3.扩大基础施工
-
4.桥台台身施工
-
5、预应力混凝土空心板施工(详见先张法预应力空心板施工方案)
-
第五章 质量、安全保证体系
-
第六章 质量保证措施
-

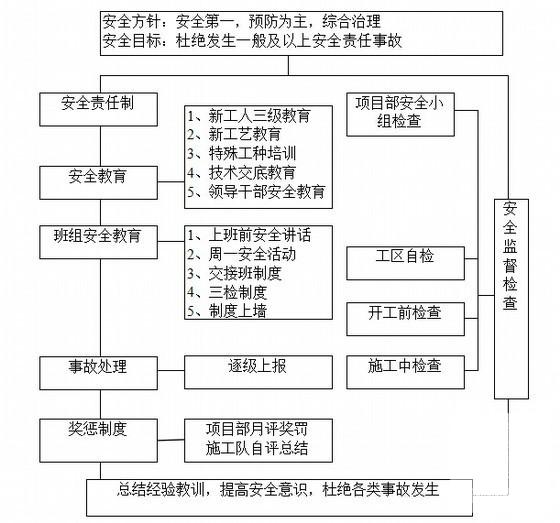

第七章 安全保证措施及安全事故应急预案
-
第八章 环境保护体系与措施
附件详情
编制依据:《公路桥涵施工技术规范》(JTG/T F50-近代)
高速公路主线按高速公路标准建设,设计时速100公里/小时,路基宽度26米双向四车道,桥涵设计荷载:公路-Ⅰ级。桥面净宽:大中桥2X净—11.50米;小桥、涵洞2X净—11.25米;通道2X净—11.25或11.50—11.25。
首件产品计划于11月4开工,11月24日完成施工
……
工程主要特点:

下部结构为M10浆砌片石扩大基础,桥台采用U型桥台、M10浆砌块石镶面;上部结构为预制混凝土空心板。
……
施工工序:
扩大基础施工顺序:施工放线→基坑开挖→
基坑降水
→地基承载力检测→扩大基础砌筑→养生→基础验收。
桥台施工顺序:施工放线→桥台砌筑→块石镶面→养生→桥台验收。
空心板施工顺序:修筑和清理台座→张拉预应力筋→绑扎底板和侧板钢筋→安装侧模→浇注底板混凝土→安置内模并固定→绑扎顶板钢筋→浇注腹板及顶板混凝土→养生→吊装。
……
