一、编制依据
-
二、项目概要
-
三、主要吊装设备
-
四、双钩吊鱼法架梁实施方案
-
(一)双钩吊鱼法
-
(二)板梁出坑及运输操作
-
(三)双钩吊鱼法架梁
-
1、扒杆的竖立
-
2、板梁吊装
-
3、横移梁方案
-
4、安装板式橡胶支座
-
5、梁安装实测项目
-
五、架梁设备应力的计算
-
六、安全保护措施
附件详情
主线桥预制空心板梁数总计63片,板理论长度20m,其中中板51片,边板12片。
因受地形限制,桥头预制场地狭小,根据益将互通板梁数量少的实际情况,若采用架桥机架梁需要较大的场地进行拼装,且架桥机拼装时间较长;益江互通桥所处位置原为水田,淤泥较深,地质条件差,若采用吊车吊装需花大量时间和财力处理地基基础。
本着安全、经济合理的原则,结合现场实际情况,决定采用扒杆双钩吊鱼吊装法架梁。该法设备简单、经济,它以斜拉桥应力方式为原理,力的使用合理,设备轻便,准备工作较短,但技术性较高。

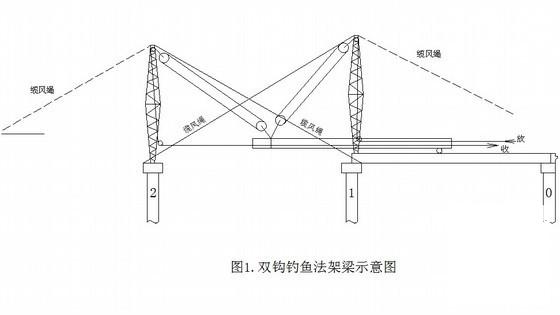

板梁吊装
采用双套滑轮组,先将第一套滑轮组挂在梁板的前端吊点上,然后将滑轮组的卷扬机收紧,吊离板车。再将第二套滑轮组拉到第一套滑轮组所吊位置挂好。组成双滑轮组并收紧。前端的卷扬机再进行吊装,同时,后端卷扬机放松,使板梁平稳匀速前进。
......
