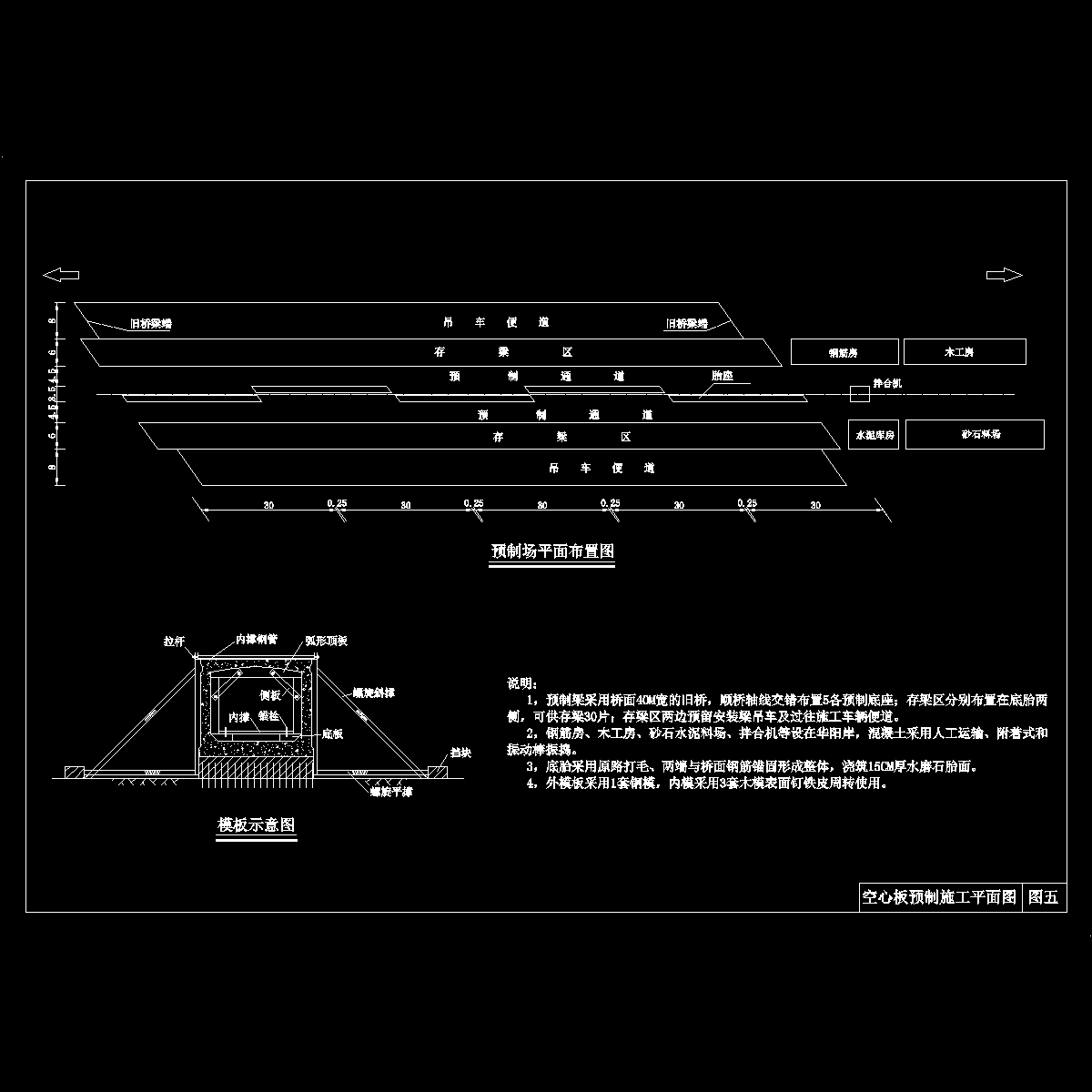

说明: 1,预制梁采用桥面40M宽的旧桥,顺桥轴线交错布置5各预制底座;存梁区分别布置在底胎两侧,可供存梁30片;存梁区两边预留安装梁吊车及过往施工车辆便道。 2,钢筋房、木工房、砂石水泥料场、拌合机等设在华阳岸,混凝土采用人工运输、附着式和振动棒振捣。 3,底胎采用原路打毛、两端与桥面钢筋锚固形成整体,浇筑15CM厚水磨石胎面。 4,外模板采用1套钢模,内模采用3套木模表面钉铁皮周转使用。
