桥梁概况:
孔跨布置:2×24m+10×64预应力混凝土简支箱梁+(68+128+68)m预应力混凝土连续刚构+2×24m,全长1039m。
......
总体施工方案:

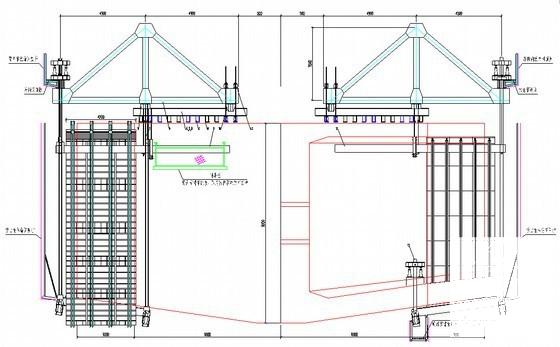

0#段:在墩柱顶适当位置设置托架,在托架上支模进行现浇混凝土,考虑到0#段9.2m的高度,为了施工安全和保证施工质量,采取一次现浇混凝土的方法。在托架安装完毕后,应对托架进行预压,预压最大荷载按0#段的荷载及施工荷载的120%进行,以检验托架的安全性、测量托架的弹性变形以确定模板的预留高度,以及消除托架的非弹性变形;

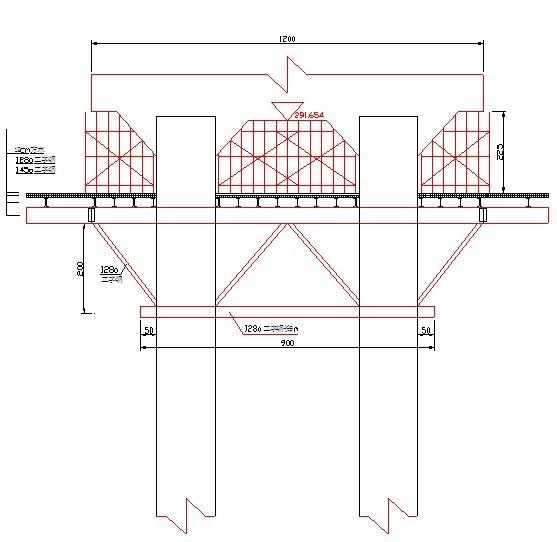

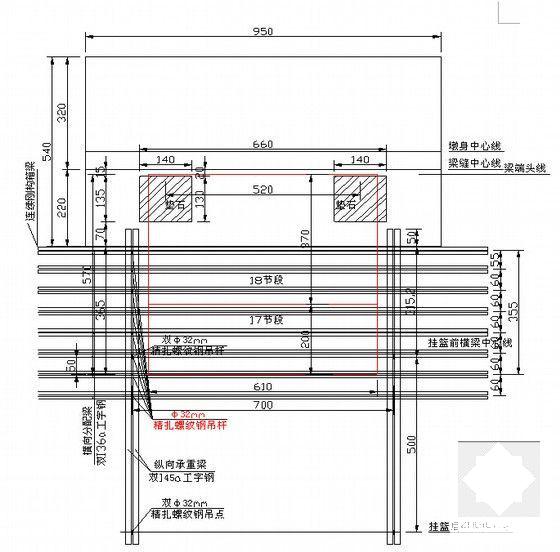

悬灌段:挂篮悬灌施工方法;
合拢段:采用吊架支撑进行合拢;
材料运输:混凝土采用输送泵进行,每个0#段位置布置一台;其他材料运输,采用塔式起重机,每个0#段位置布置一台;
施工人员通行:每个0#段位置布置施工人员上下梯子;
......
总体施工顺序:
基础→承台→墩身施工→安设0#段施工托架→托架预压→根据预压所得数据进行0#块底模及侧模的安装→制安0#段钢筋及预应力管道→浇筑混凝土→养护→张拉压浆→在0#段上拼装挂篮→对挂篮进行预压→利用挂篮对1#~16#悬灌段进行施工,用吊架进行合拢段合拢。
......
