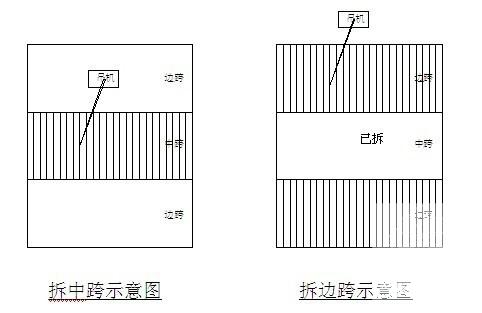

(三)施工方法
1、桥面系拆除
由于桥面各构件为小型构件,采用小型机械辅以空压机及人工进行栏杆、桥面铺装等的凿除,在对应绞缝位置,切开桥面铺装,凿除绞缝混凝土,遇有钢筋时采用氧割进行割除后继续进行,使梁板之间完全脱离。保证桥面的拆除工作不损伤下层空心梁板,使梁板能被顺利的拆除。铺装凿除后的建筑垃圾用汽车外运至指定的位置进行弃置…………
2、 梁板的拆除
梁板拆除顺序:桥面附属拆除→拆除绞缝→设置好吊点处钢丝绳固定设施→起吊设备就位,并使钢丝绳初步受力→整体起离→起吊单片梁体运至破碎场…………
吊点设置,为保证在起吊过程中梁板稳定,吊点设置在距盖梁外沿口10cm处,以保证起吊后与现状梁板受力情况基本相同,梁板用直径为30mm钢丝绳进行捆绑,吊点与梁体连接采用U型夹连接,在U型夹与梁体连接稳固经检查无问题后才能进行起吊…………
3、盖梁、立柱、系梁的拆除
1)盖梁、立柱的拆除
河中盖梁宽度0.9m,高度0.8m,长度13.25m,计算盖梁重量=0.8×0.9×13.25m3×2.6T/m3=24.8T。立柱为Φ800,高度1.5m砼柱,每根立柱0.75 m3,理论重量0.75×2.6T/m3=1.95t。为了拆除方便,根据盖梁下立柱的数量(一般为3-4根立柱),采用切割砼法将每根立柱和对应的盖梁作为一个T型整体切割破除砼,把墩柱的根部砼与系梁或桩隔离开,然后采用汽车吊调到岸边,用破碎机破碎破碎后的混凝土块进行清理集中运至指定地点弃置…………
2)系梁的拆除
首先封堵河道,然后抽水降低水位至系梁底,接着采用分块切割破碎法,将系梁与桩切割分离,最后用50t汽车吊吊起至岸边,用破碎机破碎后清理运至场外。在该施工区域内用圆木桩搭设简易施工操作平台,以便人员进入施工区域操作。禁止一切大型机械设备进入平台,故平台采用6米长的圆木桩打设,上面铺竹篱片并四周进行围栏,顶标高按+2.0m的常水位标高控制。与现系梁砼顶标高持平搭设…………
