豆豆网

 找回密码
 立即注册

QQ登录

只需一步,快速开始

查看: 2348|回复: 0

高速铁路工程路基防护施工方案(混凝土护坡)

[复制链接]

0

主题

0

帖子

928

积分

超级版主

Rank: 8Rank: 8

积分
928
发表于 2020-4-4 14:01:46 | 显示全部楼层 |阅读模式

该帖子包含附件可供参考学习和下载,您可以 搜索 更多您想要的资源


附件详情

六、主要施工方法及 施工工艺
施工准备→测量放样→路基刷坡→护坡脚墙基础开挖→C15片石混凝土护坡脚墙→养护→浇筑护脚→养护→确定拱形骨架位置、尺寸→拱形骨架基础开挖→C15混凝土拱形骨架、截水槽施工→养护→伸缩缝设置→踏步施工→养护→安装上路基电缆槽→铺设混凝土空心砖→边坡培土、种植紫穗槐及种草→养护…………
1、测量放样
由测量班用全站仪放出路基设计边线及路基护坡基础边线。钉好桩位,在施工场地附近布置控制桩…………
2、路基刷坡
路基按设计边坡坡度(1:1.5)进行刷坡,路基边坡主要采用挖掘机进行刷坡,刷坡时预留20cm采用人工进行…………
3、C15片石混凝土护坡脚墙及C15混凝土护脚施工
3.2、脚墙由测量班进行放样,并用白灰洒出开挖轮廓线,采用小型挖掘进行开挖,基底预留20~30cm,采用人工进行开挖,基底浮土全部清理干净,同时保证原土不受扰动,基底经监理工程师验收合格后进行安装脚墙模板,模板采用优质竹胶板,模板尺寸(如边坡防护拱架III-III剖面图所示)严格按设计结构进行加工,采用内拉外撑进行加固,拉杆采和φ12钢筋,间距40~60cm一道,外侧用5cm~10cm方木及钢管进行加固,确保模板几何尺寸满足设计及规范要求。护脚采用优质竹胶板制作,按设计尺寸进行加工且加固稳定,加固形式同脚墙,同时在护脚外侧设双排 脚手架 ,护脚线型顺直美观…………
3.3、脚墙基础基底为土基,浇筑前应对基底夯实,并对基坑内的杂物安排专人进行清理。砼浇筑前向监理工程师进行验收,检测各项指标检查合格后方可进行混凝土浇筑,脚墙混凝土拆模后及时采用原土进行回填,回填过程中采用小型打夯机进行分层夯实…………
3.4、混凝土在拌和站集中拌和,混凝土运输车运送至现场,脚墙采用滑槽的方式入模,护脚采用小型吊车吊送混凝土入模,插入式振捣器振捣。混凝土施工组织:安排2个工作班组,每组15名施工员,其中混凝土振捣工5人,另外每个工作组配备一名组长,负责指挥现场。采用φ50插入式振捣器振捣,在脚墙混凝土浇筑过程随机抛片石,片石含量小于设计混凝土方量25%,混凝土施工完成后分两次进行收面,第一次在混凝土浇筑完成后,第二次在混凝土初凝前几分钟内进行二次收面效果最好(一般控制在混凝土施工完成后2小时左右),可以有效的防止混凝土收缩裂纹。脚墙混凝土施工完成后在流水槽位置处及时留接荐钢筋…………
共19页

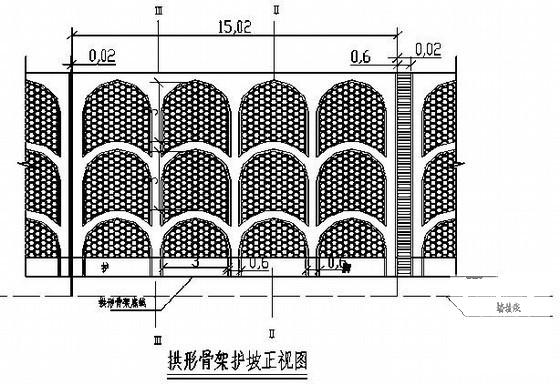

混凝土护坡施工方案 - 1
第 1 张图

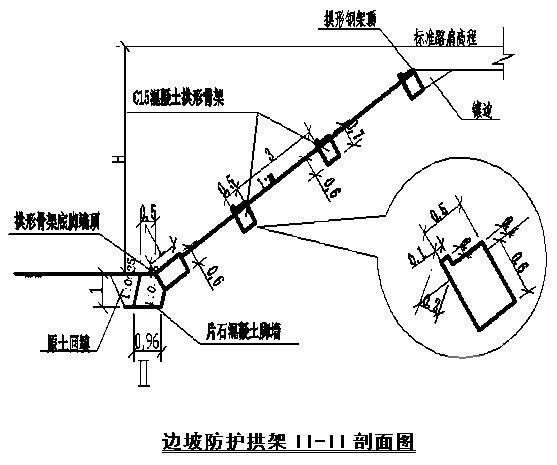

混凝土护坡施工方案 - 2
第 2 张图
以上是部分图纸截图,有些图框没有放大后再截图,可能截图里不清晰或者看不到内容,您可以在下载后查看具体内容

温馨提示:该资料由网友于2020-4-4 14:01:46上传分享,您可以下载该资料进行学习和参考,如有侵权内容或者违法行为,请及时联系站长删除,如有疑问,您可以在方案设计专区发帖交流相关知识。

附件2099v11ecwfff12fw2feffc.zip

160.1 KB

下载  售价: 100 积分    赚积分

混凝土护坡施工方案相关帖子

回复

使用道具 举报

您需要登录后才可以回帖 登录 | 立即注册

本版积分规则

QQ|联系我们|豆豆网 ( 苏ICP备20004746号-1 )

GMT+8, 2024-12-4 03:32 , Processed in 0.020918 second(s), 27 queries .

本站所有内容均由网友自主分享,如有侵权内容或者违法行为,请及时联系站长删除,本站将根据实际情况进行积分奖励!请查看:免责声明

快速回复 返回顶部 返回列表
