项目所在地:陕西
-
施工组织设计
类型:实施
-
路面面层:沥青混凝土路面,沥青表面处治
-
沥青混凝土路面施工方法:沥青摊铺机摊铺
-
编制时间:近代
附件详情
-
工程开工申请表
-
工程数量批复表
-
工程现场管理人员表
-
工程现场人力表
-
工程进场机械设备表
-
工程进场材料表
-
原材料试验审批表
-
沥青混合料配合比审批表
-
工程施工组织设计
-
施工图审批意见单
-
施工图审报表
附件详情
项目概要
工程采用沥青混凝土路面,其中原高速公路整治路段采用3cm厚细粒式AC-13C型沥青混凝土,铺筑面积约57385.6m2。
细粒式AC-13C型沥青混合料的目标
设计配合
比为:碎石(10-20mm):碎石(10-10mm):石屑(0-5mm):中砂:矿粉=15%:27%:33%:18%:7%(重量比),油石比为5.0%。依据目标配合比,经现场调机试拌和取样试验,确定生产用的标准配合比为:3号热料仓:2号热料仓: 1号热料仓:矿粉=35%:15%:44%:6%(重量比),最佳油石比为5.0%。
……
沥青混合料的摊铺

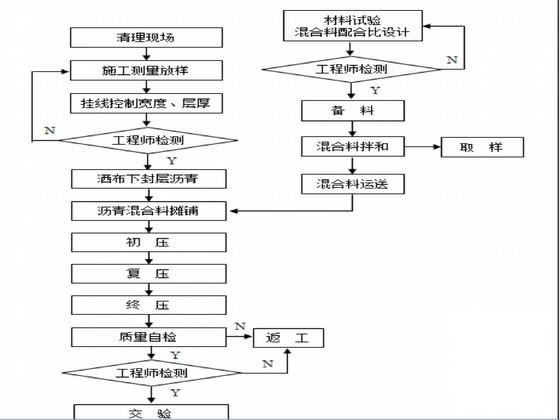

(1)在铺筑前,对下面层进行检查和清扫,并洒布下封层沥青,如发现下面层被污染时,必须……
(2)混合料采用RP755履带式摊铺机摊铺,最大摊铺宽度7.5m,施工时分两幅进行摊铺,初步采用的松铺系数为1.37。摊铺机行走控制方式采用……
……
沥青混合料的压实

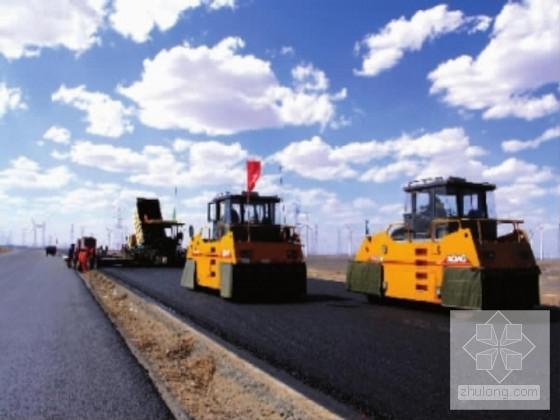

在混合料摊铺长约50-60m后,立即由双钢轮压路机和轮胎压路机按初压、复压和……
初压在较高温度下进行,以不产生推移为度,宜采用合适……
……
接缝施工
(1)纵向接缝
因采用半点幅施工法,分幅铺筑时在相邻两幅连接处形成冷接缝,其接缝施工方法为:铺筑后一摊铺带前,将前幅接缝边缘清扫干净,并涂洒少量粘层沥青。摊铺时重叠在已铺层上5-10cm,再由……
(2)横向接缝
横缝设在每天摊铺作业结束处或施工中临时被追停止时间较长处。设置横缝时应减缓摊铺速度,摊铺机在接近端部约1m处将……
……
