施工组织设计
类型:投标
-
线路长度:59.297km
-
主体工程内容:大桥,站场
-
路基地基处理:换填土
-
路基支挡:混凝土挡土墙
-
轨道道床:双块式无砟轨道
-
计划工期:36月
-
编制时间:2017
第一章 总体施工组织布置及规划;第二章 总体
施工方案
,控制工程和重难点工程
施工方案
,各主要专业工程
施工方案
,过渡工程及接口工程方案,各主要专业工程施工方法及工艺;第三章 施工进度安排及各专业工程施工组织衔接安排;第四章 “架子队”及劳动力组织、配置计划;第五章 物资供应计划及物流组织安排;第六章 施工机械及测试设备组织及配置计划;第七章 工程用款、临时用地与施工用电计划;第八章 标准化管理;第九章 质量保证系统及措施;第十章 安全保证体系及措施;第十一章 工期保证措施;第十二章 投资控制措施;第十三章 施工环保、水土保护目标及措施;第十四章 文明施工、文物保护措施;第十五章 职业健康目标及保障措施;第十六章 其他应说明的事项
……
开工日期6月1日,竣工日期5月31日
铁路增建二线引入枢纽站工程全长59.297km。工程包括编组站、货场、改建线、车站下行线、车站上行线等。本项目地形、地质条件复杂,大部分谷地多分布有软土,碳酸岩分布广泛。工程含征地拆迁配合工作以及改移道路沟渠、三电迁改及其他管线路迁改、临时用地、站前线下工程及其同步实施相关站后接口工程、大临及相关过度工程、营业线施工配合费、岩溶注浆、复垦、安全生产费等内容;全部厂制梁的制架及厂制梁梁支座、桥面系、声屏障工程和轨道铺架工程;框架桥工程;编组站搬迁后既有设备拆除工程。软土地基处理工程量大。岩溶地段、高填深挖路基、同时有软土和人工填土路基,站场路基土石方数量多,路基工程与综合接地、电缆沟槽、管线过轨等站后工程的接口复杂。桥涵数量较多、桥梁建筑设计结构形式复杂。桥梁大跨度连续梁悬灌施工、箱梁现浇施工、水中墩施工技术复杂,梁体架设任务繁重。有砟地段采用机械铺架方案,换铺法铺设无缝线路;弹性支承块式无砟轨道采用组合轨道排架等专用机械施工。
……
共计540页。。
施工总
平面布置图
项目经理

部网络系统示意图

菱形挂篮结构图

现浇简支梁布置
实体墩模板示意图

导向架结构图
挂篮全封闭防护措施图
连续梁悬灌施工步骤示意图

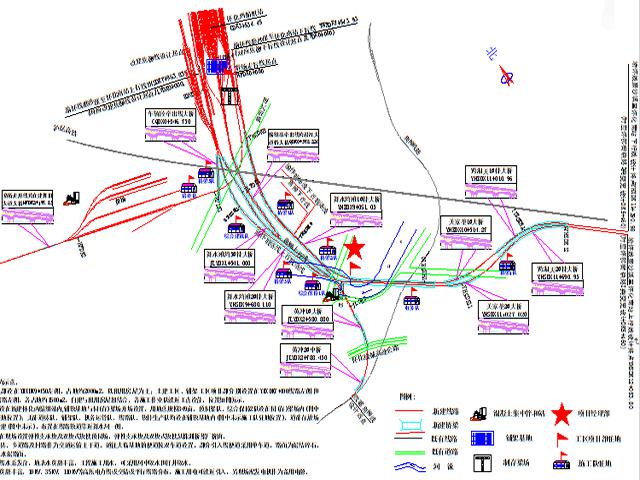

特大桥施工平面图
水中桩基钻孔平台平面布置图
