第一章 编制说明
-
第二章 项目概要
-
第三章 施工部署及总体
施工方案
-
第四章 施工准备
-
第五章 劳动力计划及主要设备材料、构件的用量计划
-
第六章 施工总进度计划及保证措施
-
第七章 施工现场平面布置
-
第八章 土建专业主要施工方法
-
一、定位和测量放线
施工方案
-
二、桩基工程
-
三、土方工程
-
四、钢筋工程
-
五、模板工程
-
六、
混凝土工程
-
七、钢结构工程
-
八、屋面工程
-
九、脚手架工程
-
十、垂直运输设施
-
十一、室内装饰装修工程
-
十二、室外装饰装修工程
-
十三、道路、堆场工程
-
十四、园林绿化工程
-
第九章 电气与设备安装专业主要施工方法及技术措施
-
一、电气施工方法
-
二、给排水及采暖工程施工方法
-
三、电梯安装施工方法
-
第十章 季节性
施工方案
及措施
-
第十一章 质量保证体系及创优措施
-
第十二章 安全施工措施
-
第十三章 安全防护文明施工措施
-
第十四章 紧急情况的处理措施、预案以及抵抗风险的措施
-
第十五章 成品半成品保护措施
-
表8.1 拟投入的主要施工机械设备表
-
表8.1-1 主要工程材料的采购和进场计划表
-
表8.2 劳动力计划表
-

表8.3 施工进度计划网络图
-
表8.4 临时用地表
-
表8.5 工程拟分工情况表
-
表8.6 项目管理机构配备情况表
-
表8.7 项目经理简历表
-
表8.8 项目
技术负责人
简历表
-
表8.9 项目管理机构配备情况辅助说明资料
-
表8.10 五大员简历表
-
图8.1 施工现场平面布置图
-
图8.2 施工道路平面图
附件详情
总建筑面积195290.13m2,为多层框架、钢构结构。
……

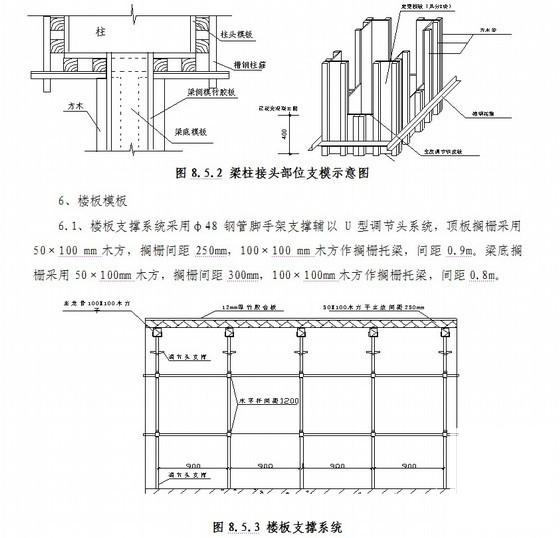

工程模板:独立柱基础及地梁采用组合钢模板;梁、方柱定型大模板,顶板高强覆膜竹胶合板,
钢筋连接:直径≥16粗钢筋接头采用剥肋滚压直螺纹连接技术,直径<φ16的钢筋采用搭接绑扎。
外脚手架:双排单管脚手架,架子排距1.20m,柱距1.50m,步距1.80m。
混凝土养护:覆盖一层塑料薄膜,上盖阻燃草被,定时向混凝土表面浇水养护,
主要施工机具:5部塔吊,现场设置5台HBT80混凝土地泵,装修施工阶段,设置12部室外双笼电梯,
……
拟投入的主要施工机械设备表 主要工程材料的采购和进场计划表 劳动力计划表 施工进度计划网络图
……
总工期535天 300余页
