四、施工现场平面布置 20
-
(一)施工平面布置的原则 20
-
(二)施工平面的管理 20
-
(三)施工平面规划 24
-
(四)施工总
平面布置图
(见附图二) 25
-
八、主要
施工方案
和施工措施 43
-
(一)施工测量方案 43
-
(二)桩基
施工方案
及措施 46
-

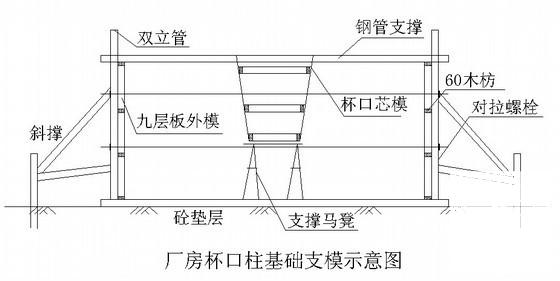

(三)基础
施工方案
及措施 49
-
(四)框架结构工程施工方案及措施 55
-
(五)装饰装修工程施工方案及措施 61
-
(六)钢结构工程施工方案及措施 64
-

(七)起重设备安装施工方案及措施 100
-
(八)电气设备安装方案及措施 106
-
(九)管道工程安装施工方案及措施 125
附件详情
该项目主厂房包括ERW660车间、ERW355车间及原料纵剪线车间、附属用房等;主车间为单层厂房,厂房总长度495.57m,宽度220.32m,厂房建筑面积91793平方米,混凝土约8400 m3 , 钢结构总量约8300t。
厂房柱基础为钢筋混凝土独立基础(预埋螺栓),原料纵剪线车间基础为钢筋混凝土杯口独立基础,基础桩型为预应力管桩。屋面系统、吊车梁系统采用钢结构,围护结构采用由钢檩条、彩色压型板组成的轻质墙体

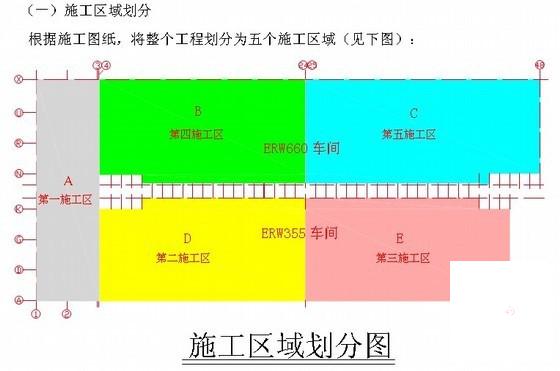

(三)施工平面规划
1、现场施工用电规划
依据该工程工期长,施工作业面大的特点,在施工区域周围设置六台315 kVA变压器,分五个区域布置低压供电线路及一级动力配电箱。考虑用电的不均衡,每个回路设400A/600A开关各一个。
二)钢结构工程
1、工程的重点及难点分析(1)由于厂房钢结构面积大,构件数量多,须按

进度计划
要求,充分利用我公司钢结构加工基地的优势,分区组织加工制作钢结构,以保证安装进度。
……
,全文11.4万余字,共199页。
