一、编制依据
-
二、项目概要
-
三、施工准备及计划安排
-
四、人员机械安排
-
五.施工方案
-
5.1施工准备
-

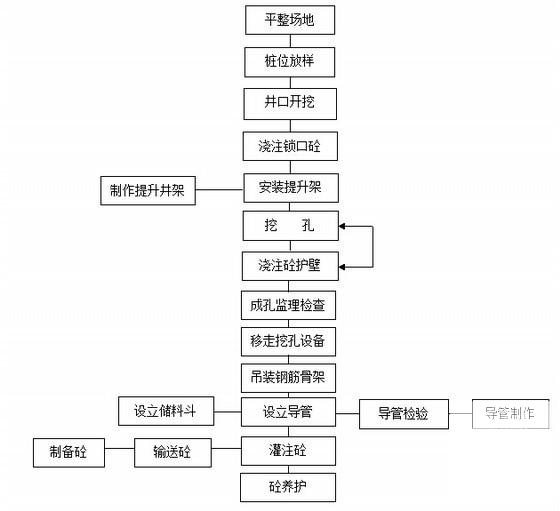

5.2 挖孔施工
-

1.挖孔
-
2.混凝土护壁
-
3.孔内爆破
-
4.挖孔遇到特殊情况的处理
-
5.3检查验收
-
5.4钢筋加工
-
1.一般要求
-
2.试样及试验
-
3.钢筋笼制作与安装
-
5.5 灌注混凝土
-
六、工期保证措施。
-
七、质量保证措施
-
八、 安全保证措施
-
九、环境保护措施
附件详情
编制依据:《公路桥涵施工技术规范》(JTG/TF50-近代
互通跨线桥,桥跨布置为25+35+20米,本方案是桩基础分项工程施工技术方案,该桥共有桩基10根,桩径1.8米,两侧桥台为扩大基础,1#、2#桥墩设计桩长20米。共有φ1.8m桩基200米/10根。桩基C25混凝土508.7m3,钢筋30.7吨。
计划开工日期为10月15日,计划完工日期10月25日。
……
施工方案:采用人工挖孔的方法成孔;水泥混凝土由K8+263处的混凝土拌和站集中拌制,水泥混凝土罐车运送;钢筋笼在拌和站内钢筋加工区加工绑扎成型,钢筋笼由专用运输车经施工便道运送至桩位,16t汽车吊吊笼安放;内径30cm钢导管下料灌注水下混凝土。现浇混凝土护壁的施工,采取自制的钢模板支护。从孔底及附近孔壁渗入的上升速度较小(参考值小于6mm/min)时,可采用在空气中灌注混凝土桩的方法。
……
